Автор: Тимур Шевченко, основатель ТТ ГРУПП
Калуга — дальняя точка нашего куста средней полосы: 520 км до ближайшей производственной площадки. Для склада это означает вполне конкретное правило: комплект должен приехать полным с первого раза. Не потому что мы не хотим ехать второй раз, а потому что каждый довоз — это рейс на восемь-десять часов в один конец и простой бригады на несколько дней.
Калужская специфика усиливает это правило. Автомобильный кластер области приучил местных заказчиков к поставкам точно в срок и точно в объёме — то есть к логике, где нехватка одной позиции останавливает всю линию. К складскому строительству эта логика применима один в один: недостающая фасонка останавливает захватку так же, как отсутствующая деталь останавливает конвейер.
Поэтому калужскую версию я строю вокруг комплектности: как её обеспечить, что чаще всего теряется в спецификации и как это ложится на смету и график. Остальной контур стандартный — границы применимости, аренда против собственности, бюджет, нагрузки, наполнитель, ошибки.
Что закрывает сборно-разборный склад в промышленном контуре
Речь о здании в один уровень площадью 200–1499 м²: лёгкие тонкостенные профили несущей схемы, обшивка сэндвич-панелями, соединение болтовое. В промышленном окружении такой объём берёт на себя склад комплектующих, буфер под производственную линию, участок предпродажной подготовки, ремонтную базу, стоянку техники, хранение упаковки и тары.
Пределы применимости озвучиваю раньше цифр:
- Мостовой кран большой грузоподъёмности. Динамика такого порядка обслуживается горячекатаным прокатом — это ЧМК со своей расчётной схемой. Малую кран-балку в лёгкую систему заводят, но закладывают её на стадии расчёта.
- Больше одного уровня. Расчёт ЛСТК (ЦМК) исходит из одноэтажного здания; второй уровень меняет схему целиком.
- Ипотечное обеспечение или жильё. Болтовой промышленный объект в этом качестве кредитными организациями не принимается.
- Минус тридцать и ниже. Пароизоляция особого класса и толщины вне типового ряда — считается как самостоятельная задача.
- Площадь за 1499 м². Порог, за которым нужна тяжёлая сталь и другая экономика проекта.
Аренда складских площадей или собственное здание: что важно на дальнем плече
К обычным аргументам за собственность на калужском расстоянии добавляется один специфический — про сроки реакции.
Арендованная площадь означает, что любое изменение конфигурации проходит через собственника: расширить ворота, поставить дополнительную линию, изменить зонирование под новый контракт. Пока согласование идёт, контракт может уйти. Аренда при этом уходит из кассы ежемесячно и не оставляет ни актива, ни свободы решений.
Собственное здание меняется вашим решением и в ваши сроки. Оно стоит на балансе, амортизируется, увеличивает стоимость компании, а при переезде производства разбирается по болтам и едет следом.
Сравниваю по колонкам, где последняя — про то, что для промышленного заказчика значит больше денег: время реакции на изменение.
| Критерий | Аренда | Собственный объект | Время реакции на изменение |
|---|---|---|---|
| Актив в отчётности | Нет | С первого дня | Неприменимо |
| Изменение конфигурации | Через согласование с собственником | Своим решением | Недели против дней |
| Подключение мощностей | В рамках выделенного объекту лимита | Планируется под вашу задачу | Новая линия не упирается в чужой лимит |
| Расширение площади | Искать другой объект | Пристроить пролёт к существующему | Один сезон против переезда |
| Ежемесячная нагрузка | Постоянная, растёт по договору | Временная при рассрочке, затем ноль | Себестоимость хранения предсказуема |
| Перенос на другую площадку | Всё сначала | Демонтаж болтового каркаса и сборка заново | Металл не остаётся на чужой земле |
Изъятие суммы из оборота снимается двумя инструментами.
Депозитная схема, ставка ЦБ + 6 %. Пока завод делает ваш комплект, внесённая сумма ежедневно прирастает процентом, а стоимость материала закреплена за датой платежа. Что бы ни произошло на рынке металла в эти недели, к вашей смете это отношения иметь не будет. Рассчитать выгоду депозита →
Рассрочка на юридическое лицо. Половина суммы вперёд, оставшаяся часть распределяется на период от месяца до полугода, ставка стартует от 2,5 % ежемесячно. Закроете раньше графика — сумма будет пересчитана, лишнего не возьмём. Рассчитать платёж по рассрочке →
Земля оформлена, работать планируете не три года, а дольше — счёт сходится в сторону стройки. Отложенный месяц равен очередному платежу, который в отчётности не оставит после себя ничего.
Бюджет калужского склада и роль комплектности в нём
Четыре статьи расходов. Комплектность здесь не отдельная строка, а свойство, которое пронизывает все четыре.
Основание
Вес здания приходит на грунт не сплошной полосой, а сосредоточенно — под опорными узлами колонн. Отсюда возможность обойтись лентой либо сваями с ростверком там, где кирпичный аналог потребовал бы монолитной плиты: бетона уходит кратно меньше, объём выемки грунта тоже, к монтажу подходят раньше по календарю. Какой именно тип годится на вашей площадке, показывает отчёт по инженерно-геологическим изысканиям.
Каркас под нагрузки Калужской области
Климатические параметры площадки по СП 20.13330: снег — район III, 1,5 кПа; ветер — район I, 0,23 кПа. Ветровая категория здесь самая щадящая из возможных, поэтому узлы отрыва торцов и схема крепления обшивки решаются без усиления. Основную работу конструкции определяет снежная масса на кровле вместе с весом самой кровельной панели, а участки наметания за перепадами высот и у парапетов считаются отдельно от средней нагрузки.
Линейка типовых серий: до 15 м пролёта — ТТ-Рама Затяжка, 16–21 м — ТТ-Рама Подкос, 15–24 м — ТТ-Пролёт, антресоль под конторку — ТТ-Пролёт Этаж. Предельная высота типовой серии составляет 8 м при шаге колонн 6 м. Срок изготовления серийного решения — 3–5 дней, индивидуального расчёта — до 25. На дальнем плече серия ценна вторым свойством: её перечень поставки отработан десятками объектов, и вероятность обнаружить пробел в нём минимальна.
Панели и раскладка
Действующий прайс по трём наполнителям:
| Наполнитель | Стеновые, ₽/м² | Кровельные, ₽/м² | Примечание |
|---|---|---|---|
| Пенополистирол (ППС) | 2 002 | 2 147 | Эконом, не для пожароопасных объектов |
| Минеральная вата | 2 430 | 2 595 | НГ, для объектов с пожарными требованиями |
| ПИР (PIR) | 3 292 | 3 480 | Лучшая теплоизоляция, меньше нужная толщина |
Цены за стеновую и кровельную панель толщиной 100 мм (оптимальный тариф, с НДС) — по данным ТТ ГРУПП на 31.07.2026. Точная цена под ваш объект — по расчёту.
Сколько панелей реально уйдёт на контур, показывает раскладка: она учитывает и шаг прогонов, и стыковку, и обрезь. В калужском случае у неё есть вторая роль — из раскладки вырастает перечень доборных элементов, а это ровно та часть поставки, где пробелы встречаются чаще всего. Услуга бесплатная, работаем в том числе с чужим каркасом.
Комплектация и шеф-монтаж
Всё навесное и встраиваемое — проёмы ворот, светопрозрачные элементы, вентиляционные выходы, малая кран-балка — фиксируется в перечне поставки прежде, чем стороны подпишут договор. Услуга шеф-монтажа отдельно не тарифицируется, она заложена в поставку: наш инженер приезжает на объект, сверяет геометрию собранного каркаса и следит за исполнением узлов примыканий.

От завода-партнёра в Воронеже до Калуги 520 км, машина в пути 8–10 часов. Стеновая ПИР 100 мм доставляется за 101–144 ₽/м², кровельная с минватой 150 мм — за 140–199 ₽/м². На складе 700 м² с контуром около 1 250 м² панелей это 126 000–220 000 ₽. Отдельный рейс за одной забытой позицией стоит непропорционально дорого: восемь-десять часов в одну сторону плюс обратная дорога и 3–5 рабочих дней простоя бригады. Поэтому спецификация сверяется до погрузки, а метизы, герметик и доборные элементы кладутся с запасом сверх расчётного.
Расчёт с точностью 95 % занимает 15 минут: габариты, назначение, адрес площадки. Ни проекта, ни геологии предварительно не нужно.
График стройки и точки, где комплектность решает
Полный цикл укладывается в промежуток от двух до четырёх месяцев. К привычному перечню этапов я добавил графу, которая на дальней дистанции и оказывается решающей, — чем каждый шаг рискует, если поставка пришла не в полном составе.
| Шаг | Ответственный | Длительность | Риск при неполном комплекте |
|---|---|---|---|
| Предварительный расчёт, BIM | ТТ ГРУПП, без оплаты | 1–3 дня | Отсутствует |
| Комплекты КМ и КМД | Бюро с допуском СРО | 5–10 дней | Здесь зарождается будущий пробел в перечне |
| Нулевой цикл | Бетонщики | 15–25 дней | Закладные обязаны быть на месте до заливки |
| Производство несущей системы | Воронежская площадка | 3–5 дней серия, до 25 индивидуально | Недостающий элемент рамы останавливает сборку |
| Производство обшивки | Воронежская площадка | от 5 дней | Без доборных элементов узел не закрыть |
| Перевозка на 520 км | ТТ ГРУПП | 8–10 часов, консолидированно | Довоз стоит рейса и 3–5 дней простоя |

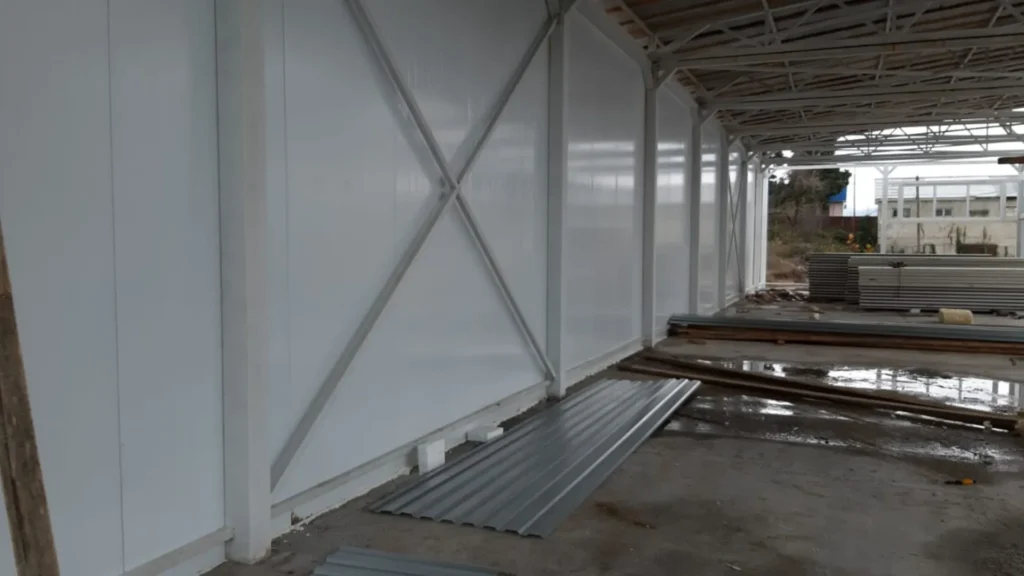

| Сборка каркаса и навеска панелей | Монтажники и шеф-инженер | 7–25 дней по площади | Захватка остаётся открытой под осадками |
Именно эта графа и объясняет нашу схему работы на калужском направлении: везём консолидированно, одним-двумя рейсами, по перечню, выверенному до момента загрузки. Про закладные скажу отдельно — их нехватка на день бетонирования попадает в разряд необратимого, потому что вставить их в застывшее основание уже невозможно.
Собственное производство ТТ ГРУПП работает в Краснодаре, партнёрские площадки — в Воронеже и Невинномысске; калужские объекты снабжаются с воронежской.
Чаще всего в спецификации теряются мелкие позиции, а не панели: метизы нестандартной длины, уплотнительная лента, герметик, доборные элементы примыканий и конька. На фоне стоимости комплекта они почти незаметны, но именно они останавливают работу — без герметика нельзя закрыть шов, без доборного элемента нельзя завершить узел. На 520 км мы кладём их с запасом сверх расчётного: это дешевле любого варианта с довозом.
Наполнитель панели: выбор под режим и груз
Выбор утеплителя — финансовый вопрос, не технический. Он определяет не только цену панели сегодня, но и то, сколько вы платите за тепло каждую зиму на протяжении всего срока службы склада. Сердечник задаёт и теплотехнику контура, и пожарную допустимость решения.
- ПИР. Показатель 0,022–0,025 Вт/(м·К) при классе Г1–Г2 — рекорд отрасли по изоляции на единицу толщины. Требуемое сопротивление теплопередаче достигается в более тонком пироге, за счёт чего худеет вся обшивка, а следом и несущая схема под ней. Для 520 км добавляется чистая арифметика перевозки: тонкая панель — больше квадратов в кузове, меньше рейсов на тот же контур. Цена стеновой сотки: 3 292 ₽/м².
- Минеральная вата. Единственный негорючий сердечник из трёх, класс НГ, показатель 0,035–0,042 Вт/(м·К). Её предписывают там, где на объекте обращаются технические жидкости, растворители и лакокрасочные составы. Для дальней логистики у неё есть слабое место: намокание убивает теплоизоляционные свойства навсегда, поэтому площадку складирования под неё готовят с укрытием заранее. Цена: 2 430 ₽/м².
- Пенополистирол. Показатель 0,033–0,038 Вт/(м·К), класс Г3–Г4, минимальный ценник из тройки. Правовое поле честное: применяется на неотапливаемом хранении вне эвакуационных зон, где норматив негорючести не предписывает. К условиям хранения на площадке относится спокойнее остальных двух. Цена: 2 002 ₽/м².
Точное значение миллиметров выдаёт теплорасчёт под климат Калужской области и ваш эксплуатационный режим — час работы специалиста, для заказчика бесплатно. Недобор толщины оборачивается выпадением конденсата с внутренней стороны ограждения уже в первый зимний сезон, а исправление на этой дистанции стоит не только самих работ, но и повторного рейса за материалом.
Порядок работы: от исходных данных до закрытого контура
Четыре шага, каждый со своей проверкой на комплектность.
Сбор исходных данных и предварительный расчёт
Вы называете габариты, назначение здания и адрес площадки. За 1–3 дня возвращаем BIM-модель и смету с точностью 95 %. Уже на этом шаге видно, укладывается ли задача в типовую серию — а типовая серия на дальнем плече означает предсказуемую спецификацию.
Документация и сверка спецификации
Проектировщик с СРО выпускает КМ и КМД, по ним собирается полный перечень поставки: элементы каркаса, панели, доборные элементы, метизы, герметики. Перечень сверяется до запуска в производство, а не на площадке.
Производство и консолидированная отгрузка
Каркас и панели изготавливаются параллельно, комплект уходит одним-двумя рейсами. Спецификация проверяется повторно перед погрузкой, расходники кладутся с запасом сверх расчётного.
Монтаж под шеф-монтажом
Инженер ТТ ГРУПП принимает геометрию каркаса и контролирует узлы примыканий по мере сборки. Контур закрывается за один заход, без пауз на ожидание довоза.
Своё производство у ТТ ГРУПП находится в Краснодаре, партнёрские заводы — в Воронеже и Невинномысске; логистика в пределах 700 км выстроена по постоянным маршрутам.

Четыре промаха, которые на 520 км стоят дороже обычного
Всё перечисленное встречалось на реальных объектах.
-
1
Проверять спецификацию при разгрузке, а не до погрузки
Чем грозит: обнаруженная на площадке нехватка на дальнем плече означает отдельный рейс: восемь-десять часов в одну сторону, столько же обратно и 3–5 рабочих дней простоя бригады. Всё это время незакрытая захватка стоит под открытым небом, а сроки съезжают на неделю с лишним.
Как правильно: полный перечень поставки сверяется дважды — по выпущенным КМ и КМД до запуска в производство и повторно перед погрузкой машины. Расходники при этом кладутся с запасом сверх расчётного. -
2
Забыть закладные детали до заливки фундамента
Чем грозит: это одна из немногих необратимых ситуаций на стройке. Закладные уходят в тело бетона, и доделать их в готовом основании нельзя — остаётся либо ждать поставки и держать бетонные работы, либо решать проблему анкеровкой по факту, что уже отклонение от проекта.
Как правильно: позиции, которые должны быть на площадке до нулевого цикла, выносятся в отдельный список и отгружаются первыми, не дожидаясь готовности основного комплекта. -
3
Не подготовить укрытую площадку складирования
Чем грозит: при консолидированной поставке комплект приезжает целиком и часть его ждёт своей очереди несколько дней. Для панелей с минеральной ватой это критично: намокший сердечник теряет теплоизоляционные свойства необратимо, высушить его нельзя. Партия, за которую заплачено и которая ехала 520 км, идёт в брак.
Как правильно: место складирования под укрытием готовится до прихода машины, а график монтажа планируется так, чтобы комплект простаивал минимально. -
4
Согласиться на привязку стоимости к дню отгрузки
Чем грозит: прокат и обшивка — товары с биржевым ценообразованием, за производственный цикл в пару месяцев ценник смещается в пределах 10–20 %. Формулировка такого рода отдаёт весь этот сдвиг покупателю, и предъявляют его тогда, когда основание залито, закладные забетонированы и путь назад отрезан.
Как правильно: депозитная схема со ставкой ЦБ + 6 % закрепляет ценник за днём внесения средств и попутно начисляет доход. Договор получает конкретную сумму, а не ссылку на будущую дату.
С чего начать калужскому заказчику
От вас требуются три вещи: размеры будущего здания, под что оно строится и куда его везти. Пятнадцати минут хватает, чтобы вернуть вам смету с погрешностью в пределах пяти процентов — ни готового проекта, ни отчёта по грунтам для этого шага не нужно.
Затем идут раскладка и теплорасчёт, оба без оплаты, а перечень поставки формируется и выверяется ещё до запуска в производство. На дистанции в 520 км именно эта подготовительная работа и решает, закроется контур за один заход или растянется на дополнительные недели. Ассортимент панелей и составы комплектов смотрите в разделе сэндвич-панели.
