Автор: Технический отдел ТТ ГРУПП
Склад 20×30 м высотой 6 м в Калуге стоит по расчёту калькулятора металлокаркаса 10 679 761 ₽ без фундамента и доставки, каркас весит 20,5 т. Материал идёт с завода-партнёра в Воронеже, 520 км: доставка стен — от 109 200 до 156 000 ₽. Самая тяжёлая часть каркаса — кровельные прогоны, их сечение задаёт снег III района. Если склад встаёт рядом с действующим производством, к цене добавляется вторая задача: вписать стройку в режим площадки. Разберём, из чего состоит цифра и где её можно сдвинуть.
Во что обходятся 520 километров от Воронежа: доставка стен и кровли до рубля
Доставка стен типового склада из Воронежа в Калугу — 156 000 ₽ в максимуме и 109 200 ₽ с догрузом. Расчёт по формуле сайта: 520 км × 150 ₽ за фуру × две фуры для 584 м² минваты 100 мм; минимум — на 30 % меньше.
| Поставка | Площадь | Фур | Максимум | С догрузом | За 1 м² |
|---|---|---|---|---|---|
| Стены, минвата 100 мм | 584 м² | 2 | 156 000 ₽ | 109 200 ₽ | 267–187 ₽ |
| Кровля (для ориентира) | 603 м² | 2 | 156 000 ₽ | 109 200 ₽ | 259–181 ₽ |
У этой цифры есть простой масштаб: каждые 10 км плеча стоят 3 000 ₽ на две фуры. Поэтому 20 км разницы между Калугой и Подольском (500 км) — это 6 000 ₽, а не повод менять схему. Для сравнения, те же две фуры от Краснодара (1 200 км) стоили бы 360 000 ₽ — воронежский завод здесь выигрывает более чем вдвое. Каркас менеджер считает отдельно; это расчёт на типовом складе, а не предложение.
Куда уходят 20,5 тонны стали в складе 20×30 м?
Больше трети массы каркаса (35,3 %) — кровельные прогоны 200×100×7: 40 штук, 7 227 кг. Это прямое следствие снега III района: расчётная нагрузка 1,47 кПа против 0,98 кПа в Краснодаре. Ветер в Калуге слабый (0,247 кПа), поэтому стены лёгкие.
- Прогоны кровли 200×100×7 — 7 227 кг, 35,3 % массы;
- Фермы (верхний пояс 100×100×7, нижний 90×90×6, раскосы 90×90×4) — 5 896 кг, 28,8 %;
- Стеновые прогоны 100×50×4 — 3 094 кг, 15,1 %;
- Колонны 150×150×5 — 1 603 кг, 7,8 %;
- Связи по покрытию 140×140×4 — 1 400 кг, 6,8 %;
- фахверк торцов, обрамление ворот и вертикальные связи — остальное.
Южный склад устроен наоборот: там кровля легче, а стеновые прогоны и колонны тяжелее, поэтому переносить чертёж из региона в регион нельзя. Что это в рублях: металл каркаса — 1 840 661 ₽, каркас как изделие (базы, покраска, отход, сварка) — 1 671 100 ₽, здание целиком с ограждением и монтажом — 7 168 000 ₽. Прайс проката на 01.09.2026, профлиста на 02.09.2026.

Шаг рам 3 м вместо 6: какие 289 тысяч рублей находит калькулятор
Сравнение идёт по калькулятору, по одной и той же строке «каркас под ключ». С шагом рам 6 м она равна 3 135 680 ₽, с шагом 3 м — 2 846 662 ₽, разница 289 018 ₽, около 9 %. Масса при этом падает с 20,5 до 17,47 т (29,1 кг/м²), а рам на 30 м длины становится 11 вместо шести. В строку входят металл, покраска, монтаж, узлы и опоры колонн; доставку металла калькулятор включает постоянной суммой.
Минус у варианта один: частые рамы ограничивают расстановку стеллажей и проезд техники внутри склада. Поэтому шаг обсуждают с тем, кто будет работать на складе, а не выбирают по килограммам. Принцип не меняется — считать, а не брать первую попавшуюся сетку.
Как вписать стройку склада в режим действующего производства?
Если склад строится на территории предприятия, главное — договориться о правилах площадки до изготовления каркаса, а не после въезда техники. Организационно стоит зафиксировать три вещи:
- Окно доступа техники. Когда и через какой въезд идёт разгрузка — фиксируется в графике монтажа, вместе со службой безопасности предприятия.
- Поставка по этапам монтажа. Стены — одной поставкой, кровля — второй: бригада не ждёт машину, а на площадке не копится лишний материал.
- Стык с существующими сетями. Привязка корпуса к коммуникациям и подъездам предусматривается в проекте КМ/КМД, а не на площадке.
Это рекомендации по организации, а не гарантия регламента конкретного предприятия: окончательные условия задаёт ваша служба безопасности.
Сколько длится каждый этап и что фиксируется на старте
| Этап | Срок | Что нужно зафиксировать |
|---|---|---|
| Расчёт, BIM-модель | 15 минут на предварительную цену, 2–5 дней на согласование | Габариты, назначение, ворота, шаг рам |
| Проект КМ/КМД | 2–3 недели | Снег III, ветер I, привязка к сетям |
| Фундамент | 15–25 дней | Геология; параллельно с изготовлением |
| Завод в Воронеже | Серийный каркас — 3–5 дней, индивидуальный — 4–6 недель | Две поставки: стены и кровля |

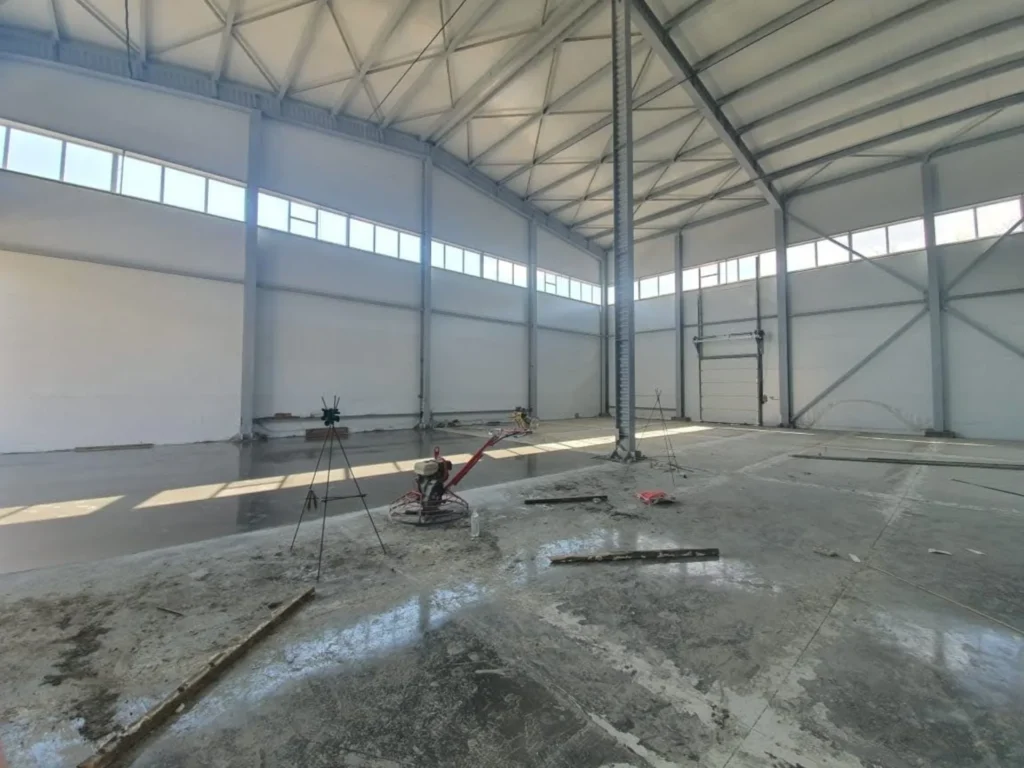

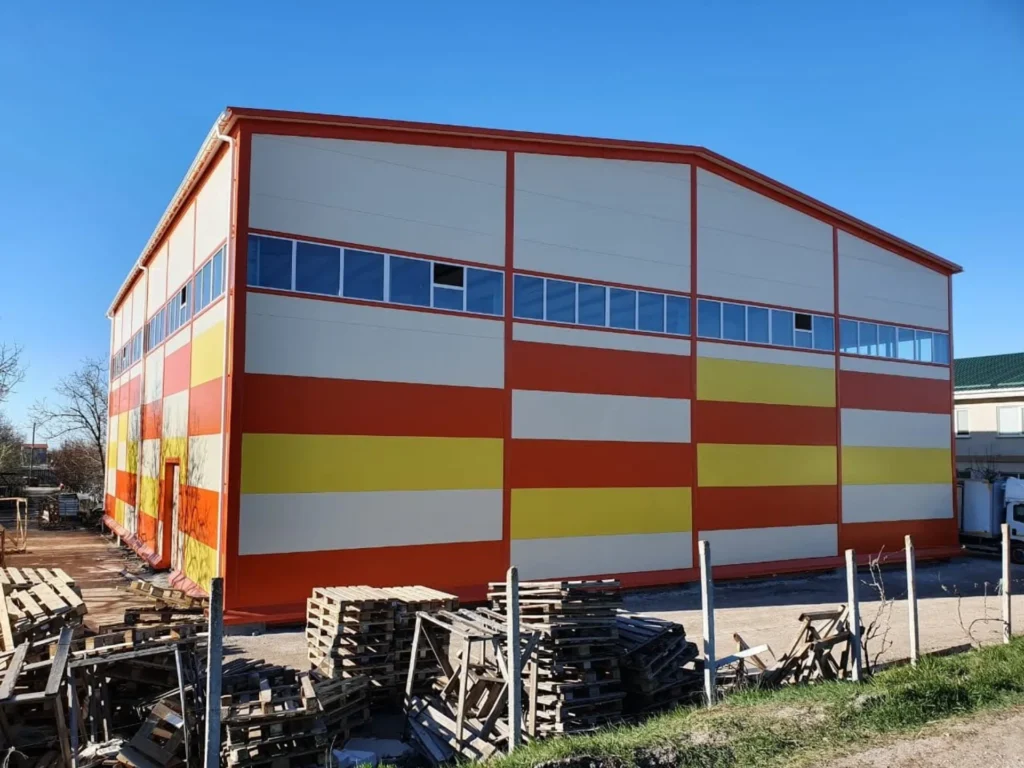

| Монтаж, сдача | 3–4 недели | Окна доступа, шеф-монтаж |
Всего — 3,5–4 месяца для склада 200–1499 м². Время в пути менеджер называет по конкретному рейсу.

Три ошибки при строительстве склада в Калуге, которые стоят денег
-
1
Заказывать панели мелкими партиями на плече 520 км
Чем грозит: каждая фура из Воронежа — 78 000 ₽ (520 × 150). Четыре маленьких рейса вместо двух полных — это ещё 156 000 ₽ и простой бригады.
Как правильно: планировать две поставки — под стены и под кровлю — и проверять комплектность по BIM-модели до отправки. -
2
Не согласовать окна доступа техники с охраной предприятия
Чем грозит: фура приехала, а въезд закрыт: машина и бригада ждут, график монтажа сдвигается.
Как правильно: записать окна и маршруты в график на этапе расчёта, до изготовления каркаса. -
3
Не зафиксировать цену металла на срок внутренних согласований предприятия
Чем грозит: если внутренние согласования идут недели, металл успевает подорожать на 8–12 %. Для металла каркаса за 1 840 661 ₽ это примерно 147–221 тысяча рублей.
Как правильно: внести депозит под ставку ЦБ+6 % — цена фиксируется на дату внесения. Рассчитать выгоду депозита →
Минвата, PIR или ППС для склада рядом с цехом
На территории действующего предприятия выбор утеплителя начинается с пожарных требований. Минвата (НГ) закрывает требования к негорючести и нужна там, где их ставит служба предприятия или нормы. PIR (Г1) даёт больше тепла на миллиметр и выбирается для тёплого склада с жёстким температурным режимом. ППС (Г4) — самый дешёвый вариант для холодных складов без требования НГ. На типовом складе ограждение на PIR дороже, чем на вате, на 795 859 ₽ по прайсу 02.09.2026. Толщина подбирается теплорасчётом.
Экспертиза, нормативы и оплата по этапам
Склад от 500 м² требует обязательной экспертизы проекта — типовые 600 м² выше порога, время на неё закладывают отдельно. Нагрузки считаются по СП 20.13330, допустимый класс утеплителя задаёт СП 2.13130. Когда бюджет предприятия утверждается траншами, полезна рассрочка для юрлиц: 1–6 месяцев, аванс от 30 %, ставка зависит от размера аванса. Рассчитать платёж по рассрочке →
Что сделать сейчас
Пришлите габариты, назначение и схему площадки: менеджер уточнит число рам, фур и окна доступа. Начать можно на странице сэндвич-панелей или в разделе о работе в Калуге. Общий порядок — в основной статье «Строительство склада под ключ».
