Строительство склада в Нальчике: этапы, виды, цены и сроки

Склад в Нальчике под ключ за 3,5–4 месяца: зернохранилище и овощехранилище под сезон уборки, реальные цены и 5 ошибок АПК.
Было Аренда чужой базы хранения с фиксированной вместимостью, которая не подстраивается под урожай хозяйства
Стало Собственное хранилище в Нальчике через 4 месяца: объём под расчётный урожай, аренда исчезла из расходов

Автор: Тимур Шевченко, основатель ТТ ГРУПП

В Кабардино-Балкарской Республике урожай зерна, овощей и плодовой продукции нужно принять и сохранить строго в срок уборки — без права на задержку стройки. Вопрос для аграрного объекта не «какой склад построить», а «успеет ли он к сезону и не потеряет ли урожай из-за неверно рассчитанной вентиляции». Ниже — как технология хранения меняет проект здания, почему календарь уборочной определяет дату подачи заявки и во сколько обходится хранилище под конкретную культуру.

Строительство склада в Нальчике: этапы, виды, цены и сроки
Строительство склада в Нальчике: этапы, виды, цены и сроки

Как культура хранения определяет проект склада в Нальчике

Зерну и овощам нужны принципиально разные условия: зерну — стабильная вентиляция без переувлажнения, овощам и корнеплодам — температура около 0…+4 °C и контроль влажности воздуха, без которого продукция теряет товарный вид за недели, а не за месяцы хранения. Разница в цене между простым зернохранилищем и оборудованным овощехранилищем с климат-контролем — 2–3 раза за квадратный метр, и это разница именно в инженерии, а не в размере здания.

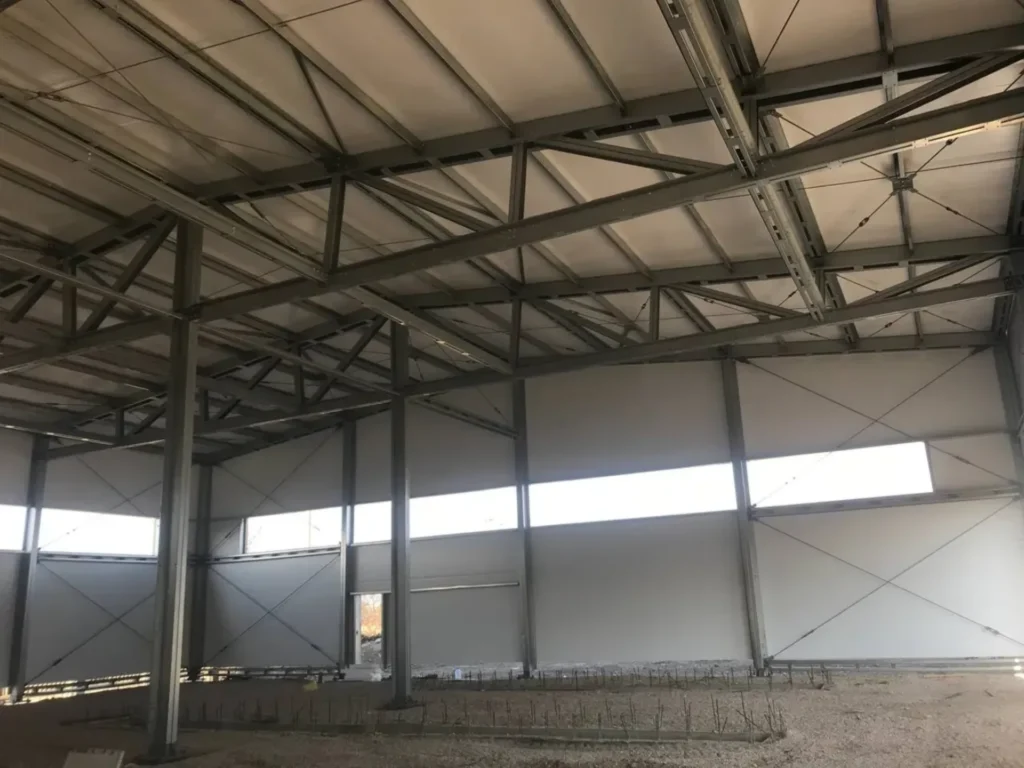

Зернохранилище — неотапливаемое здание с приточно-вытяжной вентиляцией, которая предохраняет насыпь или биг-бэги от самосогревания. Каркас ЛСТК (ЦМК), обшивка — профлист или сэндвич-панель 50 мм, стеновые панели от 1 950 ₽/м². Овощехранилище требует прямостенного каркаса под стеллажную тару или контейнеры для навальных овощей, панели 100–150 мм PIR или минвата, кровельные от 2 200 ₽/м² — стабильность температуры здесь важнее скорости строительства.

Для хозяйств с переработкой актуален производственный склад с зоной калибровки, мойки и фасовки урожая перед отгрузкой — потолки от 6 м, пролёт до 24–30 м, место под линию переработки и подъёмное оборудование, фундамент усилен под технологическую нагрузку. Элеваторным хозяйствам подходит высотное зернохранилище силосного типа примыкания — приёмный узел, весовая, зона отгрузки автотранспорта, высота 10–15 м, проектируется только индивидуально под конкретную технологическую схему. Более крупным хозяйствам с несколькими культурами — распределительный комплекс АПК: секции с разным температурным режимом, весовая, бытовые помещения для сезонных рабочих на приёмке, от 500 м² с BIM-моделью.

Полы и вентиляция под навал: инженерия, о которой забывают чаще всего

Пол зернохранилища при хранении насыпью работает под распределённой нагрузкой в несколько тонн на квадратный метр — стандартная бетонная стяжка под лёгкий склад здесь не подходит без отдельного расчёта: толщина плиты и армирование считаются от максимальной высоты насыпи зерна, которую хозяйство планирует держать в конкретной секции. Если насыпь выше проектной высоты, пол начинает работать с трещинами уже в первый сезон, а ремонт стяжки под уже хранящимся зерном — процедура, которую приходится делать вручную, посекционно освобождая склад.

Вентиляция под навал устраивается принципиально иначе, чем вентиляция пустого помещения: воздух должен проходить сквозь толщу зерна, а не просто циркулировать над поверхностью, поэтому в полу или на специальных решётчатых каналах закладывается система подпольных воздуховодов с равномерным распределением по площади насыпи. Мощность вентиляционной установки считается от объёма насыпи и региональной влажности воздуха — без этого расчёта самая частая проблема первого сезона хранения — очаги самосогревания зерна в центре бурта, куда воздух от периферийных решёток попросту не доходит.

Для овощехранилища требования к полу другие: важна не столько несущая способность под точечную нагрузку, сколько уклон для стока конденсата и мытья пола между партиями хранения, а вентиляция там работает на поддержание стабильной влажности воздуха, а не на продув насыпи. Совмещать зерновую и овощную секции в одном непродуманном объёме без разделения по инженерии — типичная ошибка, которая устраняется только перепланировкой уже готового здания.

Почему дата подачи заявки привязана к календарю уборочной

Полный цикл строительства 200–1499 м² — 3,5–4 месяца, и для аграрного объекта это самый жёсткий ограничитель из всех. Если заявка подана после начала посевной, здание рискует не успеть к уборочной того же года — заказ каркаса нужно делать за 4–5 месяцев до расчётной даты сбора урожая, с запасом на непредвиденные задержки в проектировании или монтаже.

Пять этапов внутри этого срока: расчёт и BIM-модель под культуру хранения — за 15 минут с точностью 95%; проектирование КМ/КМД со схемой вентиляции или климат-контроля под конкретную культуру — 2–3 недели; фундамент с приямками под весовую при необходимости — 15–25 дней параллельно с изготовлением каркаса; изготовление на заводе-партнёре в Невинномысске (210 км) — 3–5 дней для серийного проекта, 4–6 недель для индивидуального; монтаж с установкой вентиляционных коробов и оборудования климат-контроля — 3–4 недели, после — сдача с документацией.

Для сельхозобъекта критично, чтобы монтажники работали строго по КМД: ошибка в узле кровли или в месте установки вентиляционного короба на объекте хранения зерна или овощей стоит целого урожая, а не только денег на переделку. Подробнее о полном цикле возведения — в статье «Возведение здания: технология и сроки по этапам».

Склад в Нальчике под ключ за 3,5–4 месяца: зернохранилище и овощехранилище под сезон уборки, реальные цены и 5 ошибок АП
Склад в Нальчике под ключ за 3,5–4 месяца: зернохранилище и овощехранилище под сезон уборки, реальные цены и 5 ошибок АП

Смета хранилища в Нальчике: что входит в цену

Пять статей формируют бюджет: каркас — 40–50% (с усилением сечения ферм под снеговой район III, характерный для КБР), панели — 25–35%, фундамент — 10–15% (включая приямки под весовую), монтаж — 8–12%, проектирование — 5–8% со схемой вентиляции или климат-контроля под культуру хранения — эта строка добавляется отдельно и закладывается в проект с самого начала, а не докупается после сдачи здания.

Реальный объект-ориентир: здание 24×36×7 м (864 м²) — каркас 5 619 400 ₽, проект 777 600 ₽, монтаж 930 000 ₽, срок 4 месяца (без фундамента и панелей). Для условий Нальчика каркас корректируется на усиленное сечение ферм под снег III. Панели на хранилище 600 м² (стены ~350 м², кровля ~650 м²) — ориентировочно 2,1–2,5 млн ₽.

Итог: холодное зернохранилище обходится от 16 000–19 000 ₽/м², овощехранилище с климат-контролем — от 23 000–29 000 ₽/м² под ключ, фундамент добавляет 2 000–4 000 ₽/м². Точную смету под объём хранения и культуру расчёт выдаёт за 15 минут с точностью 95%. Для юрлиц доступна рассрочка на 1–6 месяцев с авансом от 50% и ставкой от 2,5% в месяц — актуально перед сезоном закупки семян и подготовки к уборочной. Рассчитать платёж по рассрочке →

Утеплитель для хранилища урожая: три варианта

Утеплитель Класс горючести Применение для АПК
Минеральная вата НГ Обязательна для категорий А и Б, в том числе зернохранилищ с повышенным классом пылевзрывоопасности
PIR Г1–Г2 Лучшая теплоизоляция на сантиметр толщины — для овощехранилища со стабильным режимом 0…+4 °C оптимальный баланс толщины стены и цены
ППС (пенополистирол) Г3–Г4 Самый доступный, не впитывает влагу — плюс при высокой влажности воздуха в хранилище. Нельзя на объектах с повышенным классом пожарной опасности

Толщину подбирает теплорасчёт под культуру: зерно при естественной вентиляции — обычно 100 мм, овощехранилище со стабильными +2…+4 °C — 120–150 мм. Ошибка в толщине здесь не абстрактный «расход на отопление», а прямая порча урожая: конденсат на панели капает на продукцию и запускает гниение задолго до конца сезона хранения. Теплорасчёт под конкретную культуру ТТ ГРУПП делает бесплатно.

Ошибки при строительстве склада для АПК в Нальчике, которые стоят денег

  • 1
    Заказали хранилище без расчёта вентиляции под конкретную культуру
    Чем грозит: вентиляция «по умолчанию» без привязки к культуре и объёму насыпи не справляется с самосогреванием зерна или конденсатом в овощехранилище. Порча урожая в первый же сезон эксплуатации обходится дороже, чем правильно спроектированная система с самого начала.
    Как правильно: закладывать схему вентиляции или климат-контроля в проект под конкретную культуру, объём и высоту насыпи ещё на этапе КМ/КМД.
  • 2
    Подали заявку без учёта календаря уборочной кампании
    Чем грозит: при полном цикле 3,5–4 месяца заказ каркаса впритык к уборке означает, что урожай текущего сезона придётся хранить во временных условиях или арендовать чужую базу — терять деньги на том, чего строительство собственного склада как раз должно было избежать.
    Как правильно: подавать заявку за 4–5 месяцев до расчётной даты сбора урожая — это даёт запас на непредвиденные задержки.
  • 3
    Взяли каркас без расчёта под снеговой район III
    Чем грозит: типовой каркас без привязки к региону рассчитан под среднюю нагрузку. Хранилище с большой кровельной площадью под нерасчётной снеговой нагрузкой — риск деформации ферм в первую снежную зиму, вместе с кровлей может пострадать и хранящийся под ней урожай.
    Как правильно: считать каркас под фактический снеговой район III (1,5 кПа) по СП 20.13330. Расчёт ТТ ГРУПП делает это за 15 минут с точностью 95%.
  • 4
    Разделили подряд между несколькими командами
    Чем грозит: каркас от одной компании, вентиляцию проектирует другая, монтаж — третья. При нестыковке систем перед самым сезоном хранения переделка стоит времени, которого перед уборочной попросту нет.
    Как правильно: один подрядчик ведёт полный цикл от проекта до монтажа, включая схему вентиляции — ошибки на стыке этапов остаются на его стороне.
  • 5
    Не зафиксировали цену материала заранее
    Чем грозит: между подписанием договора и стартом закупки проходит 1–2 месяца, рост цены металла на 8–12% на бюджете хранилища 600 м² — сотни тысяч рублей сверх сметы, не заложенных в расчёт себестоимости урожая.
    Как правильно: внести депозит — цена фиксируется датой внесения, проценты идут ежедневно по ставке ЦБ+6%. Рассчитать выгоду депозита →

Своё хранилище против аренды чужой базы

Чужая база хранения не подстраивается под конкретную культуру и объём урожая текущего года — вместимость и режим фиксированы владельцем базы, а аренда стоит 130 000–200 000 ₽ в месяц, за пять лет — 7,8–12 млн ₽ без возврата. Собственный склад при той же аренде окупается за 4–6 лет и проектируется под расчётный объём хранения именно вашего хозяйства — а при росте объёмов к нему можно пристроить дополнительную секцию хранения без остановки уже работающего здания, чего аренда в принципе не предполагает.

Нормативы и как работает ТТ ГРУПП

Склад от 500 м² подлежит обязательной экспертизе проекта; для меньших объектов без категории А/Б и не выше двух этажей достаточно рабочего проекта. Каркас считается по СП 20.13330.2017 — для Нальчика это снеговой район III (1,5 кПа) и ветровой район V (0,6 кПа), класс горючести утеплителя определяет СП 2.13130.2020, в том числе с учётом класса пылевзрывоопасности зернохранилищ, а СП 56.13330.2021 нормирует высоту пролётов и вентиляцию — напрямую применимо к расчёту систем хранения сельхозпродукции. По завершении заказчик получает исполнительные чертежи, акты скрытых работ, паспорта на материалы и сертификаты — полный комплект для кадастрового учёта.

ТТ ГРУПП с 2014 года ведёт полный цикл проект → каркас → панели → монтаж, оборот группы за 2024 год — 1,75 млрд ₽, входит в число ведущих дистрибьюторов сэндвич-панелей по ЮФО и СКФО. Бесплатно на этапе расчёта: BIM-модель, 3D-визуализация, раскладка панелей, расчёт схемы вентиляции под культуру хранения, шеф-монтаж инженера, смета за 15 минут с точностью 95%. Здания на болтовом соединении — при росте хозяйства к готовому складу можно пристроить секцию без остановки уже работающего объекта.

Чтобы получить расчёт под склад в Нальчике, сообщите три параметра — ширину, длину, высоту здания и культуру хранения. Ответ придёт за 15 минут: начать можно на странице направления или по телефону.

Материалы Блога по смежным темам: «Проект ангара: что входит и сколько стоит», «Склад из сэндвич-панелей: конструктив, цены, сроки», «Возведение здания: технология и сроки по этапам».

Посчитаем ваш объект?

Оставьте заявку — менеджер свяжется в течение 15 минут в рабочее время. Или изучите гид по продукту с ценами и комплектациями.

Частые вопросы — в Нальчике

Сколько стоит построить склад в Нальчике?

Строительство холодного зернохранилища в Нальчике обходится от 16 000–19 000 ₽/м², овощехранилища с климат-контролем — от 23 000–29 000 ₽/м² под ключ (каркас, панели, монтаж без фундамента) — диапазон выше среднего по региону из-за усиленного каркаса под снеговой район III (1,5 кПа). Фундамент добавляет 2 000–4 000 ₽/м². Для ориентира: склад-ангар 864 м² — каркас 5,62 млн ₽, проект 0,78 млн ₽, монтаж 0,93 млн ₽ (без фундамента и панелей). Точный расчёт под объём хранения ТТ ГРУПП делает за 15 минут с точностью 95%.

Сколько времени строится склад в Нальчике?

Полный цикл строительства склада 200–1499 м² в Нальчике — 3,5–4 месяца от расчёта до сдачи: проектирование 2–3 недели, фундамент 15–25 дней параллельно с изготовлением каркаса, монтаж 3–4 недели. Для АПК критично подать заявку за 4–5 месяцев до расчётной даты сбора урожая — это даёт запас на непредвиденные задержки и гарантирует готовность склада к уборочной кампании. Серийные проекты ЛСТК (10×20 — 18×36 м) отгружаются за 3–5 дней после заказа.

Чем отличается зернохранилище от овощехранилища в Нальчике?

Зернохранилище — холодный склад с приточно-вытяжной вентиляцией, которая предохраняет зерно от самосогревания при хранении насыпью или в биг-бэгах, панели от 1 950 ₽/м². Овощехранилище требует стабильного температурного режима около 0…+4 °C и контроля влажности воздуха — без этого корнеплоды и плодовая продукция теряют товарный вид за недели, а не за месяцы. Панели для овощехранилища — 100–150 мм PIR или минвата, кровельные от 2 200 ₽/м². Разница в цене между двумя форматами достигает 2–3 раз за квадратный метр — выбор идёт строго от культуры хранения.

Как рассчитать вентиляцию склада под хранение урожая в Нальчике?

Схема вентиляции или климат-контроля рассчитывается под конкретную культуру, объём и высоту насыпи ещё на этапе проектирования каркаса, а не докупается после сдачи здания. Вентиляция «по умолчанию» без такой привязки не справляется с самосогреванием зерна или конденсатом в овощехранилище, и порча урожая в первый же сезон эксплуатации обходится дороже, чем изначально верный расчёт. ТТ ГРУПП закладывает схему вентиляции в проект бесплатно вместе с BIM-моделью здания.

Из чего складывается смета на строительство склада в Нальчике?

Пять статей расходов: каркас — 40–50% бюджета с усилением под снеговой район III (колонны, фермы, прогоны, связи жёсткости, фахверк ворот), сэндвич-панели — 25–35%, фундамент — 10–15% (включая приямки под весовую при необходимости), монтаж — 8–12%, проектирование — 5–8% со схемой вентиляции или климат-контроля под культуру хранения. Точную разбивку по статьям даёт расчёт под конкретный объём хранения за 15 минут с точностью 95%.

Какой утеплитель выбрать для склада в Нальчике под хранение урожая?

Для склада в Нальчике доступны три варианта. Минвата (НГ) обязательна для объектов с жёсткими пожарными требованиями — категории А и Б, в том числе зернохранилища с повышенным классом пылевзрывоопасности. PIR (Г1–Г2) даёт лучшую теплоизоляцию на сантиметр толщины — для овощехранилища со стабильным режимом 0…+4 °C это оптимальный баланс толщины стены и цены. ППС (Г3–Г4) — самый доступный, не впитывает влагу, что важно при высокой влажности воздуха в хранилище, но недопустим на объектах с повышенным классом пожарной опасности. Ошибка в толщине утеплителя приводит к конденсату на панели и порче урожая, а не только к перерасходу на отопление.

Нужна ли экспертиза проекта склада в Нальчике?

Экспертиза обязательна для складов от 500 м². Для объектов меньшей площади без категории А/Б по пожарной опасности и не выше двух этажей экспертиза не требуется — достаточно рабочего проекта. Каркас рассчитывается по СП 20.13330.2017 под снеговой район III (1,5 кПа) и ветровой район V, утеплитель — по СП 2.13130.2020, в том числе с учётом класса пылевзрывоопасности зернохранилищ. ТТ ГРУПП уточняет площадь и назначение объекта на старте.

Можно ли взять рассрочку на строительство склада в Нальчике перед уборочной?

Да, для юридических лиц доступна рассрочка на 1–6 месяцев с авансом от 50% и ставкой от 2,5% в месяц — оборотные средства не изымаются полностью перед сезоном закупки семян и подготовки к уборке. Отдельно можно зафиксировать цену материала депозитом по ставке ЦБ+6% с ежедневным начислением процентов — это защищает бюджет хранилища в Нальчике от роста цен на металл, которые иначе увеличивают себестоимость урожая. Оба инструмента рассчитываются онлайн на калькуляторах сайта ТТ ГРУПП.

Цены

Цены ориентировочные, точная стоимость — по спецификации вашего объекта.

Стоимость зависит от объёма, толщины панели, утеплителя, региона и сезона. Точный расчёт — по проекту.

Рассчитайте свой объект

ТТ ГРУПП в вашем городе

Местные цены, сроки доставки и логистика от ближайшего завода. Выберите свой город:

Ещё статьи для вашего города

Разборы соседних тем — с местными ценами, сроками и логистикой:

Полная версия темы: Строительство склада под ключ: этапы, виды, цены и сроки

Не нашли ответ? Спросите умный поиск

Начните печатать — подскажем статью, расчёт или калькулятор по вашей теме.

Читайте также

Свой склад для селлера: почему FBS выгоднее и сколько стоит построить Свой склад для селлера: почему FBS выгоднее и сколько стоит построить Как открыть склад Вайлдберриз: требования к помещению от 200 м² и свой объект Как открыть склад Вайлдберриз: требования к помещению от 200 м² и свой объект Как снизить стоимость строительства без потери качества Как снизить стоимость строительства без потери качества Производственное здание под ключ: производственный корпус и производственно-складской комплекс Производственное здание под ключ: производственный корпус и производственно-складской комплекс Строительство цеха под ключ: типы, требования, этапы и бюджет Строительство цеха под ключ: типы, требования, этапы и бюджет Строительство склада под ключ: этапы, виды, цены и сроки Строительство склада под ключ: этапы, виды, цены и сроки Промышленное здание из сэндвич-панелей: цех под оборудование, а не коробка под склад Промышленное здание из сэндвич-панелей: цех под оборудование, а не коробка под склад Чем красить сэндвич-панели: краска, грунт, расход и цвет без ошибок Чем красить сэндвич-панели: краска, грунт, расход и цвет без ошибок Как считается доставка сэндвич-панелей: формула, примеры, калькулятор Как считается доставка сэндвич-панелей: формула, примеры, калькулятор Отложенное производство сэндвич-панелей: система 44/88 Отложенное производство сэндвич-панелей: система 44/88
