Какое здание можно построить на участке, показывает один документ — градостроительный план земельного участка, ГПЗУ. В нём записаны зона, разрешённые виды использования, отступы от границ, процент застройки, этажность и все ограничения, которые лежат на земле. Получить его можно за 14 рабочих дней и бесплатно. Это серия 1.1 сериала КЭС — ключевые этапы строительства: первая ступень серии «Проектирование», с которой стоит начинать до любых расчётов и КП.
Собственник хочет застроить весь участок зданием, но это невозможно.
— Тимур Шевченко, основатель ТТ ГРУПП
Можно ли прикинуть размер здания без специалиста?
Прикинуть размер здания без специалиста можно, но только как ориентир: есть простая формула на случай, когда участок уже на примете, а ГПЗУ ещё нет.
Чтобы быстро понять без специалиста, какое здание можно построить, лови формулу: отступи от границ 5 метров. Процент застройки не должен превышать 60. Чаще всего допустимая высота — 6 метров и больше, если участок не ограничен ЛЭП. Но это всё на уровне теории.
Формула на салфетке хороша тем, что сразу отрезвляет: участок в 2000 м² — это не здание в 2000 м². Минус полоса вдоль границ, минус зелень, минус проезды и стоянки. Но цифры в ней — средние. На конкретной земле отступ бывает 3 метра, а бывает 7. Процент застройки в Краснодаре в зоне многоэтажного жилья — 10 %, в производственных зонах — 60 %. Высоту может срезать не ЛЭП, а приаэродромная территория.
Формула — ориентир до ГПЗУ. Точные параметры берём из ПЗЗ и ГПЗУ.
Поэтому салфетку держим в кармане, а решения принимаем по документу.
Почему я начинаю любой проект с ГПЗУ?
Любой проект я начинаю с ГПЗУ, потому что сам однажды начал не с него и потерял два месяца на отказах архитектуры. Когда мы строили своё первое производственное здание, думали, что всё рассчитали правильно и по нормам.
Но получили два отказа из архитектуры подряд. Сначала — за недостаток остекления. Потом — за цвет фасада. А потом выяснилось, что ещё и парковки неправильно посчитаны. Хотя, казалось бы, всё делали по закону. Потеряли 2 месяца. Но знаете, лучше 2 месяца доработок, чем миллионы на переделке.
Белый фасад казался универсальным — а по архитектуре он не прошёл. Представьте, что панели уже заказаны, смонтированы, и их надо снимать или перекрашивать. Нам повезло: отказ пришёл на бумаге, а не после монтажа.
С остеклением история дороже, чем кажется. Пример из моей практики: вы считаете здание с окнами шириной 1 метр — это 15 % остекления, стоимость 9 млн ₽. Потом выясняется, что по требованиям нужно 40 % остекления. И та же коробка уже стоит 11 млн ₽ — на 2 миллиона дороже. Не потому что кто-то обманул, а потому что исходные данные были неполные.
Именно это отличает собственника, который строит системно, от того, кто «решает по ходу».
Где собственник теряет деньги ещё до первого КП?
Ещё до первого КП собственник теряет деньги на коммерческих предложениях под здание, которое на его участке построить нельзя. Это самая частая ошибка, которую я вижу.
Многие собственники сразу начинают заказывать коммерческие предложения, ещё не зная, какие вообще есть ограничения у их земли. В итоге получают расчёты на здание, которое построить в принципе нельзя. А потом — отказы, переделки, потери времени и снова сбор данных под новое ТЗ.
Подрядчик здесь, как правило, не врёт — он умалчивает. Вы попросили посчитать склад 30 × 50 м высотой 8 м — он посчитал. Спрашивать, помещается ли такое пятно на ваш участок и пропустит ли высоту приаэродромная территория, ему невыгодно: вопрос может отменить заказ. Поэтому КП приходят красивые, а потом здание ужимают под реальные границы, и расчёт начинается заново.
Ещё одна цифра, которую стоит держать в голове. Без ГПЗУ точность оценки стоимости здания — 60–70 %: габариты ещё могут поменяться из-за отступов, высоты или процента застройки. С ГПЗУ и корректным ТЗ по габаритам — до ~95 %. Как дойти до этих 95 % — в следующей серии, 1.2 «10 вопросов для расчёта металлокаркаса».
Как получить ГПЗУ и сколько это стоит?
ГПЗУ выдают за 14 рабочих дней и бесплатно — это прямо записано в Градостроительном кодексе (ст. 57.3). Подать заявление можно двумя способами.
Через Госуслуги. Самый быстрый путь.
Зайдите в помощник и напишите: «Получить градостроительный план земельного участка». Система сразу выдаст ссылку — переходите, заполняете заявление. Подать можно лично или через представителя. Всё, что нужно — кадастровый номер. Остальные данные система подтянет автоматически.
Документ придёт в электронном виде.
Через МФЦ — если нужен документ на бумаге. Возьмите паспорт и выписку из ЕГРН на участок; выписку можно заказать заранее, тоже через МФЦ.
Два практических момента. Первый: заказывайте ГПЗУ сразу, как только выбрали участок, а лучше — до сделки, если продавец даёт кадастровый номер. Две недели ожидания — меньше, чем любые переделки потом. Второй: если здание пойдёт на разрешение на строительство, ГПЗУ должен быть не старше трёх лет (ГрК РФ ст. 51 ч. 7). Градплан, полученный «на всякий случай» пять лет назад, придётся заказывать заново.
Что написано в ГПЗУ? Разбираем на живом примере
В ГПЗУ видно, что и где можно строить: зону, виды использования, пятно застройки с отступами, предельные параметры и все ограничения, наложенные на участок. Для примера разберём реальный градплан производственного участка в Краснодаре. Адрес, кадастровый номер и названия соседних объектов я не показываю — они вам и не нужны: важно, какие типы данных вы найдёте в своём.

Зона и виды разрешённого использования

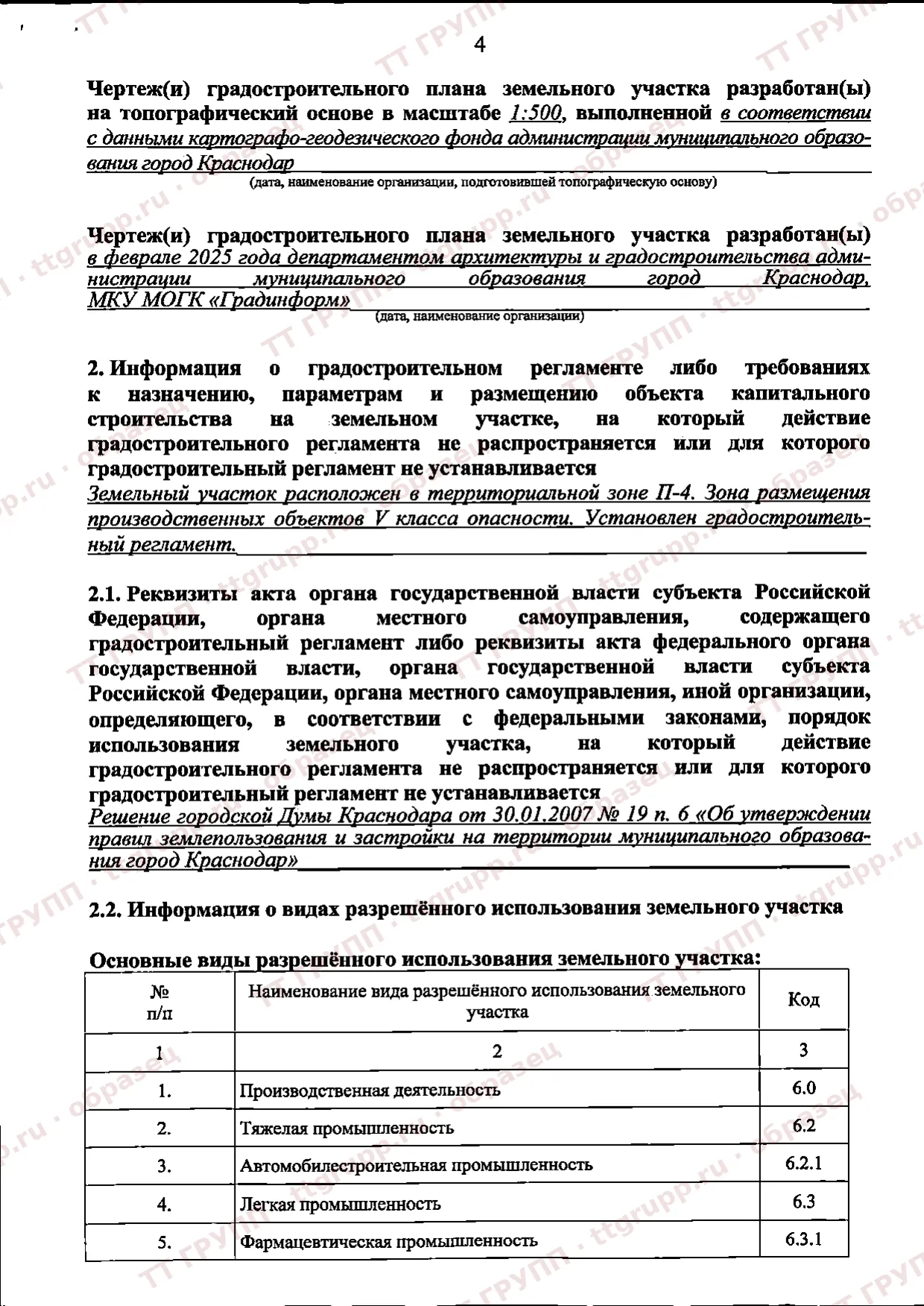

Первое, что я смотрю, — территориальную зону и ВРИ.
Участок находится в зоне П-4 — это зона размещения производственных объектов пятого класса опасности. Это нам подходит. У нас разрешённые виды использования — в ГПЗУ это называется ВРИ — производственная, складская, и это тоже нам подходит. Но бывают такие случаи, когда в ВРИ один, два, три пункта, и там без капитальных зданий. Это нужно проверять.
Тут важная деталь, о которую спотыкаются. Наш ГПЗУ выдан в феврале 2025 года — до 01.03.2025, по старым Правилам землепользования и застройки Краснодара 2007 года. Тогда зоны писали через дефис: П-4. С 1 марта 2025 года действует Единый документ (Решение городской Думы Краснодара № 82 от 27.11.2024), и та же зона называется П1.4 — без дефиса, с точкой. Параметры у неё те же: застройка до 60 %, озеленение не меньше 15 %, отступы 3 и 5 м, до 9 надземных этажей. Если у вас на руках старый градплан с кодом через дефис, это не ошибка — просто он выдан по прежним правилам.
Отступы и пятно застройки

На чертеже ГПЗУ пятно, в котором можно ставить здание, обведено отдельно. В нашем случае — 3 метра от всех границ участка. По регламенту зоны отступ увеличивается до 5 м, если граница совпадает с красной линией улицы, а если красных линий нет — там, где участок выходит на улицу или дорогу.
Бывает такое, что в некоторых градостроительных планах отступы по 5 метров, а с какой-то стороны 7 метров. Это очень важно.
Отступы режут пятно застройки отдельно от процентов. На узком вытянутом участке именно они, а не 60 %, решат, какой ширины поместится здание.

Процент застройки, озеленение, этажность

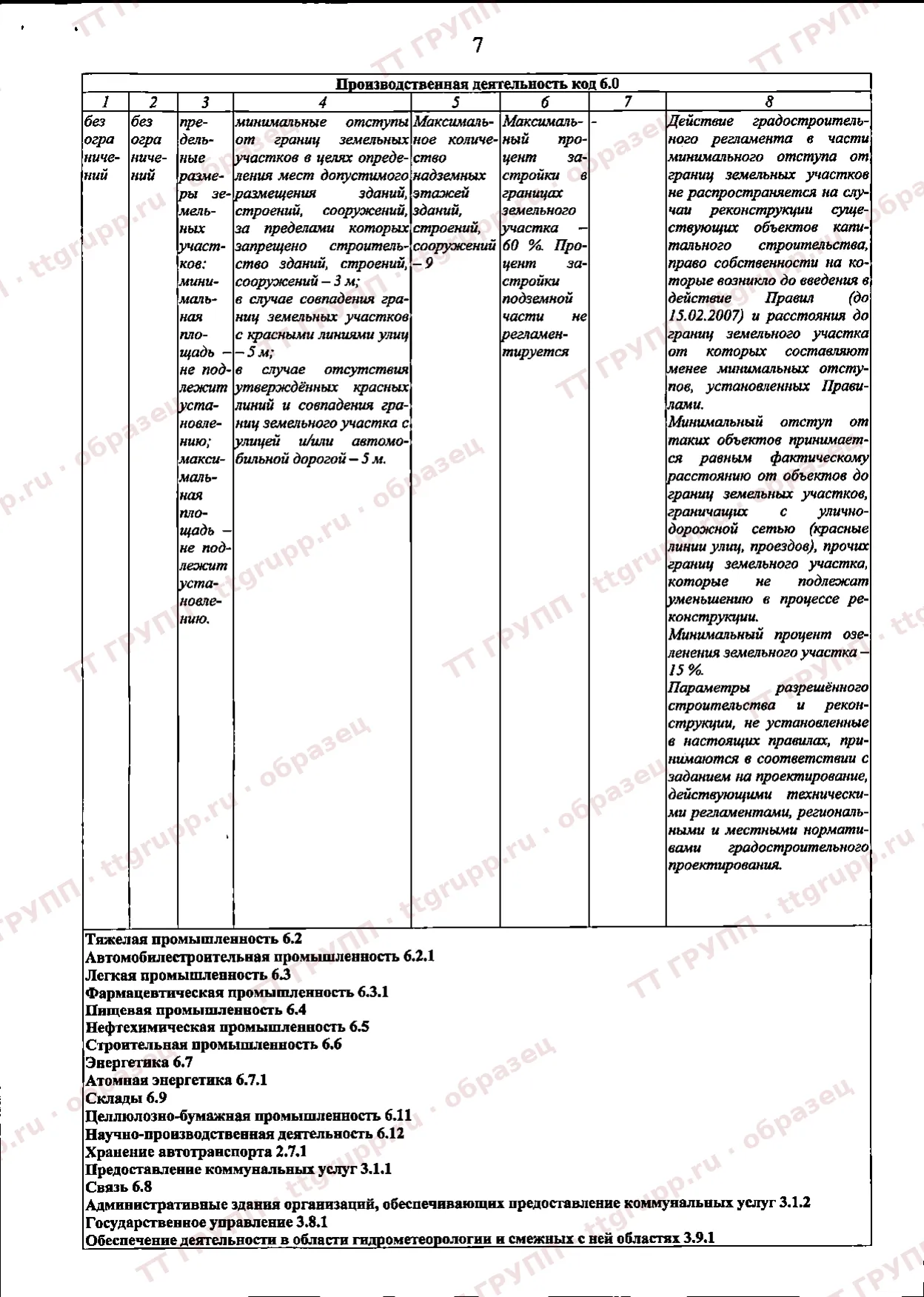

Это таблица предельных параметров. В нашем ГПЗУ: максимальный процент застройки — 60 %, подземная часть не регламентируется; минимальное озеленение — 15 %; максимальное количество надземных этажей — 9.
Процент застройки в разных регионах разный, и его нужно учитывать вместе с парковками, зелёными зонами и пожарными проездами. Если не учитывать эти параметры, можно столкнуться с отказом в регистрации объекта.

Ограничения: куда придётся идти за согласованием

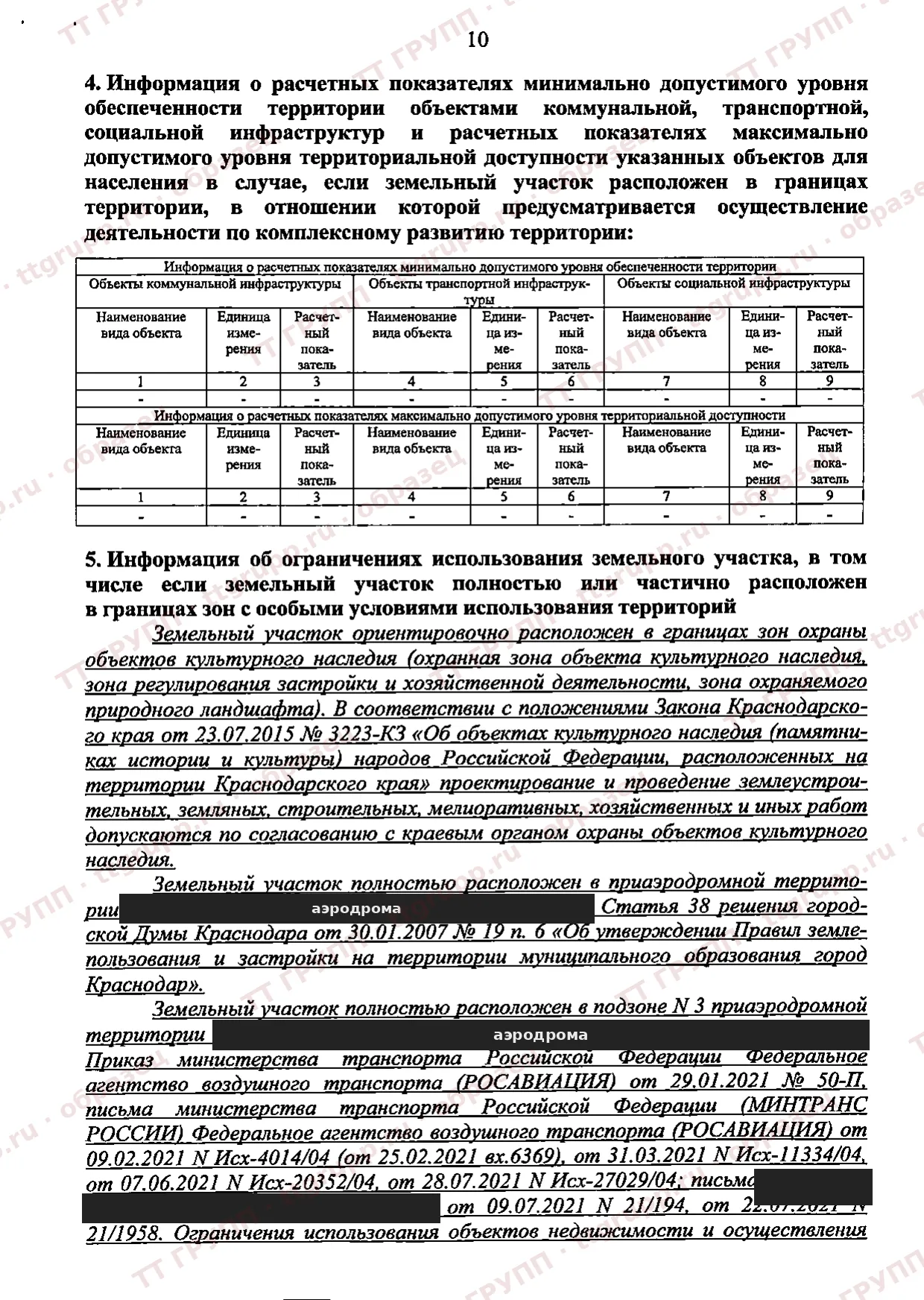

Самый недооценённый раздел. Он отвечает на вопрос, в каких ведомствах вам ещё придётся получать согласования. В нашем градплане их четыре типа.
- Зоны охраны объектов культурного наследия. Участок «ориентировочно расположен» в границах охранной зоны и зоны регулирования застройки. Значит, проектирование и строительные работы — только по согласованию с краевым органом охраны ОКН.
- Приаэродромная территория. Участок целиком в ней. В подзонах записаны максимальная отметка верха здания, запрет на ряд радиопередающих средств, на объекты, которые привлекают птиц, на опасные производства, а из-за шума — на жильё, школы и больницы.
- Третий пояс санитарной охраны артезианских скважин. Запрет складов ГСМ, ядохимикатов и минеральных удобрений. На практике — специальные септики и проверка химического состава воды.
- Санитарно-защитная зона соседнего предприятия. Нельзя жильё, образование, медицину, пищевые производства, склады продовольствия и фармацевтику. Для склада металла или стройматериалов это не помеха. Для овощехранилища или холодильника под продукты — участок не подходит вообще.
Если у нас участок хоть ориентировочно расположен в границах объектов культурного наследия — нам нужен этот департамент. Мы видим, что мы в приаэродромной территории — соответственно нам нужно обращаться в Росавиацию. Где есть Росавиация, будет указана высота здания, которую мы можем построить максимально.
Все эти ограничения видно в ГПЗУ до покупки участка, а не после того, как проект уже готов.

Какие параметры застройки в зонах Краснодара?
Параметры застройки в зонах Краснодара задаёт Решение городской Думы № 82 от 27.11.2024, приложение 4 «Градостроительные регламенты». Документ — больше тысячи страниц, поэтому в таблице — выжимка по зонам, которые чаще всего встречаются у наших заказчиков: жилые, общественно-деловая, производственные и коммунально-складские. Отступ во всех этих зонах одинаковый — 3 м от границ участка, у большинства видов использования 5 м от красной линии.
| Код зоны | Зона | Главный вид использования (ВРИ) | Застройка, макс. | Озеленение, мин. | Этажность, макс. | Стр. прил. 4 |
|---|---|---|---|---|---|---|
| Ж1 | Индивидуальные жилые дома | ИЖС (2.1) | 50 % | 15 % | 3 эт., 20 м | 38 |
| Ж2 | Малоэтажные жилые дома | Блокированная жилая застройка (2.3) | 50 % | 15 % | 3 эт., 16 м | 62 |
| Ж3 | Среднеэтажные жилые дома | Среднеэтажная жилая застройка (2.5) | 10 %, до 40 % по ППТ | 15 % | 8 эт. | 89 |
| Ж4 | Многоэтажные жилые дома | Многоэтажная жилая застройка (2.6) | 10 %, до 40 % по ППТ | 15 % | 9 эт., 33 м | 115 |
| ОД1 | Общественно-деловая | Административные здания (3.1.2) | 60 % | 15 % | 9 эт. | 166 |
| П1.1 | Производственная, объекты II–V класса опасности | Производственная деятельность (6.0), в т. ч. склады (6.9) | 60 % | 15 % | 9 эт. | 393 |
| П1.2 | Производственная, III–V класс | то же | 60 % | 15 % | 9 эт. | 407 |
| П1.3 | Производственная, IV–V класс | то же | 60 % | 15 % | 9 эт. | 423 |
| П1.4 | Производственная, V класс (СЗЗ до 50 м) | то же | 60 % | 15 % | 9 эт. | 438 |
| П1.5 | Производственная, объекты V класса | Лёгкая промышленность (6.3), в т. ч. склады (6.9) | 60 % | 15 % | 9 эт. | 451 |
| КС1.1 | Коммунально-складская, III–V класс, склады II класса | Склады (6.9) | 60 % | 15 % | 6 эт. | 464 |
| КС1.2 | Коммунально-складская, IV–V класс | Склады (6.9) | 60 % | 15 % | 6 эт. | раздел 8.2 |
Источник: Решение городской Думы Краснодара № 82 от 27.11.2024, приложение 4. Цифры даны для главного вида использования зоны: у других ВРИ внутри той же зоны они свои. Точные параметры для вашего участка — только в его ГПЗУ. В других городах действуют местные ПЗЗ, и коды зон с цифрами там другие.
Как читать таблицу собственнику склада или цеха. Производственные и коммунально-складские зоны дают одинаковые 60 % застройки и 15 % озеленения — разница в классе опасности того, что можно разместить, и в этажности. В жилых зонах многоэтажки 10 % — это не опечатка: больше дают только по утверждённому проекту планировки (ППТ). Склад или производство в жилой зоне, как правило, не разместить: среди основных видов использования Ж1–Ж4 таких ВРИ нет. Условно разрешённые виды для своего участка проверьте в ПЗЗ.
Как посчитать, сколько можно построить на участке?
Площадь участка умножьте на процент застройки — получите предельную площадь под здания. Площадь участка на процент озеленения — минимум зелени. Остаток уйдёт на проезды, стоянки, площадки и отступы.
Пример — участок 2000 м² в нашей зоне (П-4 по старому градплану, П1.4 по действующим правилам), застройка до 60 %, озеленение не меньше 15 %:
- Застройка: 2000 м² × 60 % = 1200 м² можно занять зданиями.
- Озеленение: 2000 м² × 15 % = 300 м² под газоны, деревья, кустарники.
- Остальное: 2000 − 1200 − 300 = 500 м² под проезды, стоянки, площадки и отступы.
| Показатель | Площадь | Доля участка |
|---|---|---|
| Максимальная застройка | 1200 м² | 60 % |
| Минимальное озеленение | 300 м² | 15 % |
| Проезды, площадки, отступы | 500 м² | 25 % |
Калькулятор: сколько можно построить на участке
Две оговорки, без которых формула врёт. Первая: 1200 м² — это потолок, а не обещание. Пятно с отступами на конкретном участке может оказаться меньше, а парковки и пожарные проезды для вашего здания тоже займут место из тех самых 500 м². Сколько машино-мест нужно, подскажет проектировщик. Вторая: процент застройки — про площадь, а не про этажность. Девять этажей в производственной зоне не значат, что вам их дадут, если приаэродромная подзона ограничила отметку верха.
Когда пятно понятно, переходите к деньгам: прикинуть здание целиком — каркас, панели, монтаж — можно в калькуляторе стоимости здания, а здание без ферм на болтах — в калькуляторе безфермерного здания.
КЭС: что сделать на этом этапе
- Закажите ГПЗУ через Госуслуги или МФЦ: кадастровый номер, паспорт, для МФЦ — выписка из ЕГРН. Срок — 14 рабочих дней, бесплатно.
- Найдите зону и ВРИ. Подходит ли участок под ваш склад, цех или производство? Если в ВРИ только хранение без капитальных зданий — это меняет всё.
- Посмотрите чертёж. Где пятно застройки, какие отступы с каждой стороны — 3, 5 или 7 м.
- Выпишите предельные параметры: процент застройки, озеленение, этажность или высоту.
- Прочитайте ограничения и составьте список ведомств: охрана ОКН, Росавиация, Роспотребнадзор и другие.
- Посчитайте площадь по формуле и проверьте, помещается ли ваше здание в пятно с отступами.
- Только теперь формируйте ТЗ и запрашивайте КП — с габаритами, которые точно пройдут.
Где подрядчик промолчит, а вам стоит спросить:
- «Вы видели мой ГПЗУ?» Если КП посчитано без него, габариты в нём — ваши фантазии, а не участок.
- «Под какую высоту посчитано здание и проходит ли она по ограничениям?» На приаэродромной территории высоту может ограничить отметка верха.
- «Учтено ли остекление и цвет фасада?» Мы сами получали отказ архитектуры и за остекление, и за цвет. Это деньги, которые лучше знать до КП.
- «Куда пойдут парковки и пожарные проезды?» Если их нет на схеме участка, их не было и в расчёте.
Что делать, если ГПЗУ кажется лишним?
Для капитального здания ГПЗУ обязателен: без него не дадут разрешение на строительство. Некапитальному зданию разрешение на строительство не нужно, поэтому и ГПЗУ для него не обязателен. Здание на болтах можно оформить как некапитальное, приложив заключение о некапитальности. ТТ ГРУПП оформит. Ограничения участка — охранные, приаэродромные, санитарные зоны — и противопожарные разрывы при этом действуют и для некапитального здания. Подробно — в статье «Некапитальное здание: что это и нужно ли разрешение».
Но есть оговорка, которую я повторяю каждому:
Когда мы говорим про некапитальное здание, но в будущем планируем сделать его капитальным, нужно соблюсти все вот эти параметры.
Отступы как для капитального, процент застройки, ограничения зоны — всё то же самое. Иначе узаконить здание как капитальное не получится. Поэтому даже для некапитального здания я советую заказать ГПЗУ: это 14 рабочих дней и ноль рублей против переноса здания.
Как решить, капитальное у вас здание или нет, и что писать в ТЗ на проект — в серии 1.4 «ТЗ на проектирование и сроки». Какие разделы будут в проекте и где в нём живёт ГПЗУ как исходный документ — в статье «Из каких разделов состоит проект здания».
Что даёт ГПЗУ на руках?
С ГПЗУ на руках вы за 14 рабочих дней и бесплатно получаете ответы на четыре вопроса — ещё до первого КП:
- где можно строить;
- какой площади здание можно разместить;
- какие ограничения действуют по высоте и отступам;
- какие согласования предстоит пройти.
Зная это, вы экономите не только время и деньги, но и избегаете ошибок, которые потом могут остановить стройку на месяцы или даже годы.
Пришлите нам ваш ГПЗУ — поможем бесплатно оценить, что реально можно построить на участке, и посчитаем здание под эти границы. Не разберётесь в документе — позвоните: +7 (928) 437-94-44.
Скачать чек-лист «ГПЗУ и зоны: что проверить» (PDF, 2 стр.)
Чек-лист этапа
- ☐ Заказан ГПЗУ: Госуслуги (электронно) или МФЦ (на бумаге); 14 рабочих дней, бесплатно.
- ☐ Подготовлено: кадастровый номер участка, паспорт, выписка из ЕГРН (для МФЦ).
- ☐ Дата ГПЗУ: не старше трёх лет, если здание пойдёт на разрешение на строительство; выдан до 01.03.2025 — коды зон по старым правилам (через дефис).
- ☐ Зона и класс: код зоны выписан, класс опасности подходит под ваше производство или склад.
- ☐ ВРИ: в перечне есть ваш вид использования — производство, склад; нет ограничения «без капитальных зданий».
- ☐ Отступы: с каждой стороны — 3, 5 или 7 м; пятно застройки на чертеже найдено.
- ☐ Предельные параметры: процент застройки, процент озеленения, этажность или высота выписаны.
- ☐ Ограничения: зоны охраны ОКН, приаэродромная территория, санитарные и водоохранные зоны, СЗЗ соседей — проверены.
- ☐ Список согласований: в какие ведомства идти — составлен.
- ☐ Расчёт площади: S участка × % застройки, S участка × % озеленения, остаток под проезды, парковки и отступы.
- ☐ Здание помещается: габариты из будущего ТЗ укладываются в пятно с отступами и в допустимую высоту.
- ☐ Дальше: участок подходит — формируйте ТЗ и запрашивайте КП; есть ограничения — заложите их в ТЗ сразу.
