Монтаж каркаса здания: как подготовить площадку, кто даёт технику и как принять работу

Каркас приезжает комплектом, но монтаж решается раньше, чем появляется бригада: подъезд, площадка под разгрузку, кран и приёмка. Разбираем, что подготовить, кто отвечает за технику, из чего складывается срок и что проверить, прежде чем навешивать панели.
Было Каркас заказан, а про площадку, технику и приёмку никто не говорит, и ясно, что простой машин потом окажется в вашем счёте.
Стало Знаете, что подготовить на площадке, как закрепить технику и срок в договоре и по какому списку принимать смонтированный каркас до панелей.

Это четвёртая серия сериала КЭС про ключевые этапы строительства здания из металлокаркаса: здесь — монтаж каркаса, от подготовки площадки до подписанной приёмки.

Металлоконструкции безфермерного здания собирают до 14 календарных дней, и калькулятор безфермерного здания закладывает на сборку бригаду из 2–4 человек. Этот график рушится в первый же день, если на площадку не заедет техника. Деньги в монтаже уходят не на болты, а на простой: машина приехала и не проехала, бригада ждёт, каркас стоит. Поэтому работа собственника на этом этапе — три вещи до начала сборки: подготовить площадку и подъезд, письменно решить, кто даёт технику, и заранее знать, по какому списку вы будете принимать готовый каркас.

Ниже по шагам. Как делается монтаж металлоконструкций технологически (этапы, шеф-контроль), уже разобрано в статье «Монтаж металлоконструкций», а весь цикл от проекта до ключа — в «Возведении здания из металлокаркаса». Здесь — то, чего там нет: площадка, подъезды, техника, график и приёмка каркаса как отдельный этап.

Что должно быть готово на площадке до приезда каркаса?

До приезда каркаса на площадке должны быть готовы четыре вещи: принятый фундамент, свободный подъезд для длинномерной машины, ровная площадка под разгрузку и место, где стоит кран или подъёмник. Если одной из них нет, бригада либо не начнёт, либо начнёт и остановится на второй день.

1. Фундамент принят и подходит под каркас. У безфермерного здания база колонны едет с каркасом и ставится на химические анкеры прямо в плиту заказчика. Бетон под базой должен быть не тоньше глубины заделки анкера плюс защитный слой, а расстояния между базами и их положение должны совпасть с проектом. Как устроен этот этап, показано в серии 2 про фундамент. Здесь важно одно: монтажник не должен узнавать о кривой плите в день приезда. Исполнительная съёмка фундамента — документ, который вы передаёте ему до заказа техники, а не после.

2. Подъезд. Каркас везут длинномерными машинами. То, что проходит легковая и даже обычная «Газель», может не пройти им: узкий проезд, низкие провода, ворота соседа, мягкий грунт после дождя. Подъезд проверяется не по карте, а по факту, и проверять его надо до заказа техники (подробнее — в следующем разделе).

3. Площадка разгрузки и складирования. Каркас приходит комплектом: колонны, рамы, прогоны, связи, метизы в ящиках. Элементы нужно разложить так, чтобы к ним можно было подойти, и чтобы в порядке сборки они лежали у пятна застройки, а не в другом конце участка. Нужна ровная, не размокающая площадка рядом с зданием.

4. Место под технику. Кран или подъёмник должен встать так, чтобы достать до любой точки здания, и при этом не стоять на свежей засыпке, на коммуникациях или вблизи линий электропередач. Место определяют на осмотре площадки вместе с тем, кто будет поднимать.

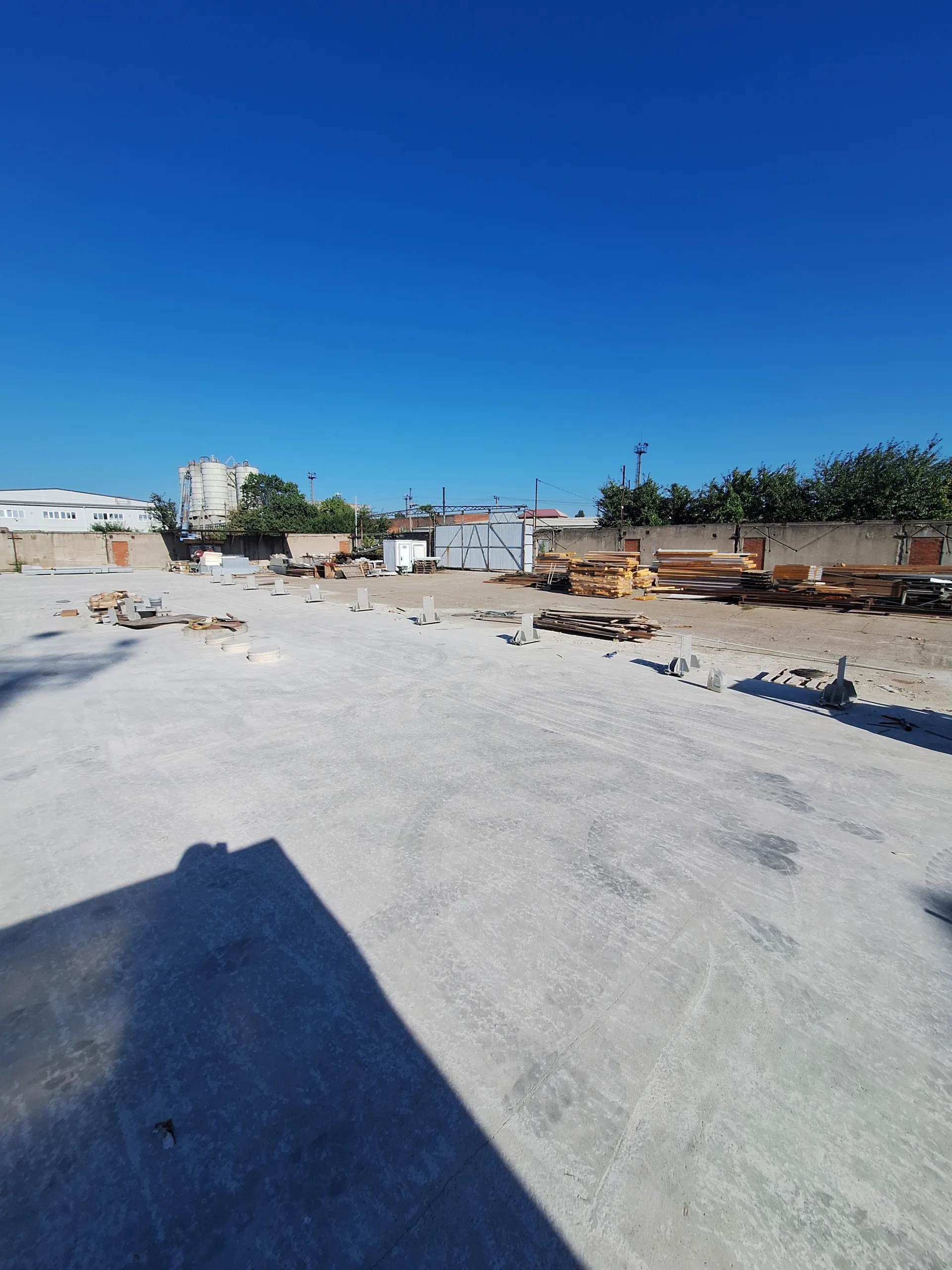

Готовая бетонная плита с выставленными базами колонн и свободная площадка вокруг
Готовая бетонная плита с выставленными базами колонн и свободная площадка вокруг

Отдельно — электричество: бригаде нужна точка питания для инструмента. Кто её даёт — тоже записывается в договор, а не решается на месте.

Как не потерять три дня на узком проезде: пример из практики Тимура

Видео площадки, отправленное до заказа техники, снимает самую частую причину простоя — проезд, по которому не проходит кран. Пример из практики Тимура Шевченко, основателя ТТ ГРУПП: на объект вёл узкий проезд, заказчик об этом не предупредил, кран не смог подъехать, и монтаж сдвинулся на три дня. Вывод Тимура: «Одно видео заранее — минус 3 дня простоев». Это один случай, а не норма, но механика у таких задержек одна и та же.

Почему так происходит. Для собственника «подъезд есть» — это значит, что к участку можно дойти и подъехать на легковой. Для монтажника «подъезд есть» — это значит, что туда пройдёт длинномерная машина и встанет кран, причём с разворотом. Это разные проверки, и первую путают со второй постоянно.

Что делать, чтобы пример не повторился у вас:

  • Снимите участок на видео. Один непрерывный ролик: вход на участок, въезд, ширина проезда, ворота, повороты, провода над головой, место под кран, место складирования, грунт у проезда. Такой ролик закрывает вопрос «а вы не говорили».
  • Пришлите видео до того, как заказана техника. Тот, кто организует монтаж, смотрит ролик и называет, какая машина пройдёт. Если нет, лучше узнать сейчас, когда заказ ещё можно поменять.
  • Назовите узкие места сами. Проезд через двор, шлагбаум, мост с ограничением, дорога, которую раз в год заливает. Всё, что вы знаете про участок и считаете мелочью.
  • Если проезд не проходит — решаем до сборки. Расширить проезд, договориться с соседом, заказать другую машину или разгружаться на подъезде и подавать элементы короче. Это решается деньгами и днями, и дешевле всего — до начала работ.

Кто даёт технику для монтажа каркаса: кран, манипулятор, автовышка?

Технику для монтажа каркаса определяет договор: она может входить в цену работ, оплачиваться отдельной строкой или предоставляться заказчиком, и в любом случае это должно быть записано словами. Для ориентира: калькулятор безфермерного здания на здание 250 м² закладывает 15–25 машино-часов техники, это около трёх вызовов манипулятора. Эти часы кто-то оплачивает, и от того, кто именно, зависит ваш бюджет.

Какая техника нужна:

Техника Для чего Что учесть
Манипулятор Разгрузка комплекта; на безфермерном здании — постановка колонн и подъём балок Нужен подъезд и ровная площадка; калькулятор безфермерного здания на 250 м² закладывает около трёх вызовов
Автокран Подъём колонн, рам, прогонов Нужен вынос стрелы до самой дальней точки и устойчивое основание под опоры
Автовышка или люлька Работа на высоте: затяжка болтов, монтаж связей, подкраска Выбирается по высоте здания и месту подъезда

Конкретный тип и грузоподъёмность зависят от здания: вес самого тяжёлого элемента, высота, вылет стрелы. Их называет тот, кто организует монтаж, по проекту. Заказчик сам редко знает, какая машина нужна, поэтому «закажу кран сам» без консультации — частый путь к простою. Кран малой грузоподъёмности не поднимет, а кран с запасом стоит дороже и не везде проедет.

Три варианта договорённости, и чем каждый отличается:

Вариант Кто отвечает за простой Где подвох
Техника входит в цену монтажа Организатор монтажа Проверьте, сколько машино-часов заложено и что будет при превышении
Техника отдельной строкой Зависит от договора «Монтаж дешевле» часто означает, что техника вынесена вниз сметы
Технику даёт заказчик Заказчик Простой машины и ожидание замены записываются на вас

Главное правило: в договоре или спецификации должно быть написано, кто предоставляет технику, какую, сколько часов заложено и что происходит, если часов не хватило. Прикинуть технику заранее можно в калькуляторе каркаса: он считает монтаж и технику вместе с металлом.

Монтаж мы организуем: собственных монтажных бригад у ТТ ГРУПП нет, работу ведёт подрядная сеть, а за соблюдением проекта следит инженер. Поэтому вопрос «чья техника и кто отвечает за простой» вы задаёте нам до подписания, и ответ должен быть в бумаге.

Сколько занимает монтаж каркаса и из чего складывается срок?

Сборка металлоконструкций безфермерного здания занимает до 14 календарных дней. Срок «от заказа до принятого каркаса» длиннее: изготовление каркаса безфермерного здания занимает 5–10 рабочих дней, и ещё нужно время на доставку, подготовку площадки и приёмку.

Что входит в срок:

Этап Срок От кого зависит
Изготовление каркаса безфермерного здания 5–10 рабочих дней Завод, очередь, комплектность заказа
Подготовка площадки и фундамент Зависит от объекта Заказчик и подрядчик по бетонным работам
Доставка Зависит от расстояния Радиус поставок — до 700 км
Сборка металлоконструкций безфермерного здания До 14 календарных дней Бригада (калькулятор безфермерного здания закладывает 2–4 человека), техника, погода
Приёмка каркаса До навески панелей Заказчик, инженер, при необходимости технадзор

Для масштаба — наш собственный цех 25 × 10 м: от пустой площадки до каркаса под кровлей он прошёл с 27 июля по 8 сентября 2026 года, базы колонн на химических анкерах встали 21 августа. Это один объект, а не норма: у вас срок зависит от грунта, погоды и подъезда.

От чего срок растёт:

  • Площадка не готова к дню монтажа. Бригада ждёт фундамент, подъезд или технику.
  • Нет комплектности. Не хватило болтов или элементов, и работа встала до подвоза.
  • Монтаж без схемы. Бригада собирает «на глаз» и переделывает.
  • Погода. Сильный ветер и дождь останавливают подъём.

Отдельно о календаре. Срок монтажа считают не «до 14 дней и всё», а от конкретной даты выхода бригады и приезда техники. Поэтому в договоре стоит не только длительность, но и условие: что считается началом (фундамент принят, подъезд свободен, техника на площадке) и что будет, если заказчик не успел вовремя. Для каркаса, отличного от безфермерного, срок называют после осмотра площадки и ТЗ.

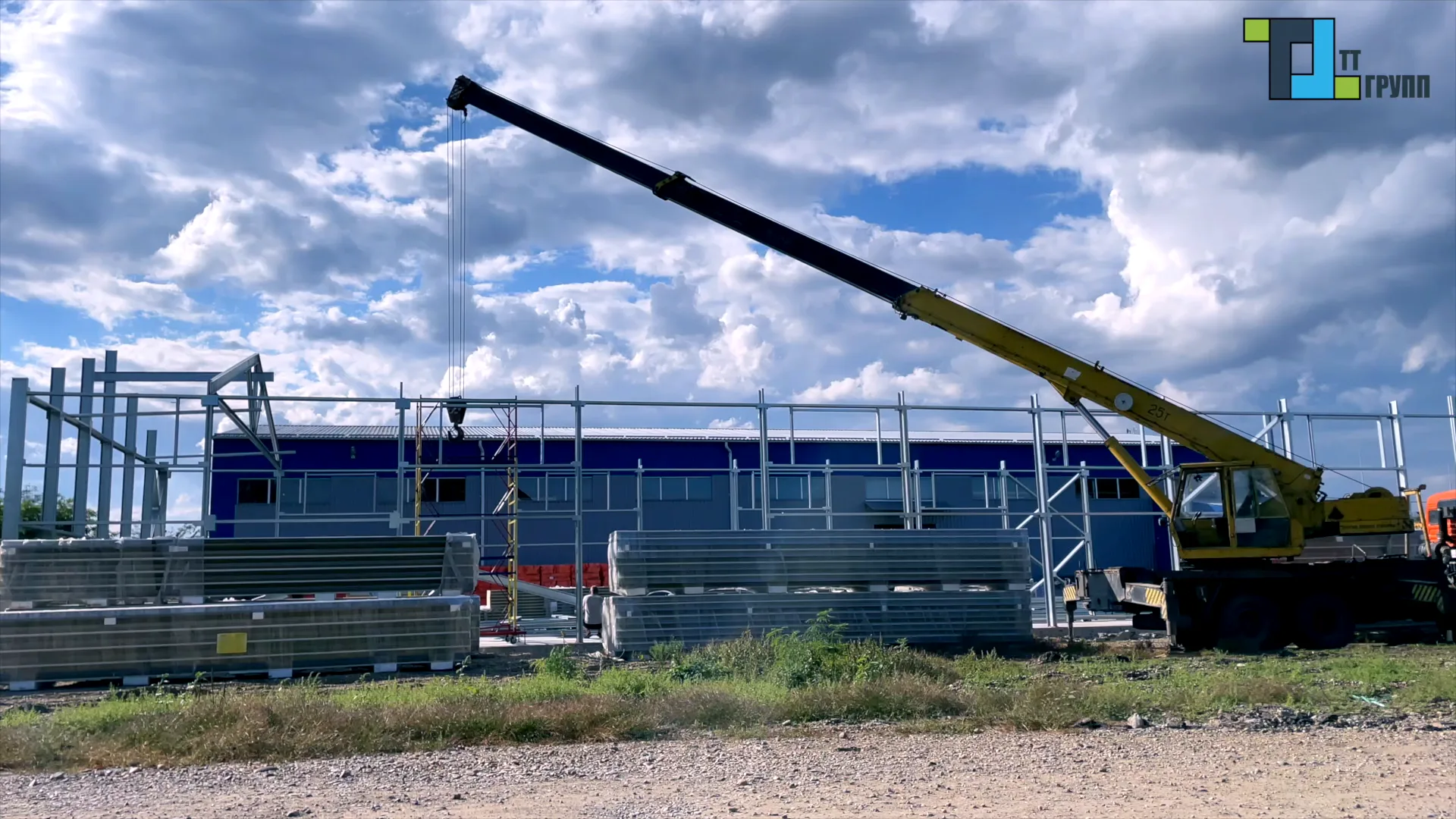

Автокран на площадке рядом с собираемым стальным каркасом
Автокран на площадке рядом с собираемым стальным каркасом

Как принять смонтированный каркас до навески панелей?

Каркас принимают до монтажа панелей, потому что после навески проверить вертикали и узлы без демонтажа уже нельзя. Приёмка состоит из шести проверок: геометрия, затяжка болтов, комплектность, связи, защитное покрытие и документы.

Чего приёмка не делает: она не заменяет проект. Допуски по отклонениям задаёт проект и КМД, и мы не называем «универсальные» цифры допусков: они определяются конструкцией. Задача собственника — убедиться, что проверка проведена и записана.

Что проверяем Как Что должно быть на выходе
Вертикальность колонн Геодезический инструмент, замер по каждой колонне Отклонения в пределах допуска проекта, записаны в исполнительной схеме
Затяжка болтов Динамометрический ключ, выборочно по узлам Момент затяжки по КМД, отметка в акте
Комплектность Сверка с КМД и спецификацией: болты, шайбы, гайки, все элементы Ни одного пустого отверстия, лишних деталей на площадке нет
Связи Осмотр и проверка по схеме: стоят все связевые блоки Все блоки по схеме на месте; у безфермерного здания — один связевой блок на каждые начатые 35 м длины
Покрытие Осмотр после монтажа Повреждённые места подкрашены
Документы Исполнительная схема, акт скрытых работ Подписанные листы, а не устное «всё нормально»

Вертикальность колонн. Колонны выверяют геодезическим прибором. Колонна, стоящая с перекосом, нагружает узлы неравномерно, а ошибка наверху получается больше, чем внизу. Допуск указан в проекте.

Затяжка болтов. Соединения каркаса безфермерного здания — болты М16 на оцинкованной стали. Недотянутый болт работает «вполсилы», перетянутый может повредить покрытие или резьбу. Проверяют динамометрическим ключом, выборочно по типовым узлам, а в договоре фиксируют, кто и как отвечает за результат.

Комплектность. Каркас приезжает комплектом, и его можно сверить со спецификацией: сколько болтов, сколько элементов. Недостача — один из главных поводов остановки монтажа. Сверяйте при разгрузке, а не после, когда непонятно, не уехал ли болт в бригаду.

Связи. Связевые блоки держат каркас от перекоса под ветром и снегом. Для безфермерного здания один связевой блок ставится на каждые начатые 35 м длины. Если они есть на чертеже, но не стоят на здании, вы получите каркас, который «вроде стоит», пока не придёт нагрузка.

Покрытие. Оцинкованный каркас при монтаже царапается: места болтов, стропы, подгонка. Повреждения подкрашивают, пока здание открыто, а не после, когда подлезть к узлу уже нельзя. Подкраска должна быть записана в монтажных работах.

Документы. Исполнительная схема и акт скрытых работ — это бумага, которая защищает вас, если через год придут вопросы к несущей способности. Как их собрать и принять не только по каркасу, но и по остальным этапам, разбираем в статье «Как проверить, правильно ли построили».

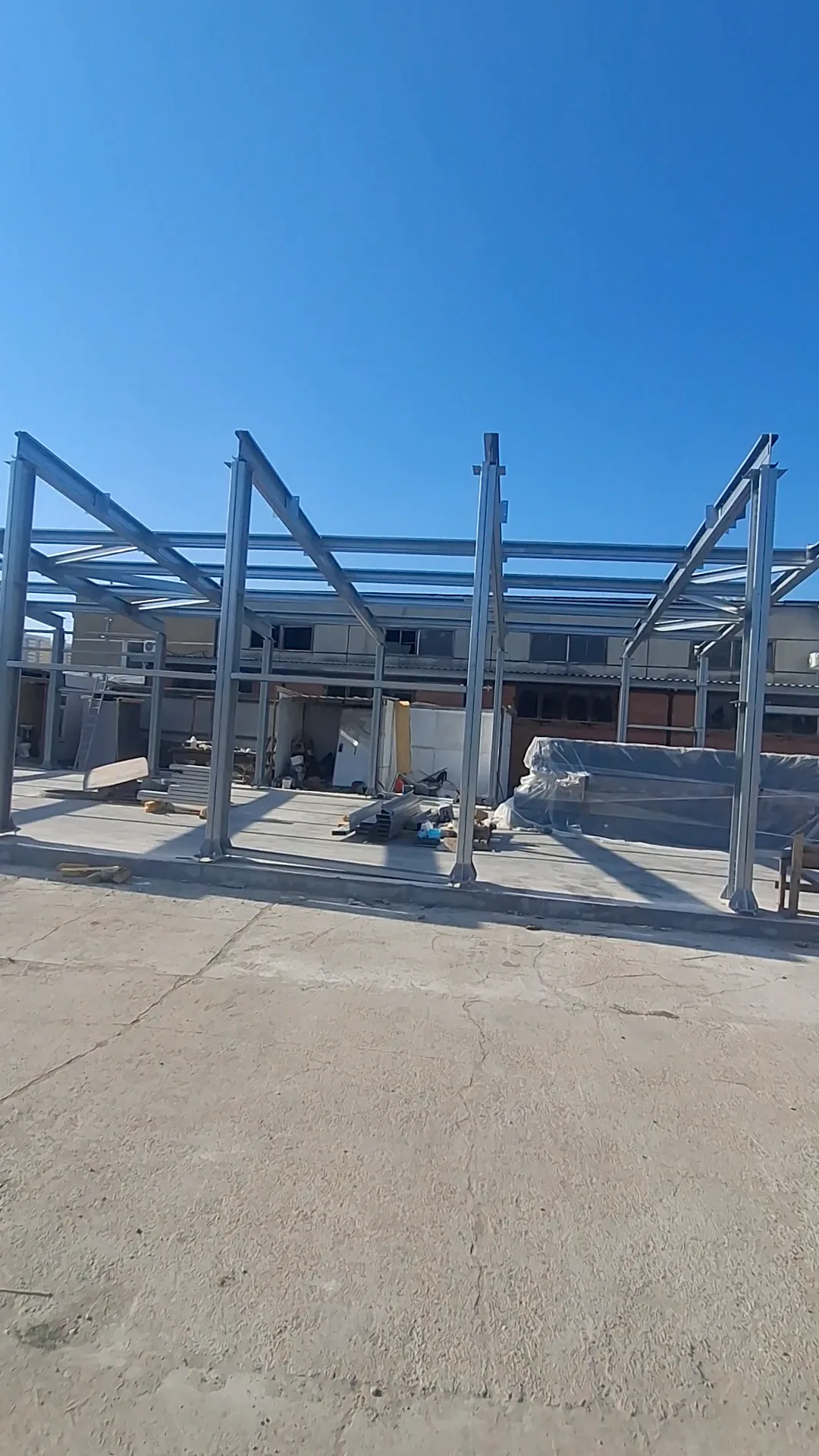

Смонтированный каркас без панелей: рамы и прогоны на бетонной плите
Смонтированный каркас без панелей: рамы и прогоны на бетонной плите

Где обманывают при монтаже каркаса и что за этим стоит?

При монтаже каркаса обманывают не в цене за тонну, а в том, что в эту цену не вошло: техника, проезд, комплект болтов, схема и приёмка. Ни одна из этих пяти схем не требует прямой лжи, достаточно умолчать.

«Монтаж дешевле, чем у вас»: техника вынесена из сметы. Цена монтажа в КП ниже за счёт того, что техника не включена или посчитана «по факту». Когда бригада выходит на площадку, выясняется, что кран нужен, его час стоит денег, и счёт растёт. Как защититься: просите две цифры раздельно, монтаж и техника, с количеством часов, и сравнивайте суммарно, а не по первой строке.

Простой машин ставят в счёт вам. Если подъезд не проверили, а договор не говорит, кто платит за простой, оплатить придётся вам. Как защититься: до заказа техники отправьте видео площадки, а в договоре запишите, что считается простоем по вине заказчика и что по вине исполнителя.

Неполный комплект болтов. Каркас приехал, начали собирать, и оказалось, что метизов не хватает. Бригада ждёт доставку, а вы платите за простой. Как защититься: принимайте комплект по спецификации при разгрузке, до подписания накладной.

Монтаж без схемы. Бригада собирает по памяти или по чертежу, которого у вас нет. В итоге узлы поставлены не там, где в КМД, и это вылезает на приёмке или хуже, через год. Как защититься: потребуйте, чтобы монтаж шёл по КМД и монтажной схеме, и попросите их копию у себя в папке.

Приёмки нет вовсе. Каркас «приняли» устно, панели навесили, а исполнительной схемы и акта скрытых работ нет. Как защититься: приёмка каркаса отдельным пунктом договора, документы входят в оплату этапа.

Если вы смотрите чужое предложение на монтаж, сравнивайте его по этим пяти пунктам. Как читать само КП на каркас, мы разобрали в серии 1.3.

КЭС: что сделать на этом этапе

Чтобы монтаж каркаса не превратился в цепочку доплат, сделайте шесть шагов в таком порядке.

  1. До заказа техники снимите площадку на видео и отправьте тому, кто организует монтаж. Уточните, какая машина пройдёт и где встанет кран.
  2. Запишите в договоре, кто даёт технику: тип, количество часов, цену, ответственность за простой.
  3. Сверьте фундамент с каркасом: положение баз, анкеры, исполнительная съёмка плиты. Передайте её до начала монтажа.
  4. Запросите КМД и монтажную схему и убедитесь, что бригада работает по ним, а не по памяти.
  5. Примите комплект при разгрузке по спецификации: пересчёт метизов, осмотр покрытия.
  6. Назначьте приёмку каркаса до панелей и заранее договоритесь о документах: исполнительная схема, акт скрытых работ.

Если монтаж ведёт подрядная организация, а каркас поставляем мы, мы подключаем инженера для контроля сборки. Если каркас у другого поставщика, а нужна только проверка, её тоже можно организовать. Если монтаж организуем мы, договор и график монтажа согласуем до поставки каркаса, а не в день приезда бригады.

Сколько стоит монтаж каркаса и как не купить «дешевле»?

Стоимость монтажа каркаса зависит от массы металла, высоты, подъезда и техники, поэтому честная цена называется после осмотра площадки и расчёта. Мы намеренно не пишем в статье «стоимость за тонну»: в прайсе она разная для безфермерного каркаса и для тяжёлого, а средняя цифра ввела бы в заблуждение.

Прикинуть бюджет можно самому: калькулятор считает монтаж и технику вместе с металлом каркаса.

Калькулятор каркаса: посчитайте вес и цену ЧМК или ЛСТК под ваше здание

Что смотреть при сравнении предложений на монтаж:

  • Вошла ли техника, и сколько часов в неё заложено.
  • Кто платит за простой и по чьей вине он считается.
  • Есть ли в цене подкраска повреждений и вывоз упаковки.
  • Включена ли приёмка и пакет документов.
  • Срок: от какой даты считается и что его сдвигает.

Для безфермерного здания есть отдельный калькулятор безфермерного здания: он показывает каркас, метизы, узлы и монтаж на одном экране. Если каркас у вас рамный и нетиповой, подбор сечений и тоннаж считает калькулятор спецификации металлокаркаса.

Чек-лист этапа

Распечатайте и пройдите по списку до заказа монтажа и после сборки каркаса.

☐ Снял участок на видео: вход, проезд, ворота, провода, место под кран и складирование. ☐ Отправил видео тому, кто организует монтаж, до заказа техники и получил ответ, какая машина пройдёт. ☐ В договоре записано, кто даёт технику, какую, сколько часов заложено и кто отвечает за простой. ☐ Фундамент принят, исполнительная съёмка плиты передана до начала монтажа. ☐ Получены КМД и монтажная схема, бригада работает по ним. ☐ Комплект принят при разгрузке по спецификации: болты, шайбы, гайки, элементы пересчитаны. ☐ Срок монтажа записан с условием, от какой даты он идёт и что его сдвигает. ☐ До навески панелей проведена приёмка каркаса: вертикальность колонн, затяжка болтов, связи, комплектность. ☐ Повреждения покрытия подкрашены до навески панелей. ☐ Подписаны исполнительная схема и акт скрытых работ. ☐ Приёмка каркаса и документы вынесены отдельным пунктом договора и оплаты этапа.

Что вы получаете, когда этап пройден по списку

Вы получаете здание, у которого каркас собран в срок, принят по документам и не потянет за собой переделок под панелями. Вы заранее знаете, кто платит за технику, не оплачиваете простои из-за чужого узкого проезда и видите, что именно подписываете. Следующий шаг по цепочке — сэндвич-панели, потом доборные элементы и монтаж панелей.

Хотите, чтобы монтаж каркаса посмотрел инженер? Пришлите видео площадки и габариты здания — подскажем, какая техника нужна, и посчитаем монтаж и сроки. Телефон: +7 (928) 437-94-44. Монтаж организуем и сопровождаем инженером.

Все серии сериала КЭС

← Предыдущая: Серия 3. Каркас

Следующая: Серия 5. Сэндвич-панели →

Карта сериала: все серии и с чего начать

Видео по теме

Монтаж каркаса здания: площадка, техника, срок и приёмка · 3:55

Ещё из серии «Сериал КЭС — ключевые этапы строительства»

Вся серия →

Все видео ТТ ГРУПП →

Посчитаем ваш объект?

Оставьте заявку — менеджер свяжется в течение 15 минут в рабочее время. Или изучите гид по продукту с ценами и комплектациями.

Частые вопросы

Сколько по времени монтируется каркас здания?

Монтаж каркаса безфермерного здания, то есть сборка его металлоконструкций, занимает до 14 календарных дней; калькулятор безфермерного здания закладывает на сборку бригаду из 2–4 человек. До этого каркас изготавливают за 5–10 рабочих дней, плюс время на доставку и готовый фундамент. Для других типов каркаса и больших зданий срок называется после осмотра площадки и ТЗ. Срок растёт, если площадка не готова, не хватает комплекта, бригада работает без монтажной схемы или сильный ветер и дождь останавливают подъём. В договоре записывают не только длительность, но и условие старта: фундамент принят, подъезд свободен, техника на месте. Для масштаба: собственный цех ТТ ГРУПП 25 × 10 м прошёл путь от пустой площадки до каркаса под кровлей с 27 июля по 8 сентября 2026 года. Это один объект, а не норма.

Кто должен предоставить кран для монтажа каркаса?

Кто предоставляет кран для монтажа каркаса, определяет договор: техника может входить в цену монтажа, идти отдельной строкой или предоставляться заказчиком. Для ориентира: калькулятор безфермерного здания на здание 250 м² закладывает 15–25 машино-часов техники, около трёх вызовов манипулятора. Важно записать письменно, кто предоставляет технику, какую именно, сколько часов заложено и кто платит за простой. Если техника входит в цену монтажа, за простой отвечает организатор монтажа; если технику даёт заказчик, простой машины и ожидание замены записываются на него. Тип и грузоподъёмность определяются по проекту, а не по ощущению заказчика: кран малой грузоподъёмности не поднимет, а кран с запасом стоит дороже и не везде проедет. Поэтому заказывать кран самостоятельно, без консультации с тем, кто организует монтаж, рискованно.

Какой подъезд нужен для монтажа металлокаркаса?

Для монтажа металлокаркаса нужен подъезд, по которому пройдёт длинномерная машина с каркасом: с разворотом, без низких проводов и без мягкого грунта. Рядом со зданием нужна ровная площадка для разгрузки и место для крана или подъёмника. Для собственника «подъезд есть» значит, что к участку можно подъехать на легковой, а для монтажника — что пройдёт длинномерная машина и встанет кран. Проверять это надо до заказа техники: снимите участок на видео и отправьте тому, кто организует монтаж. В ролике покажите въезд, ширину проезда, ворота, повороты, провода над головой и грунт у проезда. В примере из практики Тимура Шевченко заказчик не предупредил об узком проезде, кран не подъехал, и монтаж сдвинулся на три дня; ролик, присланный заранее, снял бы эту задержку.

Что проверить при приёмке смонтированного каркаса?

При приёмке смонтированного каркаса проверяют шесть вещей: вертикальность колонн, затяжку болтов динамометрическим ключом, комплектность по спецификации и КМД, установленные связи, подкраску повреждённого покрытия и документы. Колонны выверяют геодезическим прибором: колонна с перекосом нагружает узлы неравномерно. Соединения каркаса безфермерного здания — болты М16; недотянутый болт работает «вполсилы», перетянутый может повредить покрытие или резьбу. Связевые блоки держат каркас от перекоса под ветром и снегом, у безфермерного здания один блок ставится на каждые начатые 35 м длины. Допуски по отклонениям задаёт проект, поэтому важно, чтобы замеры были записаны в исполнительной схеме. Принимают каркас до навески панелей: потом проверить геометрию и узлы без демонтажа не получится. Итоговыми документами становятся исполнительная схема и акт скрытых работ.

Можно ли принимать каркас самому или нужен технадзор?

Собственник может принять смонтированный каркас сам, если у него есть список проверок, КМД и исполнительная схема. Задача собственника — убедиться, что проверка проведена и записана: вертикальность колонн, затяжка болтов, комплектность, связи, покрытие и документы. Итог приёмки — подписанные исполнительная схема и акт скрытых работ, а не устное «всё нормально». Технадзор или независимого инженера стоит подключить, если здание капитальное, если этого требуют контролирующие органы или если вам не хватает опыта сверять геометрию и узлы. Мы можем подключить инженера для контроля сборки, в том числе на каркасе другого поставщика. Собственных монтажных бригад у ТТ ГРУПП нет: монтаж ведёт подрядная сеть, а за соблюдением проекта следит инженер. Решение принимайте до начала монтажа, потому что проверить скрытые узлы после навески панелей уже не получится.

Почему монтаж у одних дешевле, а потом выходит дороже?

Низкая цена монтажа каркаса обычно значит, что часть расходов вынесена за скобки: техника, простой, подкраска, доплата за недостающий комплект, приёмка и документы. Всё это проявляется после подписания, когда бригада на площадке и менять подрядчика поздно. Типичный приём — «монтаж дешевле, чем у вас»: техника не включена или посчитана «по факту», а когда бригада выходит на площадку, выясняется, что кран нужен и его час стоит денег. Защита простая: просите две цифры раздельно, монтаж и технику с количеством часов, и сравнивайте сумму, а не первую строку. Сравнивайте предложения по пяти пунктам: включена ли техника и сколько часов, кто платит за простой, входит ли подкраска, есть ли приёмка и документы, от какой даты считается срок. Монтаж мы организуем и считаем вместе с техникой.

Входит ли монтаж в цену каркаса?

Нет, монтаж каркаса считается отдельно от поставки, потому что зависит от массы металла, площадки, высоты, подъезда и техники. Среднюю цену «за тонну» ТТ ГРУПП не называет: в прайсе она разная для безфермерного каркаса и для тяжёлого, и средняя цифра ввела бы в заблуждение. Калькуляторы каркаса ТТ ГРУПП считают металл, монтаж и технику вместе, чтобы вы видели полную картину; в калькуляторе безфермерного здания смета идёт двумя блоками — отдельно каркас с метизами, отдельно монтаж с техникой. Монтаж мы организуем через подрядную сеть и сопровождаем инженером. При сравнении предложений проверьте, вошла ли техника и сколько часов в неё заложено, кто платит за простой и есть ли в цене подкраска и вывоз упаковки. Точная цифра называется после осмотра площадки: пришлите видео участка и габариты здания, и мы посчитаем.

Цены

Цены ориентировочные, точная стоимость — по спецификации вашего объекта.

Стоимость зависит от объёма, толщины панели, утеплителя, региона и сезона. Точный расчёт — по проекту.

Не нашли ответ? Спросите умный поиск

Начните печатать — подскажем статью, расчёт или калькулятор по вашей теме.

Читайте также

Монтаж сэндвич-панелей: что проконтролировать на объекте, чтобы не платить дважды Монтаж сэндвич-панелей: что проконтролировать на объекте, чтобы не платить дважды Как проверить, правильно ли вам построили здание: приёмка по этапам и чек-лист Как проверить, правильно ли вам построили здание: приёмка по этапам и чек-лист Фундамент под металлокаркас: геология, анкеры и что согласовать с бетонщиком до заливки Фундамент под металлокаркас: геология, анкеры и что согласовать с бетонщиком до заливки Монтаж сэндвич-панелей без каркаса: на бетон, кирпич и в холодильной камере — что можно, а что нельзя Монтаж сэндвич-панелей без каркаса: на бетон, кирпич и в холодильной камере — что можно, а что нельзя Расценки ГЭСН и ФЕР на монтаж сэндвич-панелей: шифры, состав работ и затраты Расценки ГЭСН и ФЕР на монтаж сэндвич-панелей: шифры, состав работ и затраты Возведение здания из металлокаркаса: полный цикл от проекта до ключа Возведение здания из металлокаркаса: полный цикл от проекта до ключа Монтаж металлоконструкций: этапы, цена за тонну и шеф-монтаж без доплаты Монтаж металлоконструкций: этапы, цена за тонну и шеф-монтаж без доплаты Инструкция по монтажу сэндвич-панелей: пошаговое руководство от подготовки до приёмки Инструкция по монтажу сэндвич-панелей: пошаговое руководство от подготовки до приёмки Траверса для сэндвич-панелей: как выбрать, применять и не допустить брака при монтаже Траверса для сэндвич-панелей: как выбрать, применять и не допустить брака при монтаже Монтаж кровельных сэндвич-панелей: технология, узлы и ошибки, из-за которых течёт кровля Монтаж кровельных сэндвич-панелей: технология, узлы и ошибки, из-за которых течёт кровля

Мы используем cookies для Вашего удобства. Подробности в политике конфиденциальности

Вверх быстро Написать в MAX
