Автор: Тимур Шевченко, основатель ТТ ГРУПП
Возведение здания из металлокаркаса под ключ занимает 3,5–4 месяца для объектов 200–1499 м² — от первого созвона до подписанного акта. Это не обещание, а реальные сроки по объектам ТТ ГРУПП: склад в Симферополе 24×36×7 м сдан за 4 месяца, в Севастополе 24×24×7 м — за 3,5. Главный вопрос не «сколько стоит металлокаркас» — а кто несёт ответственность, когда на стыке этапов что-то пойдёт не так.
Когда пять разных подрядчиков — проектировщик, изготовитель каркаса, поставщик панелей, монтажник, электрик — работают независимо, риск «потери мяча» максимален. Один опоздал с чертежами, другой уехал без согласования, третий сделал разводку, не зная, где проём. Здание из металлокаркаса строится быстро только тогда, когда все эти роли в одной команде с одной точкой ответственности.
Эта статья — разбор полного цикла возведения: от идеи до ключа, кто за что отвечает на каждом этапе и за счёт чего реальный срок удаётся держать, а не переносить.
Почему аренда vs своё здание — это финансовая, а не строительная задача
Собственное здание окупается за 4–7 лет в зависимости от арендной ставки в регионе. Склад или цех 600 м² под ключ обходится в 10–15 млн ₽. При аренде аналогичной площади в Ростове-на-Дону за 250–350 ₽/м² в месяц это 150 000–210 000 ₽ ежемесячно, или 1,8–2,5 млн ₽ в год — деньги, которые уходят навсегда.
| Параметр | Аренда готового склада | Строительство своего |
|---|---|---|
| Первоначальные вложения | Депозит 2–3 арендных платежа | 10–15 млн ₽ за 600 м² под ключ |
| Ежегодные расходы | 1,8–2,5 млн ₽/год (аренда) | Обслуживание, налог на имущество |
| Через 5 лет | Потрачено 9–12,5 млн ₽, актива нет | Объект в собственности, долг погашен |
| Через 10 лет | 18–25 млн ₽ в карман арендодателя | Здание работает, актив на балансе |
| Гибкость | Арендодатель может не продлить | Болтовой каркас — разбирается и едет с бизнесом |
| Срок принятия решения | Сразу — завтра можно въехать | 3,5–4 месяца до готового здания |
Срок окупаемости собственного здания 600 м² при аренде 300 ₽/м² = примерно 5,5 лет. После этого каждый год вы не платите аренду — это чистая прибыль, которая остаётся в обороте бизнеса.
Из чего состоит полный цикл — этапы возведения здания
Полный цикл возведения здания из металлокаркаса включает 6 последовательных этапов. Каждый из них занимает фиксированное время — задержка на любом сдвигает всё остальное. Вот как это выглядит в реальных проектах ТТ ГРУПП:
- Расчёт и проект (2–4 недели). Присылаете размеры участка и задачу — через 15 минут получаете предварительный бюджет с точностью 95%. Полный проект включает АР (архитектура), КМ (конструкции металлические), КМД (деталировка), КЖ (фундамент). BIM-модель — бесплатно. Без полного проекта монтажники не знают, как и что собирать: начнутся «правки по ходу» за ваш счёт.
- Фундамент (15–30 дней). Под металлокаркас не нужна тяжёлая монолитная плита. Лёгкий каркас принимает ленточный или свайно-ростверковый фундамент — объём бетонных работ в 2–3 раза меньше, чем под кирпичное здание. Геология участка определяет тип фундамента: для плотного грунта — лента, для слабого — сваи. Фундамент делается параллельно с изготовлением каркаса — это ключевой способ сократить общий срок.
- Изготовление и поставка каркаса (10–25 дней). Серийные проекты ЦМК ТТ ГРУПП — от 10×20 до 18×36 м — готовы к отгрузке за 10–15 дней. Нестандартные габариты — до 25 дней. Свой завод в Краснодаре и заводы-партнёры в Воронеже и Невинномысске: доставка приходит с ближайшей площадки, без накрутки за плечо. Каркас приходит маркированным — каждый элемент знает своё место, монтаж не превращается в сборку IKEA без инструкции.
- Монтаж каркаса (7–14 дней). Сборно-разборная конструкция на болтовом соединении — ни сварки, ни тяжёлой техники для стыков. Бригада монтажников работает под шеф-монтажом инженера ТТ ГРУПП. Шеф-монтаж — бесплатно: инженер контролирует соответствие сборки проекту КМД. Если что-то пошло не так, это видно сразу — не через год, когда переделка стоит в 5 раз дороже.

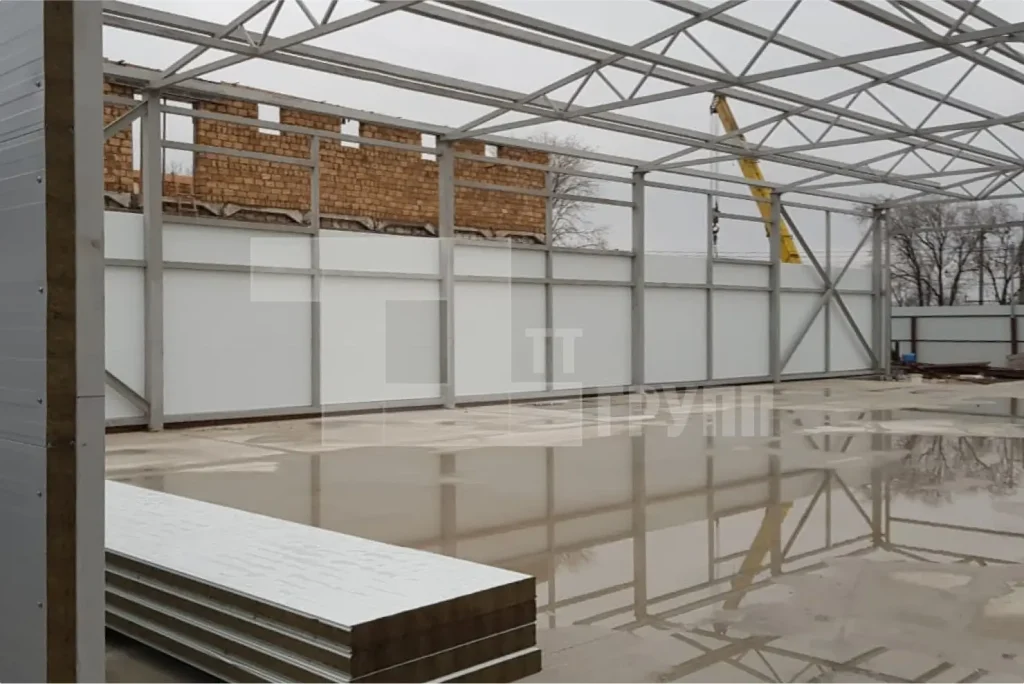

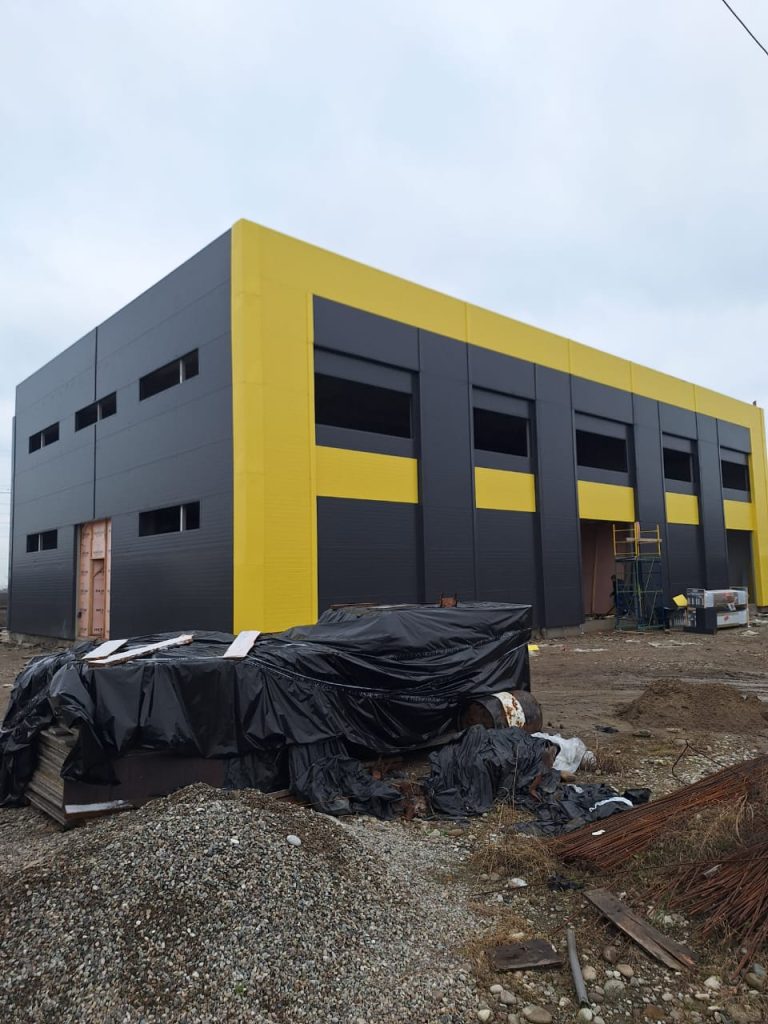

- Монтаж ограждающих конструкций — сэндвич-панели (7–21 день). Стены и кровля закрываются сэндвич-панелями. Выбор утеплителя зависит от режима объекта и требований пожарной безопасности: минвата (НГ) — для объектов с пожарными требованиями, PIR (Г1) — лучшая теплоизоляция при меньшей толщине, ППС (Г4) — самый дешёвый вариант там, где нормы не требуют НГ. Раскладка панелей делается под конкретный каркас заранее — стыки попадают на прогон, перерасхода нет.
- Инженерные системы и сдача (7–21 день). Электрика, освещение, вентиляция, ворота, пол — под задачу объекта. После завершения — акт приёмки, передача документации. Здание готово к эксплуатации.

Сколько стоит возведение здания из металлокаркаса — реальные объекты
Стоимость возведения здания из металлокаркаса под ключ складывается из трёх статей: каркас + панели (основное), проект и фундамент (нулевой цикл). По реальным сданным объектам ТТ ГРУПП:
| Объект | Габариты | Каркас | Проект | Монтаж | Срок |
|---|---|---|---|---|---|
| Склад, Симферополь | 24×36×7 м (864 м²) | 5 619 400 ₽ | 777 600 ₽ | 930 000 ₽ | 4 месяца |
| Склад, Севастополь | 24×24×7 м (576 м²) | 5 251 290 ₽ | 518 000 ₽ | 1 100 000 ₽ | 3,5 месяца |
На эти цифры влияет несколько факторов. Высота конька и пролёт между колоннами — главные драйверы стоимости каркаса: чем выше и шире, тем мощнее фермы, тем больше металла. Площадь — вторична. Ангар 576 м² при той же высоте 7 м стоит по каркасу почти столько же, что 864 м². Панели считаются по периметру и кровле, их стоимость — отдельная строка, зависит от толщины и типа утеплителя.
Актуальные ставки — в едином прайсе ТТ ГРУПП, расчёт под ваши габариты — за 15 минут.
Если сумму не хочется вынимать из оборота сразу — рассрочка для юрлиц: 1–6 месяцев, аванс от 30%, ставка зависит от размера аванса. Рассчитать платёж по рассрочке →
Как выбрать подрядчика для возведения здания — и почему одна команда надёжнее пяти
Строительство промышленного здания — это цепочка из 5–7 специализаций: проектирование, изготовление каркаса, поставка панелей, нулевой цикл, монтаж металла, монтаж панелей, инженерные сети. Когда каждую специализацию закрывает отдельный подрядчик, возникает системная проблема: никто не несёт ответственности за стык. Проектировщик сделал чертежи — и ушёл. Изготовитель сварил каркас по своим данным — и уехал. Монтажник приехал, а размеры не совпадают. Кто виноват — непонятно, кто переделывает — вы, из своего кармана.
Признаки подрядчика полного цикла, которому можно доверить объект:
- Берёт в работу проект — не предлагает «взять типовой из интернета».
- Даёт фиксированную смету — не «примерно столько, будем считать по факту».
- Называет конкретный срок — не «зависит от погоды и поставщиков».
- Сам изготавливает или напрямую заказывает каркас — не через перекупщиков.
- Берёт ответственность за стыки — раскладка панелей совпадает с шагом прогонов каркаса.
- Есть шеф-монтаж — инженер на площадке, а не «позвоните, если что».
ТТ ГРУПП работает с 2014 года и закрывает весь цикл в одной команде: проект → каркас → панели → монтаж. Оборот группы в 2024 году — 1,75 млрд ₽. Подключиться можно на любом этапе — даже если у вас уже стоит готовый каркас и нужны только панели с раскладкой и монтажом.
Какой фундамент нужен под здание из металлокаркаса — и сколько на нём можно сэкономить
Фундамент под металлокаркас обходится в 1,5–3 раза дешевле, чем под кирпичное здание той же площади. Лёгкий каркас передаёт нагрузку точечно — через опорные колонны — а не равномерно по периметру, как стены из кирпича. Это значит: нужен не сплошной монолитный фундамент, а точечные опоры под стойки.
Три типа фундамента под металлокаркас:
- Ленточный фундамент — для плотных грунтов без сезонного пучения. Экономичный вариант. Срок: 15–20 дней.
- Свайно-ростверковый — для слабых, пучинистых или обводнённых грунтов. Сваи проходят нестабильный слой, ростверк принимает нагрузку каркаса. Срок: 20–25 дней.
- Монолитная плита — там, где нужен чистый пол без перепадов или грунт особенно слабый. Дороже, но даёт максимальную несущую способность для тяжёлого оборудования.
Тип фундамента определяется геологией участка — без геологических изысканий выбирать «на глаз» значит рисковать осадкой колонны или трещиной через год. Геология участка занимает 5–10 дней и стоит существенно меньше переделки. ТТ ГРУПП закладывает тип фундамента в проект после изысканий, а не «берёт ленту как обычно».

Сэндвич-панели для промышленного здания — какой утеплитель выбрать под задачу
Ограждающие конструкции (стены и кровля) — это от 25 до 40% стоимости всего здания. Выбор утеплителя напрямую влияет на эксплуатационные расходы: отопление, соответствие требованиям пожаринспекции, допуск к определённым грузам. Три варианта — честно о каждом:
| Утеплитель | Горючесть | Где применяют | Где нельзя | Цена (отн.) |
|---|---|---|---|---|
| Минвата | НГ (негорючая) | Склады с пожарными требованиями, цеха с горючими грузами, эвакуационные зоны | — | Дороже |
| PIR (ПИР) | Г1 | Тёплые склады, холодильники, объекты, где важна тонкая стена при хорошей теплозащите | Объекты, где нормы требуют строго НГ | Средняя |
| ППС (пенополистирол) | Г4 (горючий) | Под облицовку, объекты без требования НГ, навесы, склады с негорючими грузами | Склады с пожарными требованиями, эвакуационные зоны | Дешевле всего |
Практическое правило: если здание принимает горючие грузы или проходит пожарную инспекцию — минвата. Если нужно максимально тонкая стена с хорошим утеплением — PIR. Если объект без требований НГ и бюджет ограничен — ППС честно закрывает задачу дешевле остальных. ТТ ГРУПП производит и поставляет все три типа: собственный завод в Краснодаре и заводы-партнёры в Воронеже и Невинномысске.
Толщина панели подбирается теплорасчётом: для отапливаемого склада +5 °C в средней полосе — обычно 100–120 мм минваты или 80–100 мм PIR. Сэкономить на толщине без расчёта — значит получить конденсат, подмоченный товар и срыв поставок заказчику. Теплорасчёт — бесплатно.
Сроки возведения здания из металлокаркаса — что реально влияет на график
Полный цикл «от идеи до ключа» для здания 200–1499 м² занимает 3,5–4 месяца. Это реальные сроки, не маркетинговые: склад 24×36×7 м в Симферополе — 4 месяца, 24×24×7 м в Севастополе — 3,5 месяца. Серийные проекты каркаса отгружаются за 10–15 дней, нестандартные — до 25 дней.
Четыре фактора, которые сдвигают срок:
- Задержка с проектом. Без утверждённого КМД каркас не запускают в производство. Каждая неделя промедления с согласованием — это неделя к итоговому сроку.
- Геология и фундамент. Слабый грунт требует свай — плюс 5–7 дней к нулевому циклу. Фундамент делают параллельно с изготовлением каркаса — это сокращает общий срок на 2–3 недели.
- Сезонность. Монтажные работы зимой при температуре ниже −10 °C замедляются: герметики не схватываются, металл становится хрупким. Начинать строительство под зиму — значит закладывать риск переноса в смету.
- Несогласованность подрядчиков. Если каркас, панели и монтаж заказаны у разных исполнителей — стыки между этапами становятся «ничьей землёй». Одна команда этот риск снимает.
Представьте: сейчас вы подписываете договор, через 15 минут — расчёт бюджета, через 4 месяца — получаете ключи от здания, которое уже на следующей неделе начинает зарабатывать. Аренда 200 000 ₽/мес, которую вы платили, с этого момента остаётся в обороте вашего бизнеса.
Если здание нужно к конкретной дате
Срочные объекты — то, на чём ТТ ГРУПП специализируется. Цикл «проект → фундамент → каркас → панели → монтаж» в таком случае не идёт по очереди: сначала мы выясняем, на каком этапе вы сейчас — есть только участок и идея, готов проект, залит фундамент или каркас уже стоит. От этого зависит, что можно запускать немедленно.
Затем работа дробится на много мелких этапов, которые идут одновременно. Пока согласуется проект, на складе уже подбираются заготовки; пока готовится основание, считаются раскладка панелей и комплект доборных элементов. Выигрыш даёт не спешка на площадке, а то, что ничто не стоит в очереди.
Для заказчика это выглядит просто: он задал вопрос и получил ответ, а над его задачей одновременно работало около десяти человек. Срок в днях называем после расчёта вашего объекта — обещать «в течение месяца» заранее было бы гаданием.
Ошибки при возведении здания, которые стоят денег
-
1
Строительство без полного проекта
Чем грозит: без проекта КМ и КМД каркас собирают «по эскизу» — размеры не бьются, монтажники согласуют «на ходу». Переделки на площадке стоят в 5–10 раз дороже, чем ошибки в чертежах. Итог: перерасход бюджета 15–30% и задержка сдачи на 2–4 недели.
Как правильно: полный проект (АР + КМ + КМД + КЖ) — до запуска каркаса в производство. ТТ ГРУПП делает BIM-модель бесплатно, все коллизии между каркасом и панелями видны до стройплощадки. -
2
Пять разных подрядчиков без общей ответственности
Чем грозит: проектировщик, изготовитель каркаса, поставщик панелей, фундаментщик и монтажник — у каждого своя зона. На стыках возникают конфликты: шаг прогонов каркаса не совпадает с раскладкой панелей, ворота не вписываются в фахверк. Каждый ссылается на другого — переделывает заказчик из своего кармана.
Как правильно: один подрядчик от проекта до сдачи — одна точка ответственности. ТТ ГРУПП ведёт весь цикл, каркас и раскладка панелей согласованы на уровне проекта, не на площадке. -
3
Фундамент «на глаз» без геологии
Чем грозит: лента на слабом грунте или торфяном основании — осадка колонны через 1–2 года, перекос здания, трещины в стыках панелей. Восстановление деформированного каркаса стоит сопоставимо с новым фундаментом, а иногда дороже.
Как правильно: геологические изыскания до проектирования фундамента — 5–10 дней, цена существенно ниже переделки. Тип фундамента (лента, сваи, плита) определяется по геологии, а не «как обычно». -
4
Неправильный выбор утеплителя под объект
Чем грозит: ППС на объекте с пожарными требованиями — предписание при первой проверке, вынужденный демонтаж и замена панелей. Слишком тонкая панель без теплорасчёта — конденсат на внутренней поверхности, подмоченный товар, плесень, убыток. Обе ошибки стоят дороже разницы в цене панелей.
Как правильно: выбор утеплителя — после ответа на два вопроса: какие требования пожбеза у объекта (НГ или нет) и какой режим температур. Теплорасчёт — бесплатно. Минвата (НГ) — там, где требуют. ППС — там, где требований нет и нужно дешевле. -
5
Начать строительство без фиксации цены материала
Чем грозит: металл и сэндвич-панели в течение 3–4 месяцев стройки могут подорожать на 8–15%. Если цена не зафиксирована, подрядчик выставит счёт по новым ставкам — и у вас нет аргументов против, только пересмотр бюджета.
Как правильно: депозит ТТ ГРУПП фиксирует цену материала на весь срок строительства. Ставка ЦБ+6% годовых начисляется ежедневно — деньги не просто лежат, они работают. Подорожание металла после подписания — проблема завода, не ваша.
Возведение промышленного здания в Ростове-на-Дону и ЮФО — что важно знать по региону
Ростов-на-Дону и ЮФО в целом — зона умеренного снегового района (II–III по СП 20.13330.2017). Это значит, что расчётная снеговая нагрузка здесь ниже, чем в Центральной России или Сибири, и конструктив здания может быть легче. Однако ветровая нагрузка на юге выше — степной ветер в Ростовской области и Краснодарском крае требует дополнительных связей жёсткости в каркасе.
Ещё один региональный фактор — грунт. Чернозём и суглинок Ростовской области часто имеют сезонное пучение — фундамент должен проектироваться с учётом глубины промерзания и гидрогеологии участка.
Свой завод ТТ ГРУПП в Краснодаре и заводы-партнёры в Воронеже и Невинномысске охватывают ЮФО и СКФО в радиусе 700 км. Для объектов в Ростове-на-Дону ближайшая площадка — наш краснодарский завод, доставка каркаса и панелей без накрутки за длинное плечо. Это не маркетинговый аргумент — это прямая экономия на логистике, которая видна в смете.
Что происходит на приёмке — и какие документы вы получаете
Последний этап полного цикла — подписание акта приёмки — часто воспринимают как формальность. На практике именно здесь фиксируется, за что вы заплатили и в каком состоянии объект передаётся. По регламенту ТТ ГРУПП приёмка включает три шага.
Визуальный осмотр с инженером. Проверяются геометрия здания (вертикальность колонн, уклон кровли), качество стыков панелей, герметизация примыканий, работоспособность ворот и всех инженерных систем, которые входили в смету. Если замечание обнаружено на приёмке — устраняется до подписания акта, за счёт подрядчика.
Исполнительная документация. Вы получаете комплект: проект АР + КМ + КМД + КЖ в электронном виде, исполнительные схемы (что по факту сделано, с привязкой к осям), паспорта и сертификаты на сэндвич-панели и металлопрокат, акты скрытых работ (фундамент, закладные, антикоррозийная обработка). Этот пакет нужен для получения разрешения на ввод в эксплуатацию, постановки здания на баланс и при продаже объекта.
Гарантийные обязательства. Каркас на болтовом соединении не требует сварочного обслуживания — основные узлы контролируются при регламентном осмотре раз в год. Кровельные примыкания проверяются после первого зимнего сезона. Паспорт объекта с указанием точки ответственности — ТТ ГРУПП, а не пять разных исполнителей — означает, что при гарантийном случае есть один адресат.
Здание считается сданным в момент подписания акта обеими сторонами. С этой даты объект готов к эксплуатации: можно завозить оборудование, оформлять страховку, ставить на баланс.
Как проходит первый созвон — и что нужно знать до обращения
Первый разговор с ТТ ГРУПП занимает 15 минут. За это время технический отдел делает предварительный расчёт бюджета с точностью 95% — нужно назвать три цифры: ширина × длина × высота конька, регион объекта и назначение (склад, цех, СТО, агропостройка). Никаких «пришлите техзадание на 10 листах» — предварительный бюджет готов по размерам.
На что стоит ответить самому себе до звонка:
- Режим объекта. Будет ли здание отапливаться, какой температурный режим, есть ли горючие грузы — от этого зависит выбор утеплителя.
- Грунт на участке. Если есть геологический отчёт — передайте сразу, это ускорит проектирование фундамента. Если нет — геология делается за 5–10 дней.
- Горизонт. Когда нужно здание — «как можно быстрее» или есть конкретная дата? Это влияет на то, в какую очередь запускать каркас в производство.
- Финансовая модель. Оплата из оборота сразу или нужна рассрочка — лучше обсудить до сметы, чтобы она была реалистичной.
ТТ ГРУПП работает с объектами 200–1499 м² по ЮФО, СКФО и ЦФО. Если объект больше или меньше, если нестандартный регион — скажите сразу: оценим возможность или честно объясним, почему это не наш сегмент.
Связанные материалы
- Монтаж металлоконструкций: этапы, сроки, стоимость
- Металлоконструкции для промышленных зданий — полный разбор
- Проект ангара: что входит, сколько стоит, кто делает
