Это бонусная серия сериала «КЭС — ключевые этапы строительства»: в одном списке всё, что собственник проверяет на каждом этапе, чтобы здание построили так, как заказано.
Здание из металлокаркаса проверяют по этапам, а не один раз при сдаче: после обшивки панелями фундамент, болтовые узлы и стыки скрыты, и вскрывать их придётся за ваш счёт. Инженерное образование для этого не нужно. На каждом этапе есть свои документы и несколько вещей, которые видно глазами или можно измерить рулеткой. Ниже — семь этапов, по каждому «что проверить и как», в конце — чек-лист, который можно распечатать и взять на объект.
Почему принимать здание надо по этапам, а не в конце?
Цена исправления растёт с каждым закрытым этапом: ошибку в положении анкеров видно в день установки каркаса, а после обшивки её не увидеть вовсе. Закрытая работа превращается в вопрос доверия, и защищают вас только акт и фотография, сделанные, пока работа была открыта.
Типичный сценарий: заказчик видит готовую коробку, ворота открываются, акт подписан. Через год — трещина в полу у колонны, продуваемый стык, потёки на фасаде, а подрядчик отвечает: «Принимали без замечаний». При приёмке по этапам замечание записано тогда, когда бригада ещё на объекте и исправить можно без повторного выезда. Если проект, фундамент, каркас и панели делают разные участники, каждый отвечает только за свою часть, а стыки между ними видит один собственник. Пропущенный акт или нежелание показать документ — уже сигнал.
Как фиксировать замечания, чтобы они имели силу?
Замечание имеет силу, когда оно записано: дата, пункт договора или проекта, фотография. Устное «там что-то криво» никого ни к чему не обязывает.
- Один журнал замечаний на весь объект. Хватит таблицы в телефоне: дата, этап, что не так, фото, срок устранения, статус.
- Замечание — письменно тому, кто подписывал договор на этот этап: письмом на адрес из договора или записью в журнале работ. Звонок дублируйте текстом.
- Акт — только после устранения или со списком замечаний и сроками в самом акте. Акт без оговорок означает «принято».
Если подрядчик молчит, повторите замечание со ссылкой на пункт договора, затем направьте претензию. При серьёзных нарушениях закажите заключение независимого строительного эксперта: это документ для переговоров, а если дойдёт до суда — и для суда. Не оплачивайте этап, пока он не принят, но условия оплаты и приёмки пропишите в договоре на старте, а не на финише.
Обязателен ли независимый технадзор, зависит от объекта и договора: для капитального здания требования к строительному контролю уточните у проектировщика. Небольшое здание собственник может принять сам по этому списку — вы сверяете с проектом не расчёты, а документы и видимый результат.
Этап 1. Что проверить до начала стройки: документы и участок?
До начала стройки градплан участка (ГПЗУ), техническое задание, коммерческое предложение и проект должны описывать одно и то же здание. Расхождение между ними — первое место, где теряются деньги, и дешевле всего найти его на бумаге. Как читать эти документы, разобрано в сериях «Какое здание можно построить на участке», «Разбор КП на металлокаркас» и «ТЗ на проектирование и сроки».
Что проверить и как:
- ГПЗУ. Здание вписывается в пятно застройки и отступы от границ. Для разрешения на строительство градплан нужен не старше трёх лет; выдают его бесплатно за 14 рабочих дней (ст. 57.3 Градостроительного кодекса).
- ТЗ на проектирование. Размеры, высота, назначение, ворота, остекление, класс пожарной опасности. Чего нет в задании, того не будет в проекте.
- КП. То же здание, что в ТЗ: размеры, тип и толщина утеплителя, покрытие, ворота, окна. Выпишите строки «не входит в стоимость» — фундамент, доставка, монтаж, техника: от них зависит итоговая цена.
- Проект. Состав разделов совпадает с ТЗ. Как выглядят разделы и листы, показано в статье «Из каких разделов состоит проект здания».
- Капитальное или некапитальное. От этого зависят разрешение на строительство и ввод в эксплуатацию. Решение записано в документах, а не «договорились на словах».
Где умалчивают: в КП одно здание, в договоре другое; ТЗ нет («мы всё поняли по звонку»); «проект» на деле — три листа эскиза.

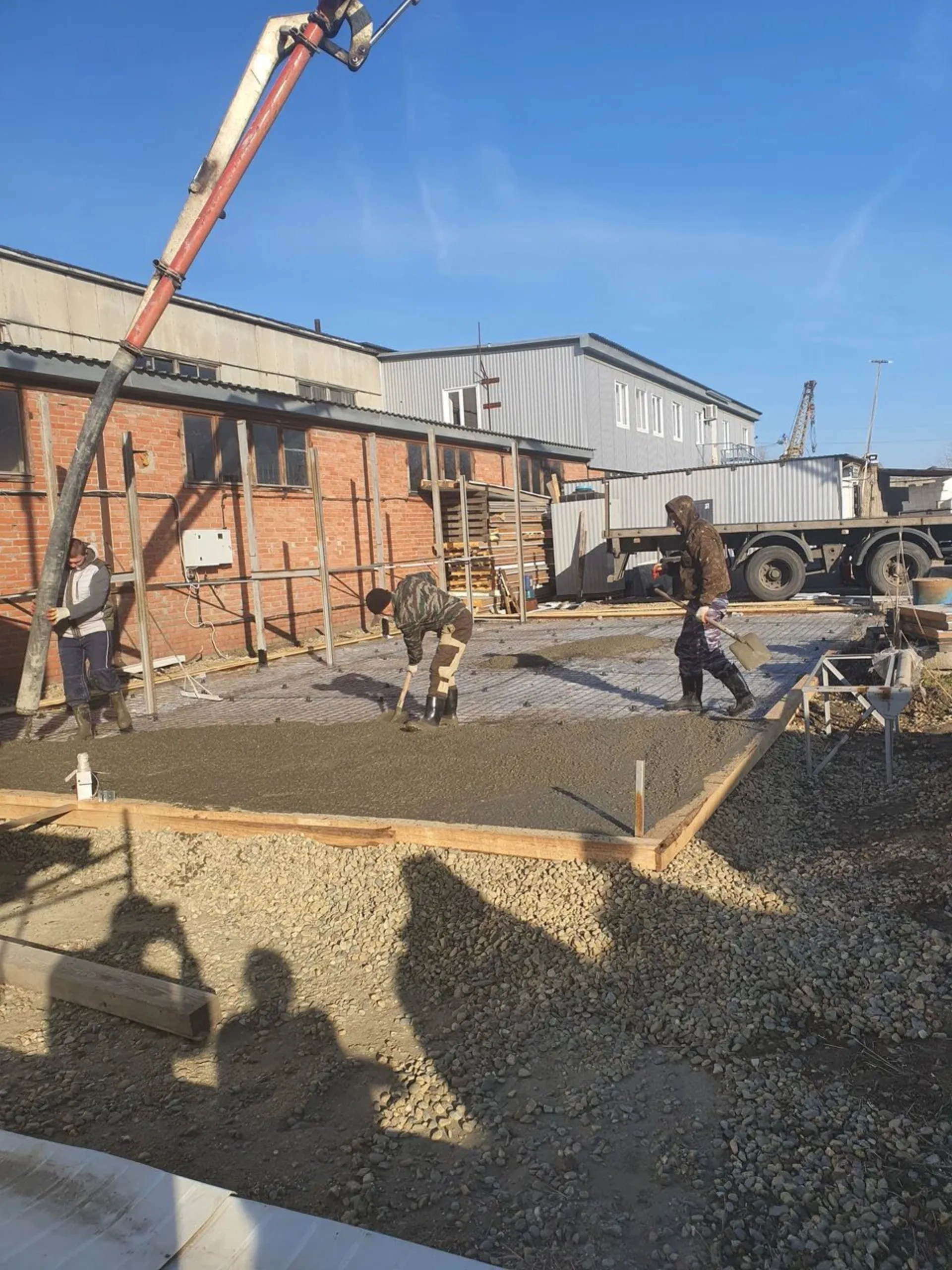

Этап 2. Как проверить фундамент: что смотреть до заливки и после?
Фундамент принимают, пока он открыт: армирование видно только до заливки, анкеры и отметки — сразу после. Когда на фундаменте стоит каркас, любое исправление становится реконструкцией. Как устроен этап, разобрано в серии «Бетонные работы и фундамент под металлокаркас»; цены на бетон и фундамент считает калькулятор стоимости здания.
Что проверить и как:
- Геология. Есть отчёт об изысканиях, по которому считали фундамент. Без него фундамент рассчитан «как у соседа». Пример из практики Тимура Шевченко: заказчик так и залил плиту, но у соседа был песок, а у него суглинок — плита лопнула, её сносили и заливали заново по геологии и проекту КЖ.
- Армирование и основание. Размеры, толщина и армирование — по проекту. Сфотографируйте арматуру до заливки с рулеткой в кадре.
- Акт скрытых работ. Подписывается до заливки, а не задним числом.
- Бетон. Накладные: марка, объём, дата. Объём сходится с объёмом плиты по проекту.
- Анкеры. Положение относительно осей проекта. В безфермерном здании базы колонн ставят на химические анкеры прямо в плиту заказчика, и бетон под базой нужен не тоньше глубины заделки анкера (350 мм) плюс защитный слой.
- Геометрия. Отметки и диагонали — по геодезической съёмке; получите исполнительную схему.
- Прочность. Каркас ставят на бетон, который набрал прочность. Спросите, кто и на каком основании разрешил начать монтаж.
Где умалчивают: заливка без съёмки; анкеры в бетоне, который не набрал прочность; акт скрытых работ задним числом.
Этап 3. Что запросить у производителя каркаса до отгрузки?
До отгрузки запрашивают спецификацию металла и документы на партию и сверяют их с проектом: марку стали, толщину профиля, покрытие. Это последний момент, когда металл проверяют по бумаге, а не на собранном здании, — и вы платите за ту сталь, которую заказали. Как сравнивать предложения на каркас, разобрано в серии «Каркас здания: как не переплатить».
Что проверить и как:
- Спецификация. Элементы с сечениями, длинами и массой; сверьте с проектом КМ/КМД и с тем, за что платите. При цене за тонну масса по спецификации — это и есть ваша покупка.
- Документы на металл. Марка стали и партия в документах совпадают с проектом и с тем, что приехало.
- Толщина профиля. Профиль ЛСТК бывает толщиной 1–4 мм и подбирается под снеговой и ветровой район. Замена на более тонкий «для экономии» — только с перерасчётом.
- Покрытие. Защита от коррозии — как заявлено; сколы и ржавчину на торцах записывайте в акт.
- Комплектность и маркировка. Базы колонн, рамы, связи, прогоны, болты — по накладной и спецификации; каждый элемент помечен по монтажной схеме. Для ориентира: в базовом комплекте безфермерного здания 6 × 7 м — 10 баз колонн, с ещё одной рамой — 12.
- Соединения. Наш каркас собирается на болтах М16 из оцинкованной стали. Если вам предлагают другой тип соединений, запросите его описание и порядок контроля узлов.
Где умалчивают: номер партии в документе и в накладной разный; привезли меньше, чем по спецификации; профиль тоньше расчётного.
Этап 4. Как принять монтаж каркаса без инженерного образования?
Смонтированный каркас принимают до навески панелей по шести пунктам: вертикальность колонн, затяжка болтов, комплектность, связи, покрытие и документы. Вертикаль и затяжку проверяют инструментом при вас, остальное видно глазами. Ровный каркас — это ровные стены и ворота, которые закрываются без перекоса. Подготовку площадки, технику и приёмку подробно разобрали в серии «Монтаж каркаса: подготовка и приёмка».
Что проверить и как:
- Вертикальность колонн. Замер по каждой колонне геодезическим прибором; отклонения в пределах допуска проекта записаны в исполнительную схему. «Нормально, на глаз» не принимайте.
- Болты. Пустых отверстий нет, шайбы и гайки на месте. Затяжку проверяют динамометрическим ключом выборочно по узлам, в вашем присутствии.
- Связи. Все связевые блоки по схеме. У безфермерного здания — один блок на каждые начатые 35 м длины, один из них стоит по центру здания.
- Шаг рам и прогонов — по проекту.
- Покрытие. Царапины от строп и монтажа подкрашены, пока к узлам можно подойти.
- Документы. Исполнительная схема и акт; подписываете после устранения замечаний.
Где умалчивают: часть болтов поставлена «для вида»; связь сняли, потому что мешала воротам; колонны выставили без съёмки, а перекос «добирают» панелями.

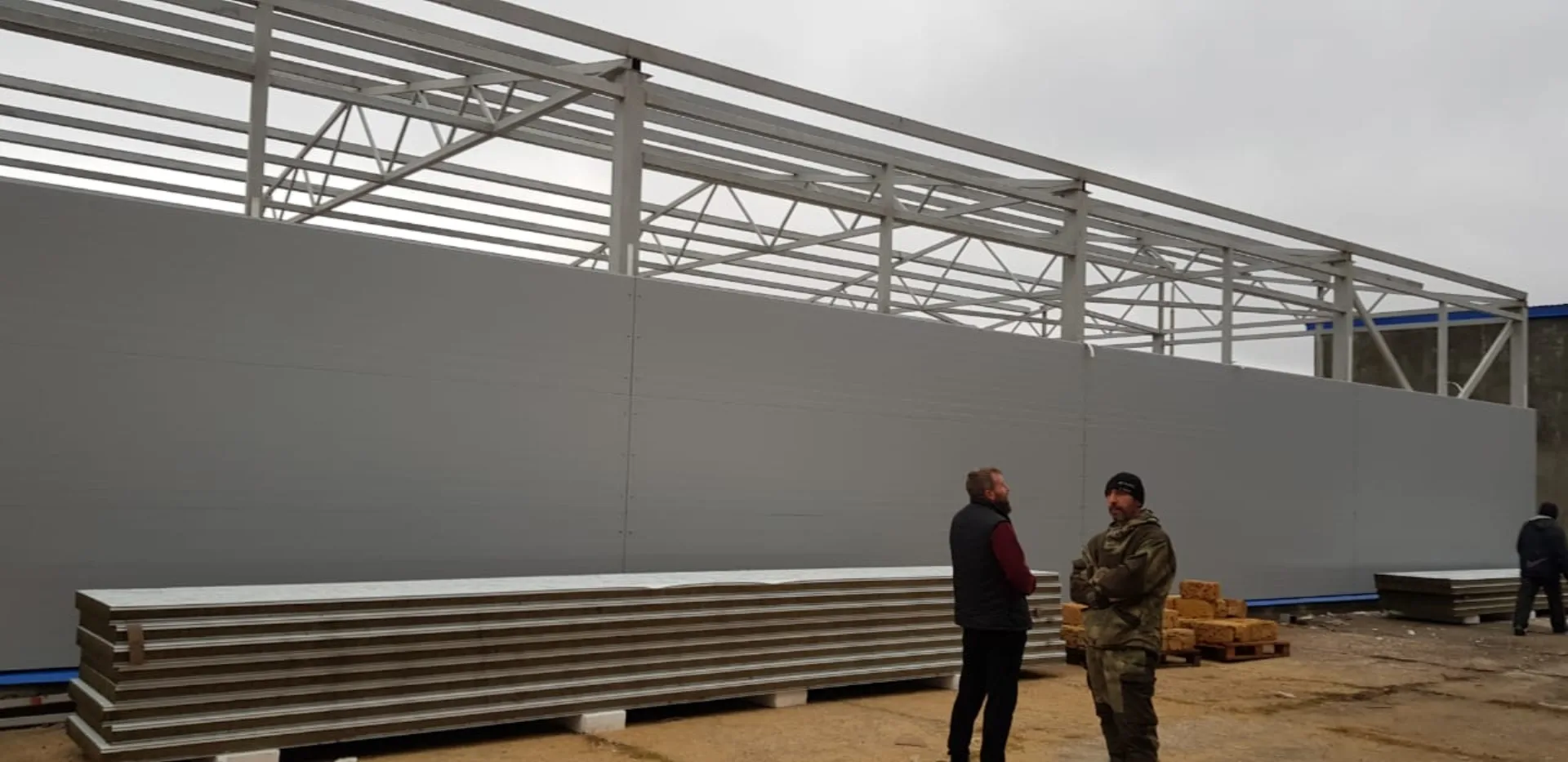

Этап 5. Что проверить при поставке сэндвич-панелей?
Панели принимают при разгрузке, пока машина на площадке: документы на партию, толщину и тип утеплителя, облицовку и целостность. От этих параметров зависят тепло, пожарная группа и внешний вид здания, и подменить их проще всего. Выбор и раскладку разобрали в серии «Сэндвич-панели для здания: выбор и раскладка», толщину под ваш климат считает теплотехнический калькулятор.
Что проверить и как:
- Документы и горючесть. Паспорт или сертификат на партию. Минвата — НГ, ПИР — Г1, ППС — Г4: если проект требует НГ, на объекте должна быть минеральная вата.
- Толщина и утеплитель. Ряд толщин — 50, 60, 80, 100, 120, 150, 200 мм. Измерьте торец у нескольких панелей, тип утеплителя сверьте с маркировкой, накладной и заказом.
- Размеры. Ширина стеновой панели с минватой или ППС — 1190 мм, с ПИР — 1150 мм, кровельной — 1000 мм; длины — по раскладке.

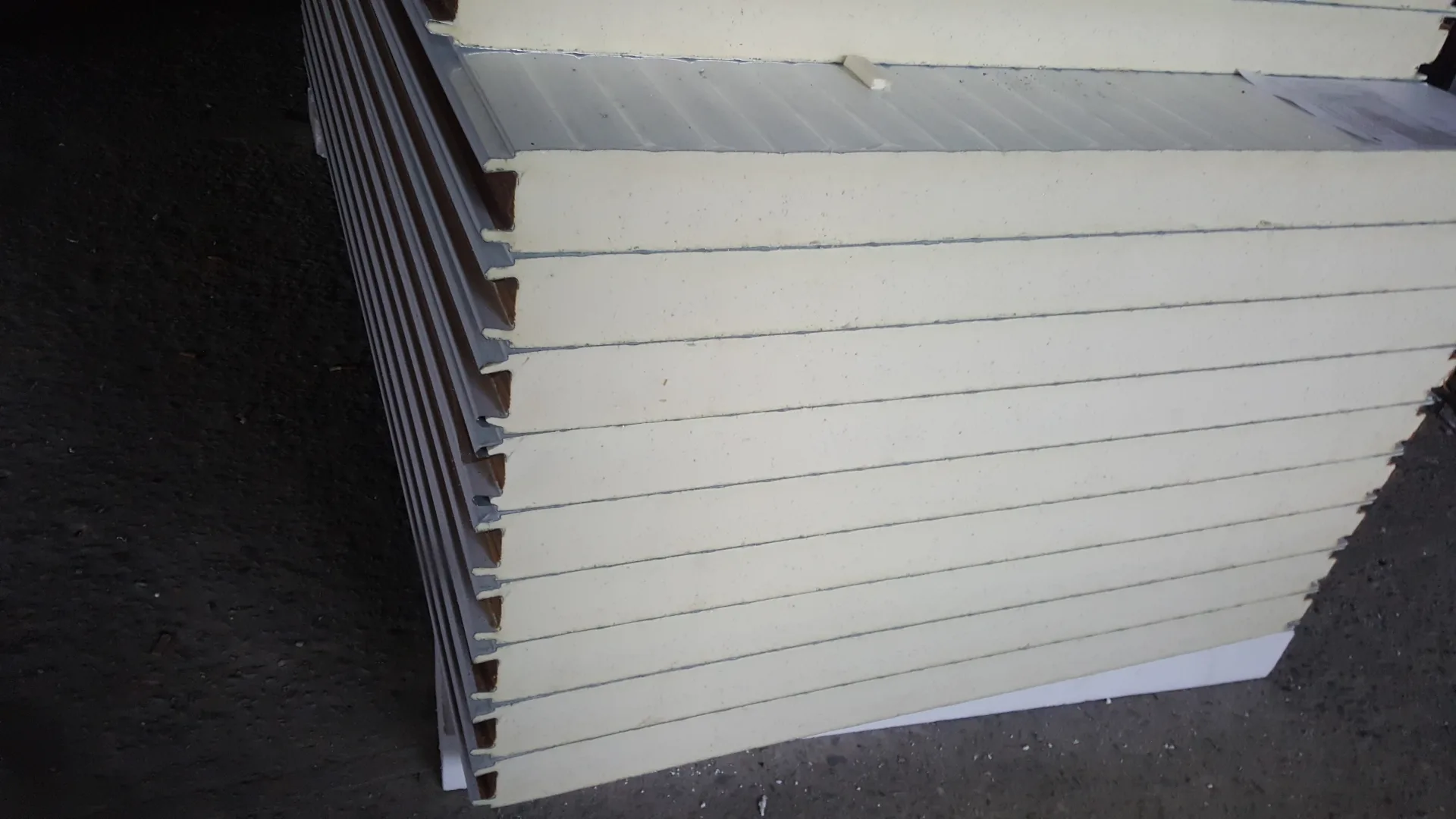

- Облицовка. Покрытие, цвет и толщина металла — как в заказе. Стандарт — полиэстер, RAL 9003; заказывали другое — проверьте маркировку.
- Целостность. Царапину до грунта закрывают краской, а деформированный замок — брак: такая панель не встанет без зазора. Панель не должна быть закручена по длине. Повреждения записывайте в акт при разгрузке, с фото: после отъезда машины доказать их будет труднее.
- Количество — по раскладке. Раскладку мы делаем бесплатно, в том числе под панели других производителей.
- Хранение. Пачки лежат горизонтально на подкладках, на ровной площадке без луж.
Где умалчивают: панели тоньше заказанных; утеплитель дешевле; покрытие не то, что в КП; вмятины нашлись уже на стене.
Этап 6. Все ли доборные элементы привезли и подходят ли они по цвету?
Доборные элементы принимают по ведомости и цвету: углы, откосы, нащельники, коньки, фартуки. Они закрывают стыки панелей, а нехватка одного наименования останавливает монтаж, поэтому доборка и крепёж должны приехать вместе с панелями. Какие элементы нужны и как их считать, разобрано в серии «Доборные элементы сэндвич-панелей».
Что проверить и как:
- Комплект по ведомости из проекта или раскладки: наименования, длины, количество.
- Цвет и покрытие совпадают с панелями. Разница в оттенке заметна на фасаде — выясните её до монтажа, а не после.
- Уплотнитель под конёк — по утеплителю: СП-32-Ш для минваты, СП-38-Ш для ПИР.
- Крепёж и герметик. Тип, цвет и количество саморезов, заклёпок, герметика. Нейтральный силикон — конёк, проёмы, нащельники; полиуретановый — цоколь и стык с фундаментом; запас 15 %, расчёт — в калькуляторе герметика.
- Состояние. Ровные кромки, нет вмятин.
Где умалчивают: «хватит», а на углы не хватило; цвет «почти тот же»; герметик не того типа.
Этап 7. Как проверить монтаж панелей: саморезы, стыки, герметик?
Монтаж панелей принимают по крепежу и стыкам: нужное число саморезов нужной длины в нужном месте, замки сомкнуты, узлы загерметизированы. Брак здесь проявляется не в день сдачи, а после первого ливня или первой зимы, поэтому замечания записывают до подписания акта, пока подъёмник ещё на объекте. Ошибки бригад подробно разобраны в серии «Монтаж сэндвич-панелей: ошибки», стоимость работ считает калькулятор монтажа.
Что проверить и как:
- Количество саморезов. 6–8 на м² стены и 5–7 на м² кровли: посчитайте крепёж на одной панели и разделите на её площадь.
- Длина и место. Кровельный саморез — толщина панели плюс 90 мм (для 100 мм — 190 мм, для 150 мм — 240 мм), ставится в верхний гребень трапеции. Каждый саморез входит в прогон, а не в пустоту. Расчёт — в калькуляторе саморезов.
- Шайбы. Уплотнительная шайба обжата, но не смята, обшивка вокруг не продавлена.
- Замки. Сомкнуты по всей длине, снизу доверху; панель не «играет» под рукой.
- Узлы и герметик. Углы, цоколь, проёмы, конёк: шов непрерывный, нащельники без зазоров.
- Плоскость стены. Без волн и ступенек между панелями — проверяется длинной рейкой.
- Резка. Панели резали пилой или ножовкой по металлу, а не болгаркой: после неё торец начинает ржаветь.
- Уборка. Царапины подкрашены, плёнка снята, стружка и мусор убраны с кровли.
Где умалчивают: саморезов заметно меньше нормы; длина короче нужной, «потому что другой не было»; герметик нанесён только снаружи, «для картинки».
Какие документы должны остаться у вас после сдачи?
После сдачи у собственника остаётся папка: договор, проект, акты и документы на материалы. Она собирается по ходу работ, а не в последний день, и через год в споре с подрядчиком, при вводе в эксплуатацию или продаже вы показываете документ, а не вспоминаете.
- договор, допсоглашения, смета или спецификация;
- проект с отметками об изменениях, внесённых в ходе стройки, и отчёт об изысканиях;
- акты скрытых работ по фундаменту и исполнительные схемы;
- документы на металл и панели, накладные на бетон;
- акты монтажа каркаса и панелей, ведомость выполненных работ;
- гарантийные обязательства: что покрывает гарантия и на каких условиях, срок — по договору.
Рекомендации по уходу за кровлей и фасадом попросите у подрядчика отдельно. Для ввода капитального здания перечень документов задают Градостроительный кодекс и требования органов — точный список даст ваш проектировщик; для некапитального он другой.
Скачать чек-лист «Приёмка здания по этапам» (PDF, 3 стр.)
Чек-лист приёмки: что проверить на каждом этапе
Чек-лист приёмки здания из металлокаркаса по семи этапам и итоговым документам удобно распечатать и брать на объект. Отмечайте «☐» только когда есть документ, фото или замер. Если пункт не выполнен, запишите его в журнал замечаний с датой.
Этап 1. Проект и документы (до начала работ)
- ☐ ГПЗУ получен, выдан не более трёх лет назад, здание вписывается в пятно застройки и отступы.
- ☐ Техническое задание подписано обеими сторонами: размеры, высота, назначение, ворота, остекление, класс пожарной опасности.
- ☐ КП соответствует ТЗ: размеры, утеплитель и толщина, покрытие, ворота, окна. Строки «не входит» (фундамент, доставка, монтаж, техника) выписаны отдельно.
- ☐ Проект состоит из разделов, перечисленных в ТЗ; в комплекте есть расчётная записка.
- ☐ Решение «капитальное / некапитальное» записано в документах.
- ☐ Сроки и порядок оплаты по этапам прописаны в договоре, гарантия — по договору.
Этап 2. Фундамент
- ☐ Есть отчёт об инженерно-геологических изысканиях, по нему рассчитан фундамент.
- ☐ Размеры, армирование и подготовка основания соответствуют проекту; есть фото до заливки.
- ☐ Акт освидетельствования скрытых работ подписан до заливки.
- ☐ Накладные на бетон: марка и объём соответствуют проекту.
- ☐ Анкеры и закладные в проектных осях; глубина заделки анкера и толщина бетона под базой соответствуют проекту (для безфермерных зданий — не тоньше глубины заделки анкера 350 мм плюс защитный слой).
- ☐ Исполнительная геодезическая схема: отметки и диагонали в допуске проекта.
- ☐ Есть подтверждение, что бетон набрал прочность перед началом монтажа каркаса.
Этап 3. Каркас (поставка)
- ☐ Спецификация металла совпадает с проектом (КМ/КМД) и с КП.
- ☐ Документы на металл: марка стали и партия совпадают с проектом и с привезённым.
- ☐ Толщина профиля и сечения соответствуют проекту.
- ☐ Покрытие (оцинковка) соответствует заявленному; на деталях нет сколов и ржавчины.
- ☐ Комплектность по накладной: базы колонн, рамы, связи, прогоны, болты, гайки, шайбы.
- ☐ Маркировка элементов совпадает с монтажной схемой.
- ☐ Тип соединений соответствует заявленному (у нас — болты М16, оцинкованные).
Этап 4. Монтаж каркаса
- ☐ Колонны вертикальны, положение рам подтверждено замерами в допуске проекта.
- ☐ Все болтовые соединения укомплектованы, затяжка проверена выборочно в вашем присутствии.
- ☐ Связевые блоки установлены по проекту (в безфермерных зданиях — на каждые начатые 35 м длины).
- ☐ Шаг рам и прогонов соответствует проекту.
- ☐ Повреждения покрытия подкрашены.
- ☐ Анкеры баз колонн затянуты, базы стоят в проектных осях.
- ☐ Исполнительная схема получена, акт монтажа каркаса подписан после устранения замечаний.
Этап 5. Сэндвич-панели (поставка)
- ☐ Паспорт или сертификат на партию; утеплитель соответствует требованию проекта (минвата — НГ, ПИР — Г1, ППС — Г4).
- ☐ Толщина панелей по замеру совпадает с заказом.
- ☐ Тип утеплителя по маркировке и накладной совпадает с заказом.
- ☐ Облицовка: тип покрытия и цвет совпадают с заказом (стандарт — полиэстер, RAL 9003).
- ☐ Защитная плёнка цела и на месте.
- ☐ Нет вмятин, отслоений, повреждённых кромок и замков, панели не закручены по длине; при повреждениях составлен акт при разгрузке с фото.
- ☐ Количество и площадь панелей совпадают с раскладкой.
- ☐ Пачки хранятся горизонтально на подкладках, на ровной площадке без луж.
Этап 6. Доборные элементы
- ☐ Комплект по ведомости: наименования, длины, количество.
- ☐ Цвет и покрытие совпадают с панелями.
- ☐ Уплотнитель подобран под тип утеплителя (СП-32-Ш — минвата, СП-38-Ш — ПИР).
- ☐ Герметик нужного типа: нейтральный — конёк, проёмы, нащельники; полиуретановый — цоколь и стык с фундаментом; запас 15 %.
- ☐ Саморезы и заклёпки: тип, цвет, количество.
- ☐ Кромки ровные, плёнка на месте, нет вмятин.
Этап 7. Монтаж панелей
- ☐ Саморезов 6–8 шт. на м² стены и 5–7 шт. на м² кровли (проверка на выбранной панели).
- ☐ Длина кровельного самореза — толщина панели + 90 мм; крепление в верхний гребень трапеции.
- ☐ Саморезы входят в прогон, шайбы обжаты без продавливания обшивки.
- ☐ Замки панелей сомкнуты, зазоров нет, панель не «играет».
- ☐ Стыки загерметизированы непрерывной полосой; отдельно осмотрены цоколь, проёмы, конёк.
- ☐ Плоскость стен без волн и ступенек (проверка рейкой).
- ☐ Окна и ворота в проектном положении, зазоры закрыты нащельниками.
- ☐ Панели резали пилой или ножовкой, не болгаркой.
- ☐ Защитная плёнка снята, кровля убрана от стружки и мусора.
- ☐ Акт монтажа ограждающих конструкций подписан.
Итоговые документы
- ☐ Договор, допсоглашения, смета или спецификация.
- ☐ Проект с отметками об изменениях.
- ☐ Отчёт об изысканиях.
- ☐ Акты скрытых работ и исполнительные схемы.
- ☐ Документы на металл и панели, накладные на бетон.
- ☐ Акты монтажа каркаса и панелей.
- ☐ Ведомость выполненных работ.
- ☐ Рекомендации по уходу за кровлей и фасадом (если подрядчик их передаёт).
- ☐ Гарантийные обязательства (срок — по договору).



Как ТТ ГРУПП помогает пройти приёмку?
Мы подключаемся на любом этапе: делаем проект, изготавливаем каркас и панели, организуем монтаж с контролем сборки инженером. Раскладку панелей и 3D-визуализацию делаем бесплатно, в том числе под панели других производителей, — с раскладкой на руках вы сверяете количество панелей при разгрузке и их положение на стене.
