ТЗ на проектирование: что дать проектировщику, сколько ждать и капитальное ли здание

Цену, срок и качество проекта на 80 % задают исходные данные, которые вы отдаёте проектировщику. Разбираем, что решить до первого звонка (капитальное здание или нет, на болтах или нет), что вписать в ТЗ, какие документы попросят по ходу работы и сколько длится проектирование.
Было Проектировщик спрашивает «а что у вас есть?», и непонятно, что ему дать, сколько он будет работать и почему цена проекта то растёт, то падает.
Стало Знаете, какие данные нужны для оценки проекта капитального и некапитального здания, какие документы готовить заранее, сколько ориентировочно длится каждый раздел и как заказывать материалы, не дожидаясь всего комплекта.

Это серия 1.4 сериала «КЭС — ключевые этапы строительства», последняя часть этапа «Проектирование». Короткий ответ: прежде чем звать проектировщика, решите, капитальное здание или некапитальное и будете ли его узаконивать. Потом соберите ТЗ с габаритами, кровлей, обшивкой, проёмами, процентом остекления и нагрузками, а для капитального здания ещё и ГПЗУ. По этим данным проектировщик назовёт цену. Геологию и техусловия он попросит уже в процессе, а срок будет зависеть от того, что вы ему дали.

В прошлых сериях мы выяснили, что можно построить на участке, на какие 10 вопросов ответить, чтобы получить цену каркаса с точностью до 95 %, и как разобрать КП производителей. Теперь нужен проект, и здесь собственник чаще всего теряет время: звонит проектировщику, слышит «а что у вас есть?» и уходит собирать бумаги, о которых не знал.

Почему от ТЗ зависят цена и срок проекта?

Цена и срок проекта зависят от ТЗ, потому что проектировщик делает ровно то, что записано в задании. Не записали кран-балку — её не посчитают. Не указали процент остекления — фасад нарисуют «как обычно», а архитектура его не пропустит. Каждая такая дыра оборачивается кругом правок, а значит, лишней неделей и лишними деньгами.

Тимур Шевченко, основатель ТТ ГРУПП, ставит это первым пунктом:

Перед началом проектирования клиент должен понимать, что стоимость проекта, скорость работ и качество будущего здания на 80% зависят от того, какие исходные данные он предоставит.

Исходные данные — не сопромат. Это ответы на понятные вопросы о вашем здании и несколько документов на участок. Ниже идём по порядку, в котором их стоит собирать.

Из каких разделов состоит сам проект и что лежит в каждом томе, мы показали на настоящем комплекте склада в статье «Из каких разделов состоит проект здания». Здесь о другом: что вы отдаёте проектировщику на входе и сколько ждёте на выходе.

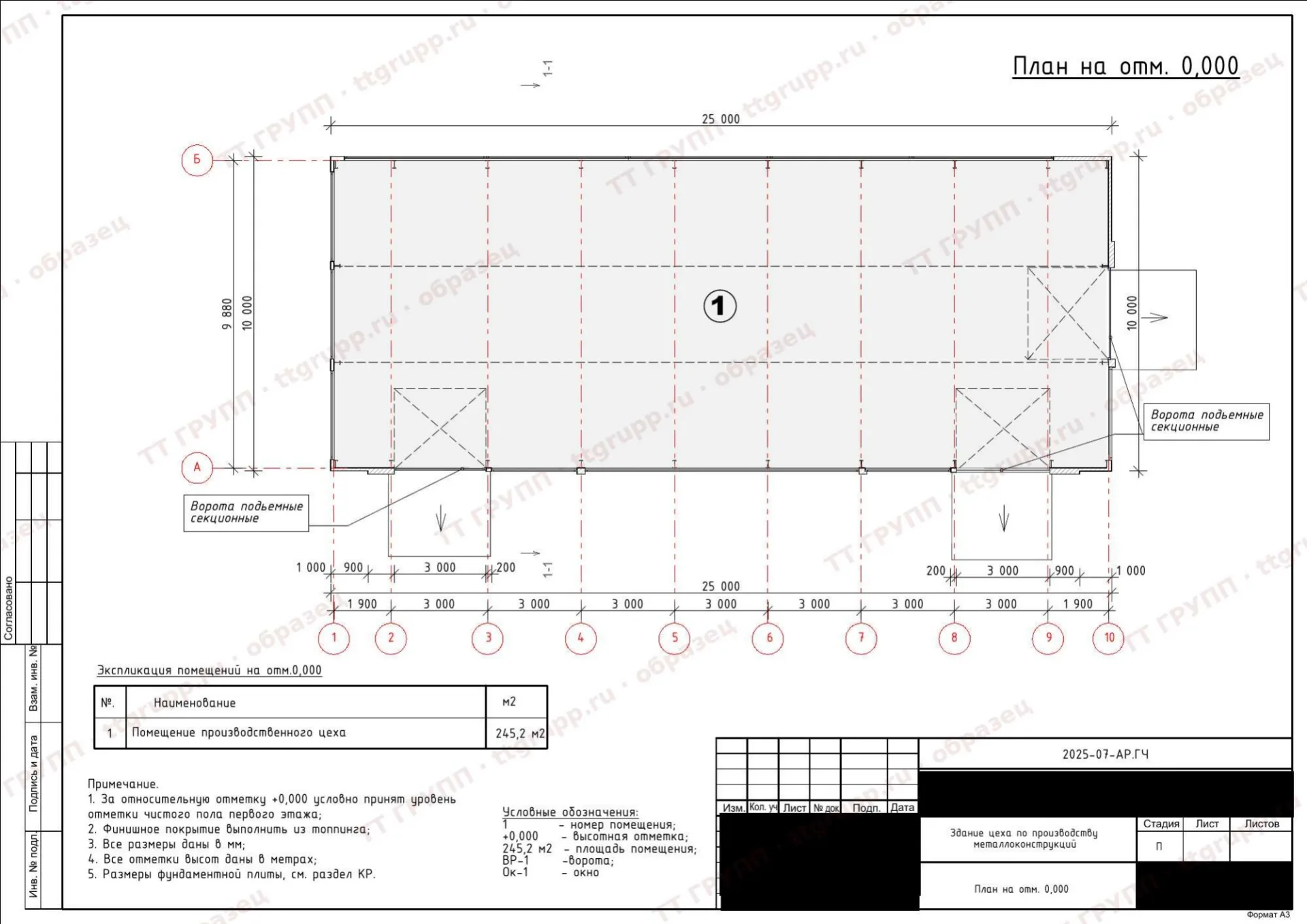

Эскизный проект цеха: план с размерами 25 × 10 м, осями и подъёмными воротами — так выглядит исходный эскиз, с которого начинается проектирование
Эскизный проект цеха: план с размерами 25 × 10 м, осями и подъёмными воротами — так выглядит исходный эскиз, с которого начинается проектирование

Капитальное или некапитальное: что решить до звонка проектировщику?

Первое решение до звонка проектировщику — тип здания: капитальное или некапитальное. От него зависят состав проекта, нужны ли разрешения, цена, сроки и пакет документов. Второе решение, которое часто забывают, — будете ли вы узаконивать здание потом.

Если некапитальное и не планируется узаканивание, проект сильно упрощается.

Если узаконивать планируете, некапитальное здание с первого дня ставят и проектируют с расчётом на это: отступы от границ, санитарные зоны, процент остекления и градостроительные регламенты закладывают в проект сразу. Не планируете — некапитальное здание можно ставить в 0,5 м от границ участка, но ограничения ГПЗУ (защитные зоны, ЛЭП, существующие строения) и противопожарные разрывы до соседних зданий всё равно соблюдают. Случаи индивидуальны: не получается разобраться с участком самим — разберём вместе. Передумать на полпути дорого: здание уже стоит, а отступ уже не тот.

Капитальное и некапитальное здание мы подробно разобрали в отдельном кластере статей, поэтому здесь только сводка по тому, что меняется в проектировании:

Критерий Капитальное здание Некапитальное здание
Разрешение на строительство Требуется Не требуется; некапитальность подтверждают заключением специалиста (это доказательство, а не гарантия)
ГПЗУ для проекта Обязателен Не обязателен, но ограничения ГПЗУ и противопожарные разрывы соблюдают
Регистрация и узаконивание Регистрируется как недвижимость Как недвижимость не регистрируется. Узаконить можно только через проект капитального здания, и то если отступы с самого начала взяли как для капитального
Проектная документация Полный состав разделов: ПЗ, ПЗУ, АР, КР, ПОС, инженерные разделы и другие Эскиз, расчётная записка, рабочая документация, КМ/КМД
Процент остекления Обязателен по требованиям архитектуры Важен, если будете узаконивать
Контроль архитектуры Строгий Минимальный, если не узаконивать
Стоимость проекта Выше Ниже
Срок проектирования (ориентир, точно — после ТЗ) 25–90 рабочих дней До 25 рабочих дней, с КМ/КМД — 25–35
Где применяется Заводы, склады, магазины, СТО Ангары, боксы, склады, временные сооружения

Тип здания — не галочка в анкете, а развилка, после которой у проекта разный состав, срок и цена. Здание на болтах можно оформить как некапитальное, приложив заключение о некапитальности. ТТ ГРУПП оформит. Подробно — в статьях:

Каркас на болтах или сварной: почему это пункт ТЗ?

Тип соединений решает, можно ли здание разобрать, а значит, можно ли вообще говорить о некапитальности. Поэтому в ТЗ он стоит рядом с типом здания, а не где-то в конце.

Тимур формулирует свою позицию прямо:

Сборно-разборная (болтовая) конструкция — лучший вариант. Производится на заводе. Контроль качества болтов и затяжки. Самый надёжный тип соединений (как на мостах). Быстрый и чистый монтаж.

Про второй способ, когда каркас сваривают на площадке, у него столько же коротких пунктов:

Зависит от квалификации сварщика. Невозможно проверить качество всех швов. Полевые условия → риск брака. Может быть дешевле в начале, но дороже по эксплуатации.

Наши каркасы ЛСТК и безфермерные здания собираются на болтах, без сварки на площадке. Детали приезжают с завода готовыми, на площадке их соединяют крепежом, и каждый узел можно осмотреть и подтянуть. Как это выглядит на нашем собственном цехе, мы показали в статье «Болтовой каркас некапитального здания». Чем различаются каркасы из ЛСТК и чёрного металла, разобрано в статье «ЛСТК или ЧМК — что выбрать».

Для ТЗ из этого следует простое правило: пишите тип соединений явно. Если в задании для капитального здания стоит «тип конструкции» без уточнения, проектировщик выберет сам, и не факт, что так, как удобно вам.

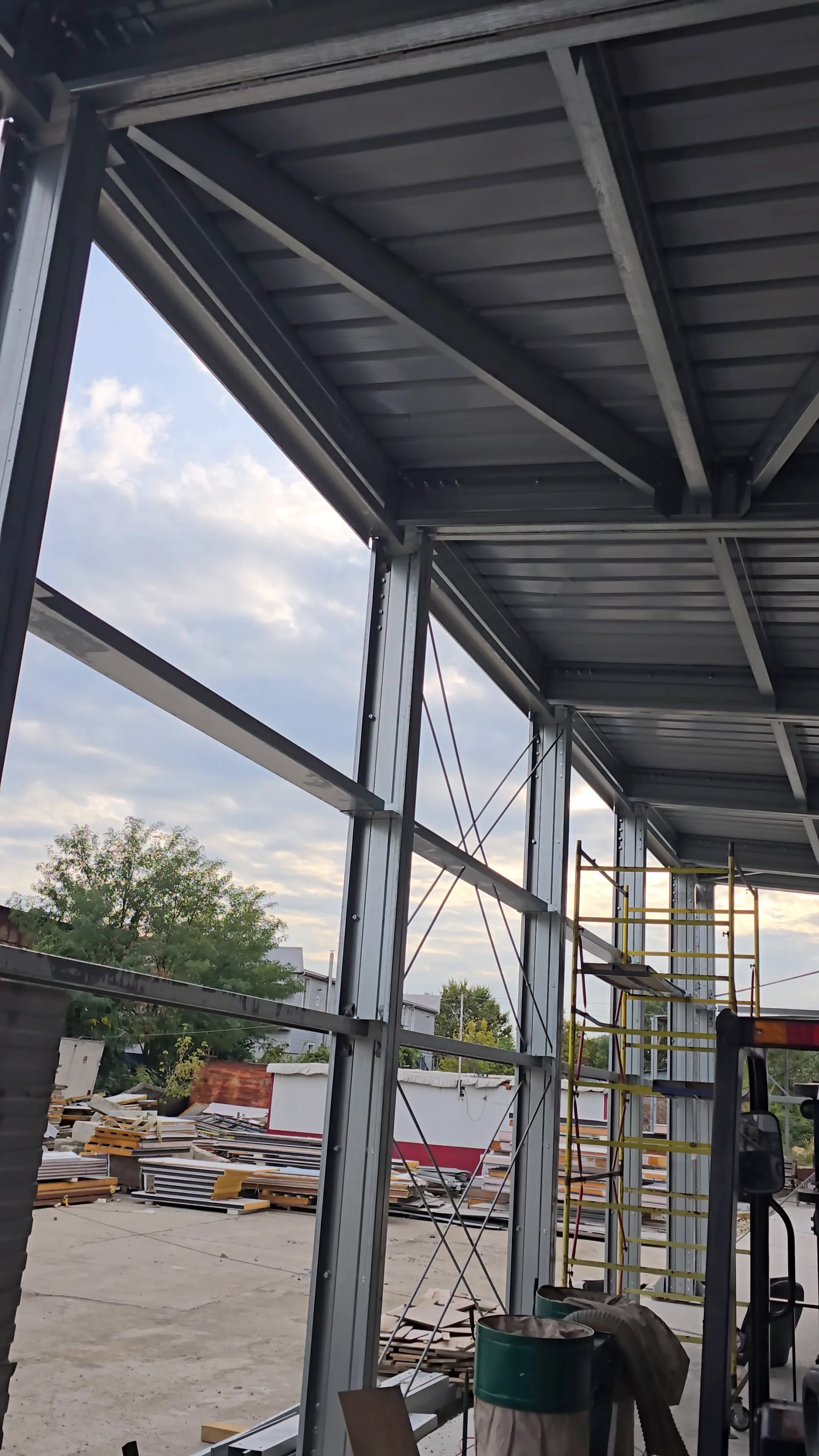

Каркас ЛСТК на объекте изнутри: стойки, балки и прогоны односкатной кровли, соединения на болтах
Каркас ЛСТК на объекте изнутри: стойки, балки и прогоны односкатной кровли, соединения на болтах

Что вписать в ТЗ про само здание?

В ТЗ на проектирование здания вписывают семь параметров, от которых зависят металл каркаса и требования архитектуры: материал обшивки, тип кровли, этажность, кран-балку, ворота и окна, процент остекления и нагрузки. Список Тимура с пояснениями:

  • Материал обшивки. Сэндвич-панели или профлист. Профлист требует фахверковых колонн, это дополнительный металл.
  • Тип кровли. Односкатная или двухскатная.
  • Этажность. Один этаж, два и так далее.
  • Кран-балка. Не просто «есть», а грузоподъёмность, высота подъёма и длина пролёта.
  • Ворота и окна. Количество и размеры: от них зависят расчёт металлоконструкций, остекление и требования архитектуры.
  • Процент остекления. Об этом ниже отдельно.
  • Нагрузки. Стеллажи, техника, краны: что стоит на полу и что подвешено к каркасу.

Если вы прошли 10 вопросов из серии 1.2, половина ТЗ у вас уже есть: габариты, назначение, обшивка, проёмы и кран-балки там те же.

Почему процент остекления — самый дорогой пункт

В отдельных зонах города архитектура требует остекление до 50% фасада.

Если не учесть это на старте, расходы появятся потом: переделка фасада, изменение конструкции, демонтаж уже смонтированных панелей. Окна меняют и расчёт каркаса. Пример из практики Тимура: требование поднять остекление с 15 до 40 % сделало ту же коробку на 2 млн рублей дороже, подробно — в серии 1.1. Требование к остеклению ищите в ГПЗУ и правилах застройки вашей зоны до того, как отдаёте ТЗ, а не после первого отказа.

Какие данные нужны, чтобы проектировщик назвал цену проекта?

Чтобы проектировщик назвал цену проекта, для некапитального здания, которое не будут узаконивать, хватает эскиза от руки с размерами, кровлей, воротами, окнами, обшивкой и кран-балкой. Для капитального здания нужны ГПЗУ и техническое задание. Геологию, геодезию и техусловия проектировщик попросит позже, уже в работе.

Некапитальное здание, которое не будете узаконивать

Достаточно эскиза на салфетке. Буквально: рисунок от руки, на котором указаны размеры (длина × ширина × высота), кровля, количество ворот и окон, тип обшивки и есть ли кран-балка.

По этим данным проектировщик называет цену документа, который подходит вашему зданию по площади:

Площадь здания Какой документ нужен
До 150 м² Расчётная записка
150–250 м² Рабочая документация
250–1500 м² КМ/КМД
Больше 1500 м² или выше 6 м Индивидуально

Границы — ориентир для некапитального здания, точный состав определит инженер по ТЗ. Расчётную записку мы делаем бесплатно. КМД бесплатно при заказе каркаса ЛСТК, для каркаса из чёрного металла — платно, по прайсу.

Нарисовать не получается — не страшно. Тимур в серии 1.2 говорил: «Мы работаем даже с эскизом на салфетке». Позвоните, расскажите о здании, и эскиз или BIM-модель мы сделаем бесплатно.

Если нужен раздел КЖ (фундамент)

Для проекта фундамента нужна геодезия участка: рельеф, отметки, границы, уровень грунтов. Её берут из архива или вызывают геодезистов на объект.

ВАЖНО: Не нужно думать, что у соседа бетонная плита 200мм и у меня тоже также. На одном участке, может быть разный грунт.

Зачем геодезия и геология фундаменту и что бывает, если залить «как у соседа», подробно — в серии 2 о фундаменте. Контактов геодезистов нет — запросите у нас, подскажем.

Капитальное здание

Для оценки проекта капитального здания нужны два документа.

  • ГПЗУ — градостроительный план земельного участка. Главный документ: что можно строить, какой высоты, какой процент застройки, отступы, ограничивающие, санитарные и охранные зоны. Выдают за 14 рабочих дней, бесплатно (ГрК РФ, ст. 57.3). Как его читать, разобрано в серии 1.1.
  • Техническое задание: габариты, этажность, тип конструкции (на болтах или нет), тип обшивки, процент остекления, нагрузки (стеллажи, техника, краны), количество ворот и окон.

Этого достаточно, чтобы проектировщик назвал стоимость. Всё остальное он попросит уже в работе.

Последняя страница задания на проектирование: в приложении к ТЗ — градостроительный план участка, результаты изысканий и технические условия на сети
Последняя страница задания на проектирование: в приложении к ТЗ — градостроительный план участка, результаты изысканий и технические условия на сети

Какие документы попросят уже в процессе проектирования?

В процессе проектирования проектировщик запросит геодезию, геологию участка, технические условия на подключение сетей и договоры присоединения: без них он не закончит фундамент, участок и сети. Что входит в каждый пункт:

  • Геодезию, если её не дали раньше.
  • Геологию участка — для расчёта КЖ.
  • Технические условия на подключение: электричество, вода, канализация, ЛОС или септик, газ, если он нужен.
  • Договоры и акты присоединения, если они уже есть.

По нашему опыту, топосъёмка и геология занимают 2–3 недели, весь пакет документов — 2–4 недели. Поэтому их заказывают сразу, как только решили строить, а не когда проектировщик о них спросил.

Согласования: куда ещё придётся обращаться

Список согласований зависит от конкретного участка, и составит его проектировщик. Среди тех, что встречаются:

  • Росавиация — если участок в зоне аэропорта;
  • Роспотребнадзор — санитарные зоны;
  • МЧС;
  • архитектура города;
  • департамент дорожного хозяйства;
  • экологические службы;
  • управление инженерных сетей;
  • водные и энергетические компании.

Каждое согласование добавляет время к сроку проекта. Узнать о нём заранее дешевле, чем после того, как здание уже нарисовали.

Сколько длится проектирование?

Проект некапитального здания — ориентировочно до 25 рабочих дней, капитального — 25–90. Все сроки проектирования — ориентир по опыту ТТ ГРУПП, точно — после ТЗ: срок зависит от площади, инженерных систем, сложности объекта и согласований.

Что проектируем Ориентир срока (точно — после ТЗ)
Расчётная записка 2–5 рабочих дней
Рабочая документация 15–25 рабочих дней
КМ/КМД (при необходимости) 25–35 рабочих дней
Некапитальное здание в целом До 25 рабочих дней, с КМ/КМД — 25–35
Капитальное здание 25–90 рабочих дней

Пример: для капитального здания 500 м² полная проектная документация — 25–65 рабочих дней. Это тоже ориентир, точно — после ТЗ.

Как не стоять без дела, пока идёт проект

Ждать весь комплект, чтобы потом заказывать материалы, необязательно. Тимур советует закладывать это в план с самого начала:

Клиент обязательно должен учитывать это при заказе материалов, проектировщик может выдавать вам разделы частями, чтобы вы могли заказывать материалы частями

Частями можно заказывать металлоконструкции, сэндвич-панели, ворота и окна, инженерное оборудование. Каркас безфермерного здания мы изготавливаем за 5–10 рабочих дней, панели — от 5 рабочих дней. Если раздел КМ готов раньше остальных, каркас запускают в производство, пока проектировщик доделывает сети. Как выстроить такой порядок и не ошибиться, подскажем по заявке на проектирование.

Цену и ориентировочный срок проекта по разделам для своего здания посчитайте в калькуляторе: задайте площадь и выберите нужные разделы.

Калькулятор стоимости проекта: цена и сроки по разделам под ваши габариты

КЭС: что сделать на этом этапе

Шаги по порядку

  1. Решите: капитальное здание или некапитальное, и будете ли его узаконивать.
  2. Капитальное — закажите ГПЗУ (14 рабочих дней, бесплатно) и закажите изыскания параллельно с ним.
  3. Решите, на болтах каркас или нет, и впишите это в ТЗ явно.
  4. Соберите параметры здания: габариты, кровля, этажность, обшивка, кран-балки, ворота и окна, процент остекления, нагрузки.
  5. Получите цену и срок проекта, сверьте состав разделов с перечнем из статьи о разделах проекта.
  6. Договоритесь с проектировщиком, какие разделы он выдаст первыми, чтобы заказывать материалы частями.

Что запросить у проектировщика

  • Список разделов, которые он сделает, письменно, а не «полный проект».
  • Срок по каждому разделу и что от вас для него нужно.
  • Список согласований для вашего участка.
  • Порядок выдачи разделов: что придёт первым.

Где обманывают или умалчивают

  • Срок без условий. Проектировщик называет срок, не спросив про геологию и техусловия. Пока их нет, фундамент и сети не закончат, и срок сдвинется по «вашей» вине.
  • «Проект» без состава. В КП написано «проект», а внутри эскиз на три листа. Спрашивайте перечень разделов.
  • «Некапитальное — норм никаких». Неправда. Ограничения ГПЗУ и противопожарные разрывы до соседних зданий соблюдают всегда, а если потом решите узаконивать, нужны отступы как для капитального. Планы изменились — а здание уже стоит в 0,5 м от границы.
  • Остекление «потом решим». Решат за вас в архитектуре, после отказа, когда панели уже заказаны.
  • «Сварной дешевле». Дешевле на старте, но качество каждого шва на площадке не проверить, и разобрать такой каркас нельзя. Наши каркасы ЛСТК и безфермерные здания собираются на болтах, без сварки на площадке.
3D-модель здания на мониторе в отделе проектирования ТТ ГРУПП
3D-модель здания на мониторе в отделе проектирования ТТ ГРУПП

Чек-лист этапа «Что дать проектировщику»

☐ Тип здания: капитальное или некапитальное ☐ Будете ли узаконивать некапитальное здание в будущем ☐ ГПЗУ (для капитального здания), не старше 3 лет на момент подачи на разрешение ☐ Эскиз или ТЗ: длина, ширина, высота, тип кровли, этажность ☐ Тип каркаса и соединений: на болтах или нет ☐ Материал обшивки: сэндвич-панели или профлист ☐ Кран-балки: грузоподъёмность, высота подъёма, длина пролёта ☐ Ворота и окна: количество, размеры, план с проёмами ☐ Процент остекления — сверен с требованиями зоны ☐ Нагрузки: стеллажи, техника, краны, подвесное оборудование ☐ Геодезия (если нужен фундамент или здание капитальное) и геология ☐ Технические условия на подключение и договоры присоединения, если есть

Скачать чек-лист «Что дать проектировщику» (PDF, 2 стр.)

Что это даёт?

Когда исходные данные собраны до старта, проектировщик называет цену один раз, а не пересчитывает её после каждого вашего «а ещё». Срок становится реальным, потому что в нём уже учтены изыскания и согласования. Материалы вы заказываете частями, по мере готовности разделов, и стройка начинается раньше, чем пришёл последний том.

Тимур подводит итог так:

Правильный проект — это гарантия, что здание будет построено: безопасно, по нормам, без лишних затрат, без переделок, без проблем с архитектурой и контролирующими органами.

Это последняя серия этапа «Проектирование». Дальше начинается стройка, и первое, что появляется на участке, — фундамент: о нём серия 2.

Сделаем проект под ваш объект

Позвоните нам, и мы всё сделаем за вас: от эскиза до разделов, которые нужны вашему зданию. Эскиз или BIM-модель здания — бесплатно, расчётная записка — бесплатно. Подскажем контакты геодезистов, если их нет, и подскажем, как заказывать материалы параллельно с проектом.

Посчитайте ориентир в калькуляторе стоимости проектирования или позвоните: +7 (928) 437-94-44.

Все серии сериала КЭС

← Предыдущая: Серия 1.3. Разбор КП на металлокаркас

Следующая: Серия 2. Бетонные работы →

Карта сериала: все серии и с чего начать

Видео по теме

Сериал КЭС, серия 1.4: ТЗ на проектирование и сроки проекта · 3:41

Ещё из серии «Сериал КЭС — ключевые этапы строительства»

Вся серия →

Все видео ТТ ГРУПП →

Посчитаем ваш объект?

Оставьте заявку — менеджер свяжется в течение 15 минут в рабочее время. Или изучите гид по продукту с ценами и комплектациями.

Частые вопросы

Что нужно дать проектировщику, чтобы он назвал цену проекта?

Набор данных, по которому проектировщик назовёт цену проекта, зависит от типа здания. Для некапитального здания, которое вы не будете узаконивать, достаточно эскиза от руки с размерами (длина, ширина, высота), типом кровли, количеством ворот и окон, типом обшивки и отметкой о кран-балке. Для капитального здания нужны ГПЗУ и техническое задание: габариты, этажность, тип конструкции, обшивка, процент остекления, нагрузки от стеллажей, техники и кранов, количество ворот и окон. ГПЗУ выдают за 14 рабочих дней и бесплатно, поэтому его заказывают первым. Этого достаточно, чтобы проектировщик назвал стоимость. Геологию, геодезию и технические условия на подключение он попросит уже в процессе работы. Если нарисовать эскиз не получается, ТТ ГРУПП сделает эскиз или BIM-модель бесплатно по вашему рассказу.

Сколько длится проектирование здания?

Проектирование здания, по опыту ТТ ГРУПП, занимает ориентировочно до 25 рабочих дней для некапитального здания и 25–90 рабочих дней для капитального. По разделам: расчётная записка — 2–5 рабочих дней, рабочая документация — 15–25, КМ/КМД — 25–35, поэтому некапитальное здание с КМ/КМД проектируют 25–35 рабочих дней. Для капитального здания 500 м² полный комплект документации — 25–65 рабочих дней. Точный срок называют после ТЗ: он зависит от площади, инженерных систем, сложности объекта и согласований. Отдельно заложите изыскания: топосъёмка и геология занимают 2–3 недели, и их заказывают сразу, не дожидаясь запроса. Чтобы не терять время, договоритесь, что разделы будут выдавать частями: каркас безфермерного здания ТТ ГРУПП изготавливает за 5–10 рабочих дней, а если раздел КМ готов раньше остальных, каркас запускают в производство, пока проектировщик доделывает сети.

Чем проект капитального здания отличается от некапитального?

Проект капитального здания сложнее: для него нужен ГПЗУ, разрешение на строительство и полный состав разделов проектной документации: пояснительная записка, схема участка, архитектура, конструкции, организация строительства, инженерные разделы. Архитектура проверяет его строго, в том числе процент остекления. Для некапитального здания разрешение не требуется, а документация проще: эскиз, расчётная записка, рабочая документация или КМ/КМД в зависимости от площади. Проект некапитального здания дешевле и быстрее: ориентир — до 25 рабочих дней против 25–90 для капитального, точно — после ТЗ. Здание на болтах можно оформить как некапитальное, приложив заключение о некапитальности. ТТ ГРУПП оформит. Как недвижимость некапитальное здание не регистрируется. Если планируете потом узаконить его через проект капитального, сразу берите отступы как для капитального и учитывайте санитарные зоны и остекление.

Можно ли построить некапитальное здание, а потом узаконить его как капитальное?

Узаконить некапитальное здание можно только через полный проект капитального здания: само некапитальное здание как недвижимость не регистрируется. Это возможно, если с самого начала ставить здание с расчётом на узаконивание: с отступами от границ как для капитального, с учётом санитарных зон, процента остекления и градостроительных регламентов. Если узаконивать не планируете, проект сильно упрощается, а некапитальное здание можно поставить в 0,5 м от границ участка. При этом ограничения ГПЗУ (защитные зоны, ЛЭП, существующие строения) и противопожарные разрывы до соседних зданий соблюдают в любом случае. Решение принимают до проекта: здание, поставленное без нужного отступа, переделать дороже, чем сразу нарисовать правильно. Случаи индивидуальны: если не уверены, какой путь ваш, инженеры ТТ ГРУПП разберут ваш участок.

Почему в ТЗ важен процент остекления?

Процент остекления в ТЗ важен, потому что в отдельных зонах города архитектура требует остекление до 50 % фасада, а окна меняют расчёт каркаса. Если требование выяснится после проекта, придётся переделывать фасад, менять конструкцию, а иногда снимать уже смонтированные панели. В практике Тимура Шевченко, основателя ТТ ГРУПП, требование поднять остекление с 15 до 40 % сделало ту же коробку на 2 млн рублей дороже. Требование к остеклению ищите в ГПЗУ и правилах застройки территориальной зоны вашего участка и вписывайте в ТЗ до начала проектирования. Для капитального здания процент остекления обязателен по требованиям архитектуры, и архитектура проверяет проект строго. Для некапитального здания процент остекления важен, если вы собираетесь его узаконивать.

Какие документы проектировщик запросит по ходу работы?

По ходу работы проектировщик запросит документы, без которых не закончит фундамент, участок и сети: геодезию участка, если её не дали раньше; геологию для расчёта фундамента (раздел КЖ); технические условия на подключение электричества, воды, канализации, ЛОС или септика и газа, если он нужен; договоры и акты присоединения, если они есть. Кроме того, проектировщик составит список согласований для вашего участка. В нём могут оказаться Росавиация, если рядом аэропорт, Роспотребнадзор, МЧС, архитектура города, дорожный департамент, экологические службы и сетевые компании. По опыту ТТ ГРУПП, топосъёмка и геология занимают 2–3 недели, поэтому заказывайте их сразу, не дожидаясь запроса. Каждое согласование добавляет время к сроку проекта, поэтому их список стоит получить заранее.

Цены

Цены ориентировочные, точная стоимость — по спецификации вашего объекта.

Стоимость зависит от объёма, толщины панели, утеплителя, региона и сезона. Точный расчёт — по проекту.

Не нашли ответ? Спросите умный поиск

Начните печатать — подскажем статью, расчёт или калькулятор по вашей теме.

Читайте также

Какое здание можно построить на участке: ГПЗУ, зона, процент застройки Какое здание можно построить на участке: ГПЗУ, зона, процент застройки Как запросить стоимость металлокаркаса с точностью до 95 %: 10 вопросов Как запросить стоимость металлокаркаса с точностью до 95 %: 10 вопросов Как сравнить КП на металлокаркас: разбор настоящих предложений четырёх заводов и нашего Как сравнить КП на металлокаркас: разбор настоящих предложений четырёх заводов и нашего Из каких разделов состоит проект здания: показываем настоящий комплект склада Из каких разделов состоит проект здания: показываем настоящий комплект склада Зачем нужен проект и BIM до начала стройки Зачем нужен проект и BIM до начала стройки Расчёт ЛСТК-каркаса: нагрузки, сечения, проектирование Расчёт ЛСТК-каркаса: нагрузки, сечения, проектирование Проект ангара из сэндвич-панелей: от типового решения до BIM-модели Проект ангара из сэндвич-панелей: от типового решения до BIM-модели Монтаж каркаса здания: как подготовить площадку, кто даёт технику и как принять работу Монтаж каркаса здания: как подготовить площадку, кто даёт технику и как принять работу Сериал КЭС: ключевые этапы строительства здания из металлокаркаса Сериал КЭС: ключевые этапы строительства здания из металлокаркаса Каркас здания: как не переплатить за металл и не получить доборы после подписания договора Каркас здания: как не переплатить за металл и не получить доборы после подписания договора
