Это седьмая серия сериала «КЭС — ключевые этапы строительства»: панели уже выбраны, доборные элементы заказаны, на площадку приезжает бригада. Подробные инструкции по монтажу у нас в блоге есть, и повторять их мы не будем. Здесь — взгляд собственника: на что смотреть, пока бригада работает, и что требовать, пока не подписан акт.
Монтаж панелей собственник чаще всего не контролирует вовсе: «это же специалисты». Но именно здесь дешёвая экономия на крепеже, герметике и подрезке превращается в протечки, холодные стыки и ржавые потёки через год-два. Исправлять это дороже, чем сделать правильно, потому что панель с проколотой обшивкой не «подкрасишь».
Из каких этапов состоит монтаж панелей и где на каждом смотреть собственнику?
Монтаж панелей идёт в семь шагов, и на каждом есть то, что собственник проверяет глазами, не будучи строителем. Порядок общий для любого здания: от каркаса к ограждению, снизу вверх, сначала стены, потом кровля. Для каждого шага в блоге ТТ ГРУПП есть статья с технологией, а собственнику достаточно одного контрольного пункта на шаг.
| Шаг | Что делает бригада | Что проверяет собственник | Где подробнее |
|---|---|---|---|
| 1. Подготовка | Принимает каркас, сверяет геометрию, размечает позиции панелей по раскладке | Акт приёмки каркаса подписан, раскладка у бригады на руках | Приёмка каркаса |
| 2. Проёмы, цоколь и первая панель | Ставит рамы ворот и окон, стартовый профиль, выставляет первую панель по нивелиру | Рамы стоят до соседних панелей, первая панель выставлена по уровню и отвесу | Инструкция по монтажу |

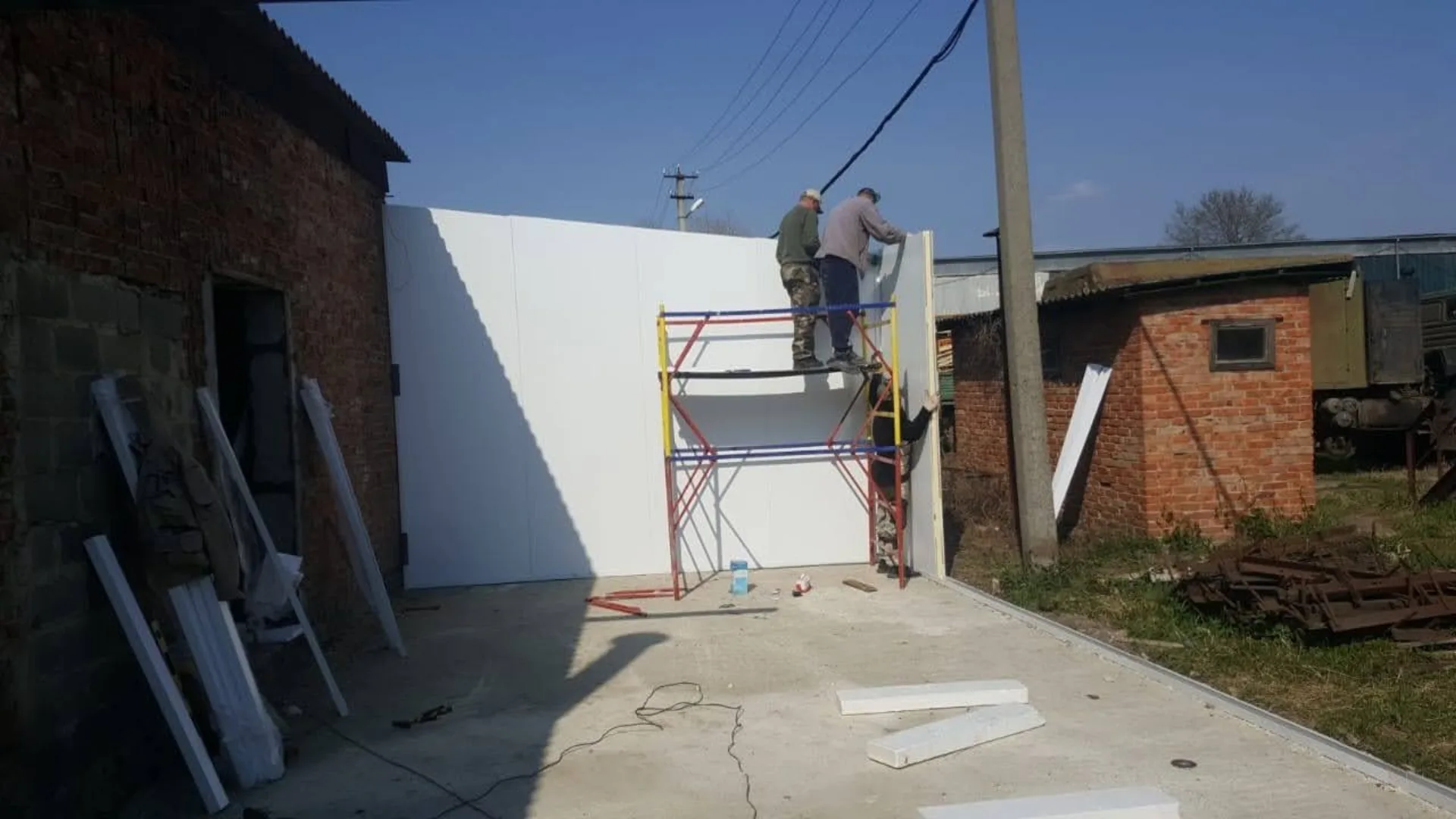

| 3. Стены | Поднимает панели, крепит саморезами в прогон, закрывает замки | Норма саморезов, замки закрыты по всей длине | Монтаж стеновых панелей |
| 4. Кровля | Укладывает панели от карниза к коньку, крепит в верхний гребень | Длина и место самореза, нахлёсты с уплотнением | Монтаж кровельных панелей |
| 5. Узлы и герметизация | Закрывает конёк, карниз, углы, цоколь, контур проёмов | Нейтральный и полиуретановый герметик — на своих местах | Герметик для панелей |
| 6. Доборные элементы | Ставит углы, нащельники, конёк, откосы | Нет щелей между фасонкой и панелью, под нащельником лента или герметик | Доборные элементы |
| 7. Уборка и сдача | Снимает защитную плёнку, убирает мусор и стружку | Осмотр стен и кровли, акт | Приёмка здания по этапам |
Шаги 5 и 6 не ждут конца монтажа. Узлы кровли закрывают сразу после укладки каждого участка, доборные элементы ставят по мере готовности каждой зоны: открытый нахлёст или торец после первого дождя — уже возможная протечка в утеплитель. Если бригада планирует «всю фасонку в последний день», спросите, чем она закроет узлы на ночь.
Подъём панелей идёт оснасткой, о которой тоже стоит знать: траверса для панелей — это не прихоть, а способ не помять край и не деформировать замок. Если здание без металлокаркаса — на бетон, кирпич, в холодильную камеру — правила отличаются, они в статье монтаж без каркаса. Общий взгляд на то, как мы подходим к ответственности за результат, — в статье о браке и приёмке.

Какая работа до начала монтажа решает половину результата?
Половину результата решает подготовка: площадка, подъезд, техника и документы. Бригаду, которая приехала на неготовую площадку, вы оплачиваете за простой, а не за работу.
Что должно быть готово до выезда бригады:
- Каркас принят. Колонны и прогоны выставлены в проектное положение, акт подписан. Монтировать панели на кривой каркас бессмысленно: отклонения вылезут в стыках. Как принять каркас, разобрано в серии 4.
- Подъезд для техники. Пример из практики Тимура: на объект был узкий проезд, заказчик об этом не предупредил, кран не смог подъехать, и монтаж сдвинулся на три дня. Одно видео площадки заранее убирает такие простои.
- Раскладка панелей на руках у бригады. Схему раскладки мы делаем бесплатно, в том числе под панели других производителей. Бригада без раскладки режет и подгоняет по месту: растёт расход материала, а стыки и крепёж уходят мимо прогонов. Как раскладку выбирают вместе с панелями, разобрано в серии 5.
- Определено, кто даёт технику. В расчёте монтажа техника идёт отдельной строкой: по калькулятору это грубая оценка 1 000 ₽/м² до осмотра площадки, точная цифра появляется после уточнения условий. Договоритесь заранее, чья техника и за чей счёт.

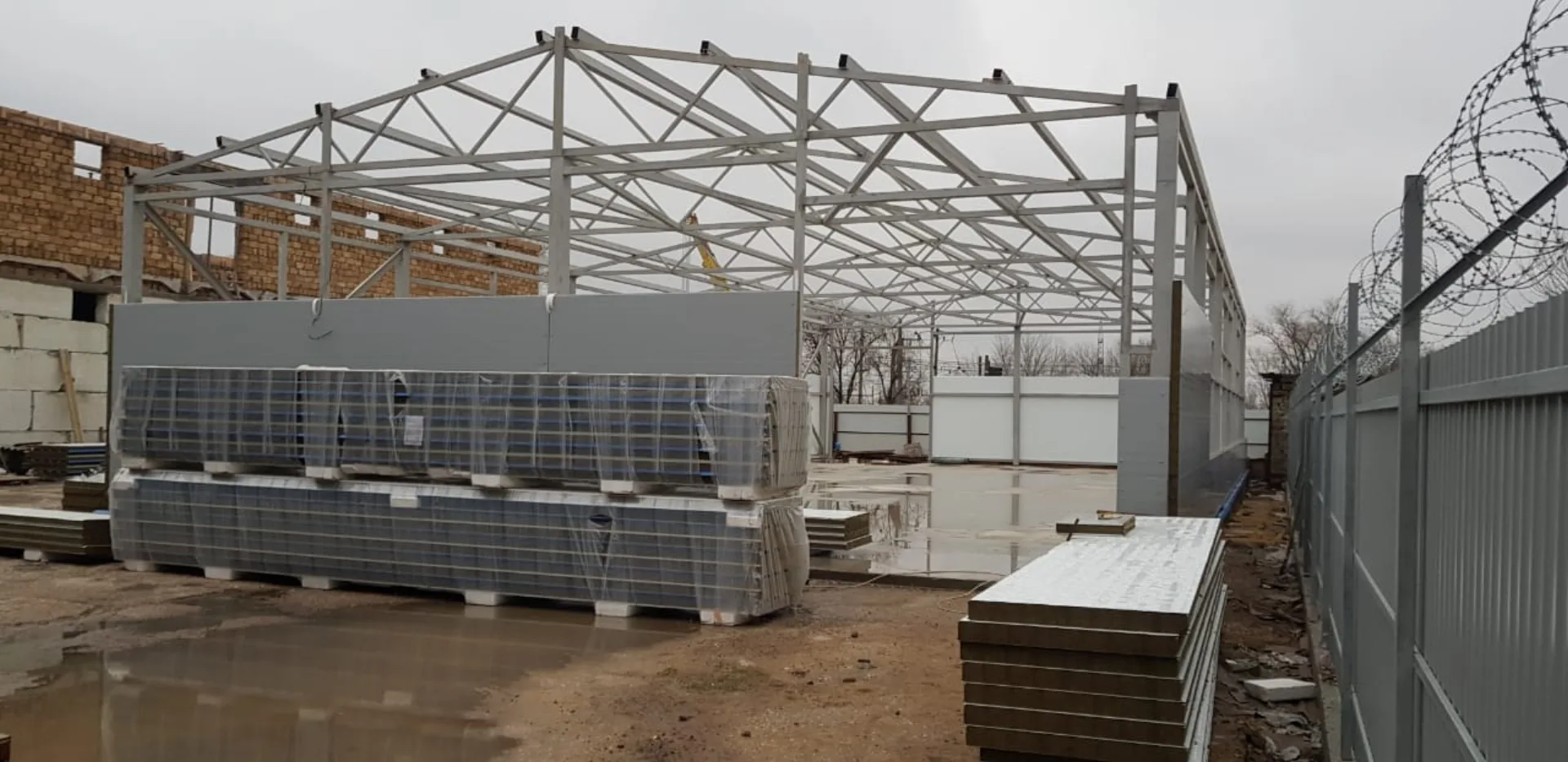

- Материалы на площадке с запасом. Панели с учётом подрезки, саморезы, герметик, доборные элементы. Бригада, которой «немного не хватило», стоит и ждёт доставки.
Сколько панелей заказывать с запасом и почему нельзя заказывать «впритык»?
Закладывайте на подрезку 5 % сверх площади стен и кровли, причём проёмы из площади не вычитаются. Так считает калькулятор монтажа, и эта логика объясняется просто: окна и ворота не дают сэкономить панель, потому что вырез делается из целой панели, а обрезки редко находят применение.
Пример счёта: ограждение площадью 1 000 м² — к заказу 1 050 м². Нехватка даже нескольких панелей означает отдельную доставку и простой бригады, а оттенок новой партии может отличаться от первой. На цветном фасаде это видно.
Запас по другим материалам:
| Материал | Норма | Как проверить |
|---|---|---|
| Панели | +5 % к площади на подрезку | Накладная на площадь с запасом, остаток после монтажа остаётся у вас |
| Герметик | запас 15 % к расчёту, картридж 600 мл | Расчёт по калькулятору герметика |
| Саморезы | стена 6–8 шт/м², кровля 5–7 шт/м² | Количество по калькулятору саморезов |
Остаток панелей после монтажа не «чужой»: он оплачен вами и пригодится для ремонта или пристройки. Спросите о нём в акте.

Какие саморезы нужны и сколько их должно быть на квадратном метре?
На стену идёт 6–8 саморезов на квадратный метр панели, на кровлю — 5–7. Это ориентир для средней зоны: у торцов, углов и проёмов шаг чаще. Проверяется без инструментов: посчитайте саморезы на одной панели в середине стены и сравните с её площадью.
Разница между «норма» и «сэкономили» видна сразу: на панели шириной 1190 мм и длиной несколько метров крепёжных точек должно быть много, а не по паре на торец. Если бригада крепит реже нормы, ветровая нагрузка ложится на меньшее число точек, и панель начинает «играть».
Ещё три момента, которые собственник может проверить сам:

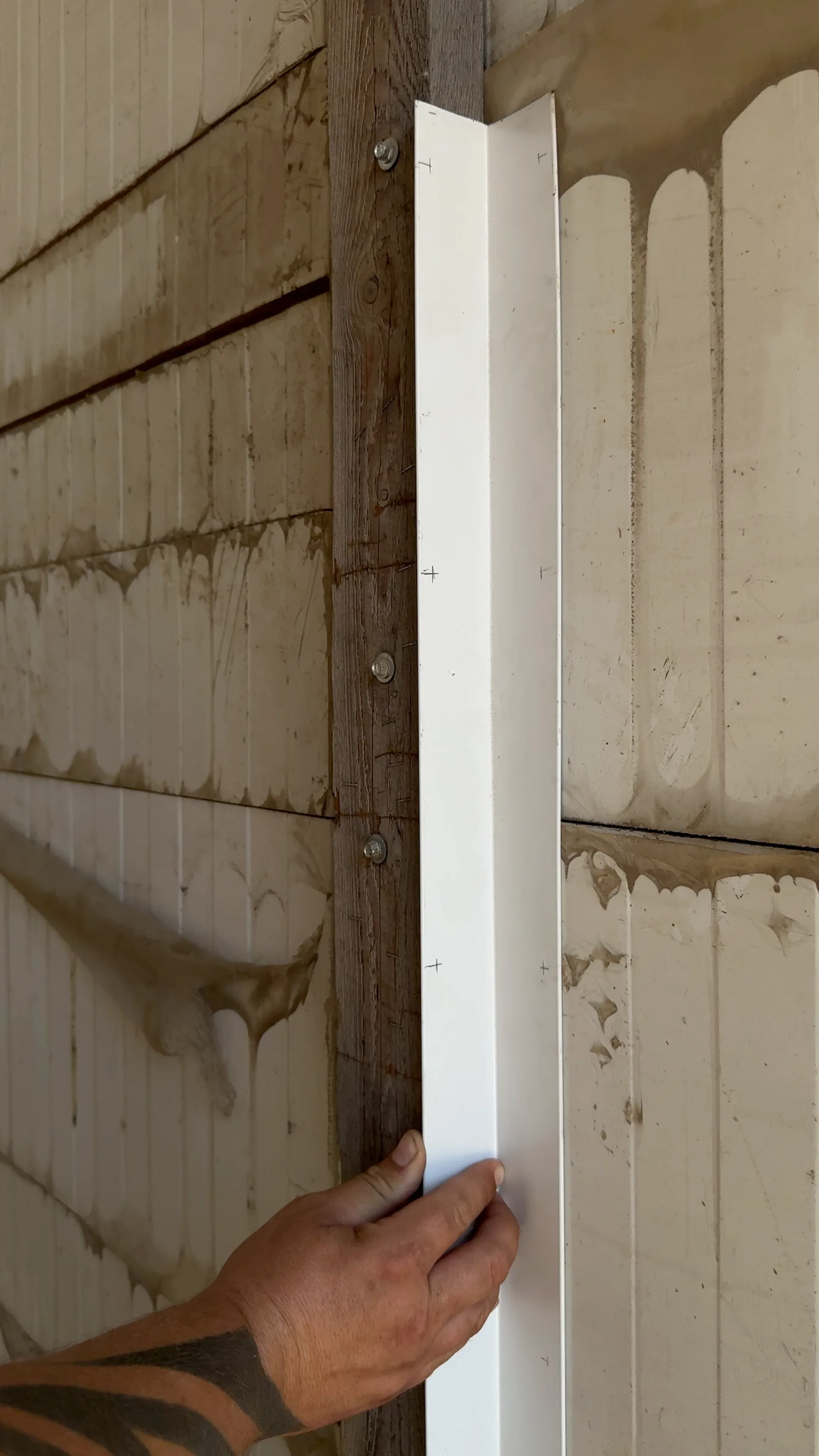

- Саморез входит в прогон и подобран под основание. Крепёж «в воздух» — между прогонами, в утеплитель — не держит ничего; это закрывает раскладка. Тип наконечника подбирают под толщину металла каркаса: неподходящий саморез раздувает стенку тонкостенной трубы и не держит. К бетону панель крепят не саморезом, а шурупом по бетону или анкером.
- Длина считается, а не берётся на глаз. Это толщина панели, плюс заход в основание, плюс шайба. Для кровельной панели длина самореза — толщина панели плюс 90 мм: для панели 100 мм это 190 мм, для 150 мм — 240 мм.
- Шайба обязательна и должна быть правильно сжата. Нужна уплотнительная шайба из EPDM, затягивают так, чтобы шайба была слегка деформирована, но не раздавлена. Недотянули — течёт, перетянули и раздавили прокладку — тоже течёт.
Покрытие крепежа тоже имеет значение. Для улицы и агрессивной среды берут крепёж с усиленной защитой — цинк с полимером, а не просто оцинкованный: по опыту инженеров ТТ ГРУПП, разница в цене невелика, а срок службы больше в разы. Подробнее — в статье про саморезы, а расчёт под ваш объект — в калькуляторе саморезов.

Почему кровельный саморез нужно ставить именно в верхний гребень?
Кровельный саморез ставят в верхний гребень трапеции профиля, потому что вода стоит не там. Низ волны — это путь стока: отверстие в нём весь дождь находится в воде, и даже под термошайбой там застаивается влага. Поэтому и длина кровельного самореза больше на 90 мм: в неё входят высота гребня, заход в прогон и шайба.
Ошибка не видна в день сдачи. По опыту, разобранному в статье о монтаже кровельных панелей, через 2–4 года вокруг самореза в низу волны появляется ржавчина, отверстие расширяется, и кровля начинает течь точечно — сразу по всей площади, где крепили так.
Что проверить собственнику, поднявшись на кровлю (или попросив бригаду сделать фото с дрона):
- саморезы расположены ровными рядами и именно в гребне, а не во впадине;
- шайбы сжаты равномерно, нет перекошенных головок;
- длина самореза соответствует толщине панели (190 мм для панели 100 мм);
- нет «лишних» отверстий от переставленных саморезов — они остаются дырами в обшивке.
Узлы кровли — конёк, свес, примыкания — подробно разобраны там же.
Герметик и уплотнитель: где какой должен быть и как это увидеть?

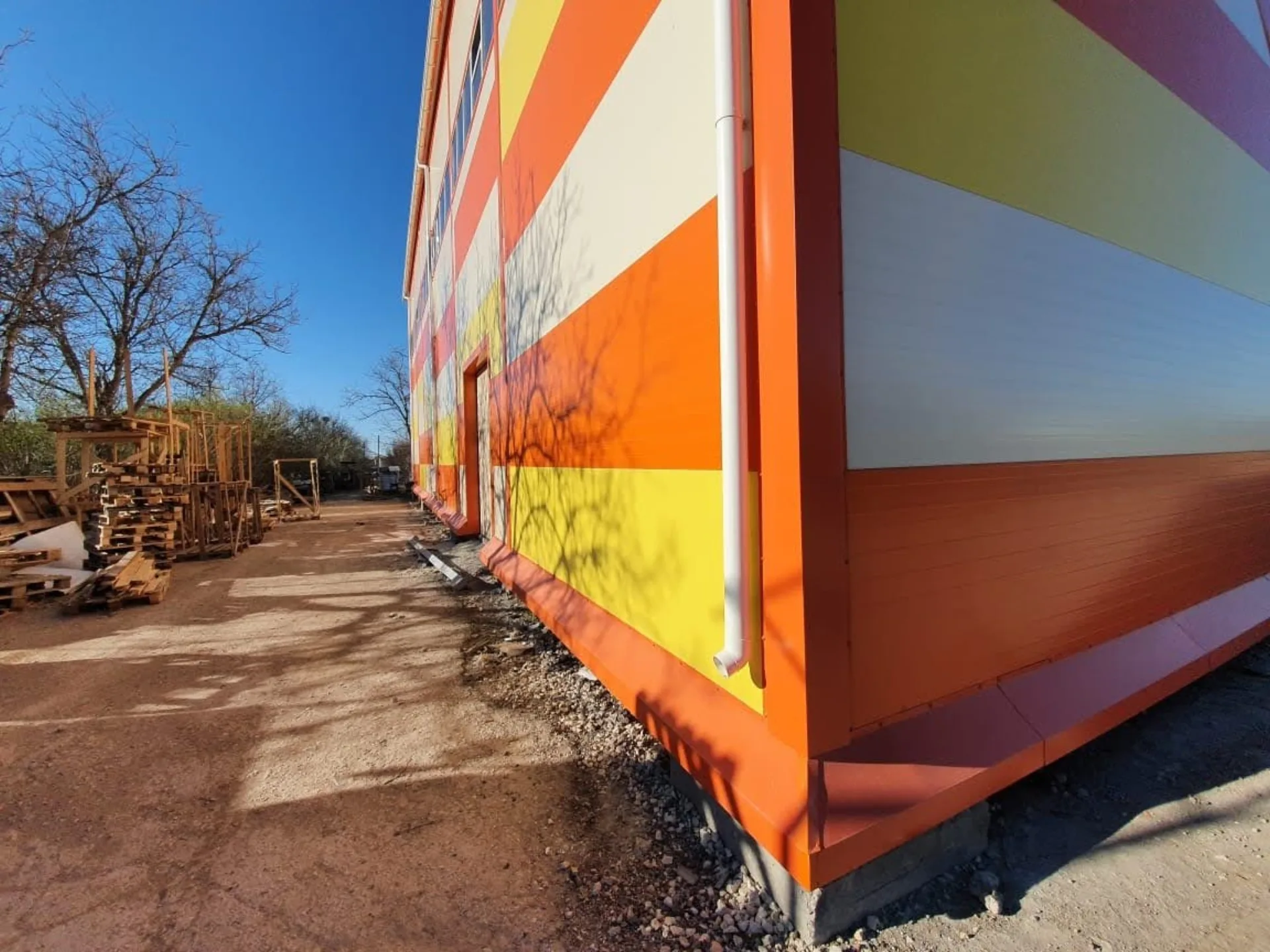

Нейтральный силикон нужен на коньке, вокруг проёмов и под нащельниками, полиуретановый — на цоколе и в стыке с фундаментом. Кроме герметика, под конёк закладывается уплотнитель профиля: СП-32-Ш для панелей с минеральной ватой и СП-38-Ш для ПИР.
Перепутанный герметик не всегда виден в день сдачи. Но есть четыре признака, по которым собственник отличает аккуратную работу:
- Шов ровный и непрерывный. Нет разрывов, нет «соплей» на обшивке. Лишний герметик на лицевой стороне панели портит вид и собирает пыль.
- Герметик на своих местах. Полиуретан на цоколе и стыке с фундаментом: он лучше держится за бетон и работает при подвижках цоколя. Нейтральный силикон — на коньке, проёмах и нащельниках.
- Силикон именно нейтральный. Уксусный (ацетатный) силикон при застывании выделяет кислоту, она разъедает оцинковку, и под нащельником через год-два появляется ржавчина. Попросите показать картридж: на нём должна стоять маркировка «нейтральный» (neutral).
- Бутиловая лента (шнур) там, где её требует технология. Это угловые нащельники (по обеим полкам), карнизный свес и нахлёсты кровельных панелей. Без ленты нащельник со временем отходит и даёт щель по всей высоте угла, а через нахлёст кровли вода проходит по капиллярам. Стоит она 12–59 ₽ за погонный метр по прайсу на 22.06.2026.
Герметик расходуется в картриджах по 600 мл, а закладывать нужно на 15 % больше расчёта. Цена за тюбик — 275–900 ₽ в зависимости от типа (по прайсу на 22.06.2026): на всё здание это небольшая сумма, а переделка одного узла обходится дороже всего герметика. Какой выбрать и сколько — в статье про герметик и калькуляторе герметика.

Какие ошибки бригад встречаются чаще всего и во что они обходятся?
Чаще всего встречаются пять ошибок: экономия на крепеже, неправильное место самореза, перепутанный герметик, повреждение замка при подъёме и заказ панелей впритык. Каждую дешевле предотвратить, чем исправлять: исправление почти всегда означает работу на высоте с частичным демонтажем.
-
1
Крепёж «подешевле» и реже нормы
Чем грозит: панель «играет» под ветром, головки без нормальной защиты ржавеют и оставляют пятна на облицовке, в тонкостенной трубе каркаса неподходящий саморез раздувает металл и не держит. Через 2–3 сезона — точечные течи и переборка крепежа с повторным монтажом.
Как правильно: закрепите в договоре нормы — 6–8 шт/м² на стене и 5–7 шт/м² на кровле, тип самореза под основание, шайба EPDM. Проверьте накладную на крепёж до начала работ. -
2
Кровельный саморез не в верхнем гребне
Чем грозит: в отверстии в низу волны застаивается вода; через 2–4 года вокруг самореза ржавчина, отверстие расширяется, кровля течёт точечно по всей площади.
Как правильно: потребуйте крепление в верхний гребень, длину самореза «толщина панели + 90 мм» и фотофиксацию кровли до уборки лесов и подъёмников. -
3
Один герметик на всё
Чем грозит: шов отходит от бетона или от металла, в стыке появляется вода, зимой она замерзает и расширяет щель. Уксусный силикон вместо нейтрального разъедает оцинковку под нащельником.
Как правильно: нейтральный силикон — конёк, проёмы, нащельники; полиуретан — цоколь и стык с фундаментом; бутиловая лента — под угловыми нащельниками и в нахлёстах кровли. Запас по расчёту — 15 %. -
4
Подъём без траверсы, повреждённая кромка и замок
Чем грозит: при подъёме за две точки длинная панель прогибается, и замок деформируется. Снаружи этого может быть не видно, но при стыковке замок не закрывается: стык негерметичен, зимой в щель идёт холод, летом — конденсат.
Как правильно: уточните, чем бригада поднимает панели. Длинные панели поднимают траверсой. Осмотрите замки поднятых панелей до крепления; вес панелей на ваш объект посчитает калькулятор веса. -
5
Панели заказаны впритык, без запаса на подрезку
Чем грозит: докупка отдельной партии, простой бригады, другой оттенок на фасаде.
Как правильно: закладывайте +5 % к площади, проёмы из неё не вычитайте. Неиспользованный остаток заберите: он оплачен вами.
Отдельная история — фасонные элементы. Угловые, торцевые и нащельники не просто закрывают стык, а защищают его от ветра и воды. Типичные ошибки их монтажа показаны в нашем видеоуроке инженера и описаны в статье о доборных элементах.
Сколько стоит монтаж и из чего складывается цена?
Монтаж стеновых панелей стоит от 350 ₽/м², кровельных — от 450 ₽/м². Это нижняя граница прайсовой вилки: итог зависит от сложности здания, числа проёмов, высоты и условий площадки. Своих монтажных бригад у ТТ ГРУПП нет, монтаж мы организуем через сеть бригад и фиксируем цену в договоре до начала работ.
Из чего складывается итоговая цена:
| Составляющая | Как считается |
|---|---|
| Монтаж стен и кровли | ₽ за м² панелей по прайсу, зависит от сложности |
| Техника (кран, манипулятор, подъёмник) | по калькулятору — грубая оценка 1 000 ₽/м² до осмотра площадки, точнее после уточнения условий |
| Доборные элементы | от 200 ₽ за погонный метр, считается по погонажу индивидуально |
| Водосток | 250 ₽ за погонный метр |
| Крепёж и герметик | отдельной строкой, по расчёту |
Цены строк таблицы — по прайсу на 22.06.2026. Для безфермерных зданий в калькуляторе заложены свои цифры: монтаж стен — 400 ₽/м², кровли — 500 ₽/м².
Как не ошибиться в смете монтажа и что в ней должно быть, разобрано в статье о цене монтажа. Посчитать свой объект можно в калькуляторе монтажа сэндвич-панелей: он автоматически добавляет 5 % на подрезку. Пример для ориентира по технике: для здания 250 м² калькулятор оценивает работу в 15–25 машино-часов, около трёх вызовов манипулятора.
Как принять монтаж и что запросить у монтажников до начала работ?
Принимают монтаж по чек-листу и в присутствии бригадира: после уборки лесов и подъёмников проверить уже нельзя. Поэтому часть требований вы выставляете до начала, часть проверяете по ходу, часть — при сдаче.
Что запросить до начала. Договор с составом работ и ценой за м². Раскладку панелей. Перечень крепежа и герметика с нормами. Кто даёт технику. Порядок фотофиксации скрытых узлов (кровля, цоколь, стыки). Условия приёмки и устранения замечаний.
Что проверить по ходу. Первый ряд панелей — по уровню. Количество саморезов на пробном участке. Место крепления на кровле. Герметик на своих местах. Состояние замков панелей до укладки.
Что проверить при сдаче. Осмотр стен и кровли целиком, в том числе с высоты. Нет щелей у фасонных элементов, нет вмятин и царапин на покрытии, защитная плёнка снята. Остатки материалов оформлены. Любые замечания — в акт, а не «на словах».
Если на площадке нужен контроль сборки инженером ТТ ГРУПП, обсудите это до начала работ и впишите в договор. Условия гарантии на монтаж и материалы — по договору. Общий порядок приёмки здания по этапам — в отдельной статье.
Чек-лист этапа
☐ Каркас принят по акту, отклонения устранены до начала монтажа панелей. ☐ У бригады на руках раскладка панелей (если нет — мы делаем бесплатно). ☐ Заказано +5 % панелей на подрезку, проёмы из площади не вычтены. ☐ В договоре прописаны нормы крепежа: стена 6–8 шт/м², кровля 5–7 шт/м², шайба EPDM. ☐ Длина кровельного самореза — толщина панели + 90 мм (для 100 мм — 190 мм). ☐ Кровельные саморезы стоят в верхнем гребне, шайбы слегка деформированы, но не раздавлены. ☐ Герметик на своих местах и с запасом 15 %: нейтральный силикон — конёк, проёмы, нащельники; полиуретан — цоколь и стык с фундаментом. ☐ Рамы ворот и окон стоят до навески соседних панелей, узлы кровли закрываются по ходу, а не в последний день. ☐ Замки и кромки панелей осмотрены до крепления, повреждённые не пущены в дело. ☐ Согласовано, кто даёт технику и какой подъезд к зданию. ☐ Скрытые узлы сфотографированы до закрытия. ☐ Замечания внесены в акт, остаток материалов учтён.
Что вы получаете, если проконтролировали монтаж
Вы получаете ограждение, которое не течёт после первого ливня и не требует ремонта через год-два. Это не вопрос недоверия к бригаде, а обычная практика: бригаде проще работать, когда заказчик понимает нормы и предъявляет их спокойно и заранее. Пять минут на чек-лист перед началом и один осмотр перед подписанием акта: дефект, внесённый в акт, бригада исправляет до расчёта, а найденный через год придётся решать уже по гарантийным условиям договора, с демонтажем и спором о причине.
Рассчитать монтаж вашего объекта можно в калькуляторе монтажа сэндвич-панелей: введите площади стен и кровли, и вы увидите стоимость вместе с подрезкой и техникой. Если нужна помощь с раскладкой, подбором панелей и организацией монтажа, звоните +7 (928) 437-94-44: инженеры посчитают объект и подготовят документы для бригады. Следующий шаг после монтажа — как проверить, правильно ли построили здание.
