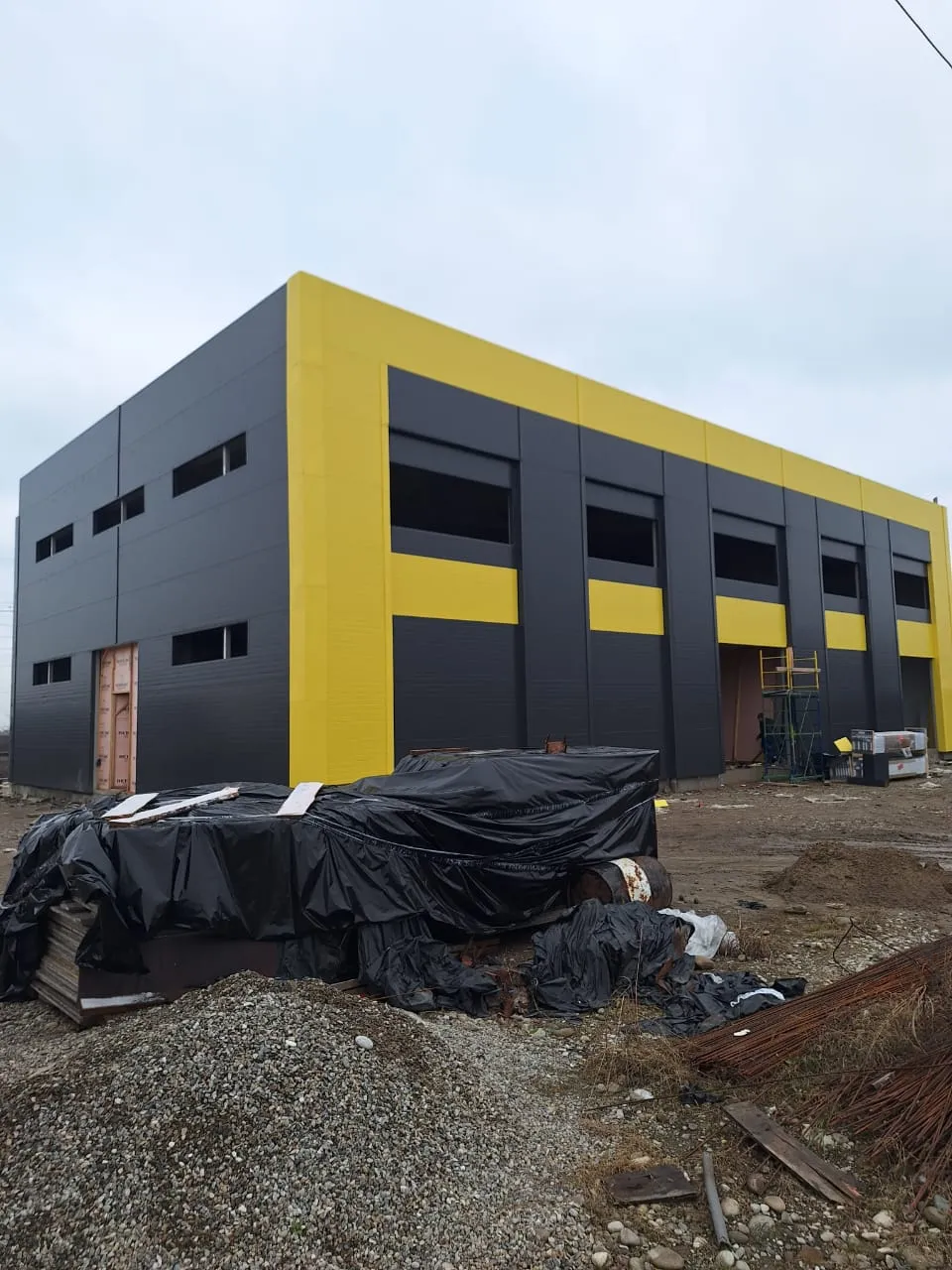

Когда монтаж стеновых панелей решает исход стройки (и когда — нет)
Стеновые сэндвич-панели закрывают здание от ветра, мороза и влаги. Но то, насколько хорошо они справляются с этой задачей, определяет не завод-производитель, а бригада, которая их навешивает. Панель с правильным утеплителем и нужной толщиной, смонтированная с перекосом замка или без герметика в примыканиях, будет пропускать холод так же, как панель вдвое тоньше.
Стеновые панели подходят для большинства промышленных объектов: склады, цеха, ангары, автомойки, СТО, пищевые производства. Они не подходят там, где нормы требуют монолитной стены — многоэтажные жилые здания и объекты с капитальными требованиями к стеновым конструкциям. Для сборно-разборных промышленных зданий 200–1499 м² это стандартное ограждение.
Эта статья — о том, что происходит на площадке с момента разгрузки панелей до подписания акта. Технология монтажа, выбор утеплителя, узлы, которые определяют тепло в здании, и ошибки, которые возникают не от незнания, а от желания сэкономить время.
Какой утеплитель выбрать для стеновых панелей — честное сравнение трёх вариантов
Стеновые сэндвич-панели выпускаются с тремя типами утеплителя. Выбор влияет на цену, теплозащиту и допустимость применения по противопожарным нормам. Нет «лучшего» утеплителя — есть подходящий под вашу задачу.
| Утеплитель | Горючесть | Теплопроводность | Цена (отн.) | Где применять | Где нельзя |
|---|---|---|---|---|---|
| Минеральная вата (минвата) | НГ — не горит | 0,036–0,042 Вт/(м·К) | Дороже всего | Склады с горючими грузами, объекты с пожарными требованиями, эвакуационные зоны, пищевое производство | Нет ограничений по нормам НГ |
| ПИР (PIR-пена) | Г1–Г2 | 0,022–0,025 Вт/(м·К) | Средняя | Холодильные камеры, объекты с требованием тонкой стены, склады без строгих норм НГ | Объекты с требованием НГ по нормам |
| ППС (пенополистирол) | Г3–Г4 (горючий) | 0,035–0,040 Вт/(м·К) | Самый дешёвый | Под облицовку, объекты без требований НГ: склады инструмента, техники, ненормируемые склады; в составе СП с защитным слоем | Склады с пожарными требованиями, эвакуационные зоны, где нормы требуют НГ |
Как выбирать на практике. Если склад хранит горючие товары, удобрения или пищевые продукты — проектом предусмотрена минвата. Если нужно сэкономить на стенах нежилого ангара, где нет требований НГ, — ППС даёт ту же теплозащиту за меньшие деньги. ПИР выигрывает там, где важна тонкая стена с максимальной теплоизоляцией: холодильник или помещение с жёсткими размерными ограничениями.
Вывод простой: не берите минвату только потому, что «так надёжнее», если по нормам достаточно ППС. И не берите ППС на объект с пожарными требованиями ради экономии 15% от стоимости стеновых панелей — переделка обойдётся в 3–5 раз дороже.
Как подобрать толщину стеновой панели — без переплаты и без конденсата
Толщина панели определяет теплозащиту стен. Если её не рассчитать, а взять «с запасом» или «как у соседей» — либо переплачиваете за лишние миллиметры, либо получаете конденсат на внутренней поверхности через первую зиму.
Расчёт ведётся по ГОСТ 30494 и СП 50.13330: нужно знать регион, тепловой режим здания (отапливаемое/неотапливаемое, внутренняя температура) и влажность. Для Ростова-на-Дону типичные значения:
| Режим здания | Утеплитель | Рекомендуемая толщина | Результат |
|---|---|---|---|
| Склад, +5 °C зимой | ППС / ПИР | 80–100 мм | Нет конденсата, поддерживается плюс без активного обогрева |
| Отапливаемый цех, +18 °C | Минвата / ПИР | 100–120 мм | Нормальная теплозащита, расходы на отопление предсказуемы |
| Холодильная камера, −18 °C | ПИР | 150–200 мм | Камера держит температуру, компрессор не перегружается |
| Неотапливаемый ангар | ППС | 50–80 мм | Защита от ветра и осадков, минимальная стоимость стены |
Теплорасчёт для стандартного здания в ЮФО занимает час. Этот час закрывает риск конденсата, подмоченного товара и срыва поставок заказчику. Запрос на расчёт включён в стандартный пакет при заказе панелей — платить отдельно не нужно.
Подготовка к монтажу: что должно быть готово до прихода бригады
Большинство задержек на площадке происходят не из-за погоды и не из-за бригады, а из-за неготовности объекта к моменту доставки панелей. Каждый день простоя — это оплата бригады без результата и сдвиг сроков запуска здания.
Что должно быть готово к приходу монтажников:
- Каркас проверен инженером. Геометрия каркаса — диагонали, вертикальность колонн, горизонтальность прогонов — проверена до первой панели. Если каркас уведён на 30 мм по диагонали, это обнаружится не сразу, а к последнему ряду панелей, когда кривизну уже видно, но исправить без разборки нельзя.
- Раскладка согласована. У бригады есть схема расположения каждой панели: позиция, длина, место стыков. Без раскладки монтажники режут панели «по месту» — отходы растут, стыки попадают не на прогон.
- Место разгрузки и складирования готово. Панели должны лечь горизонтально, без перекоса, на прокладках. Стопка, упавшая набок, деформирует замок и превращает панель в материал для переделки.
- Техника на площадке. Монтаж стеновых панелей высотой 6–12 м требует автокрана или манипулятора. Без подъёмной техники бригада работает в 2–3 раза медленнее и с большим риском повреждения панели.
- Доборные элементы и крепёж в наличии. Угловые планки, откосы, нащельники, саморезы с термошайбами — всё должно быть на площадке до начала, иначе монтаж встаёт в ожидании комплектующих.
Поставка панелей через ТТ ГРУПП закрывает последний пункт автоматически: крепёж, доборка и панели едут одной машиной с ближайшей площадки в радиусе 700 км. График доставки согласуется заранее, дата привоза не «ломает» монтажный план.

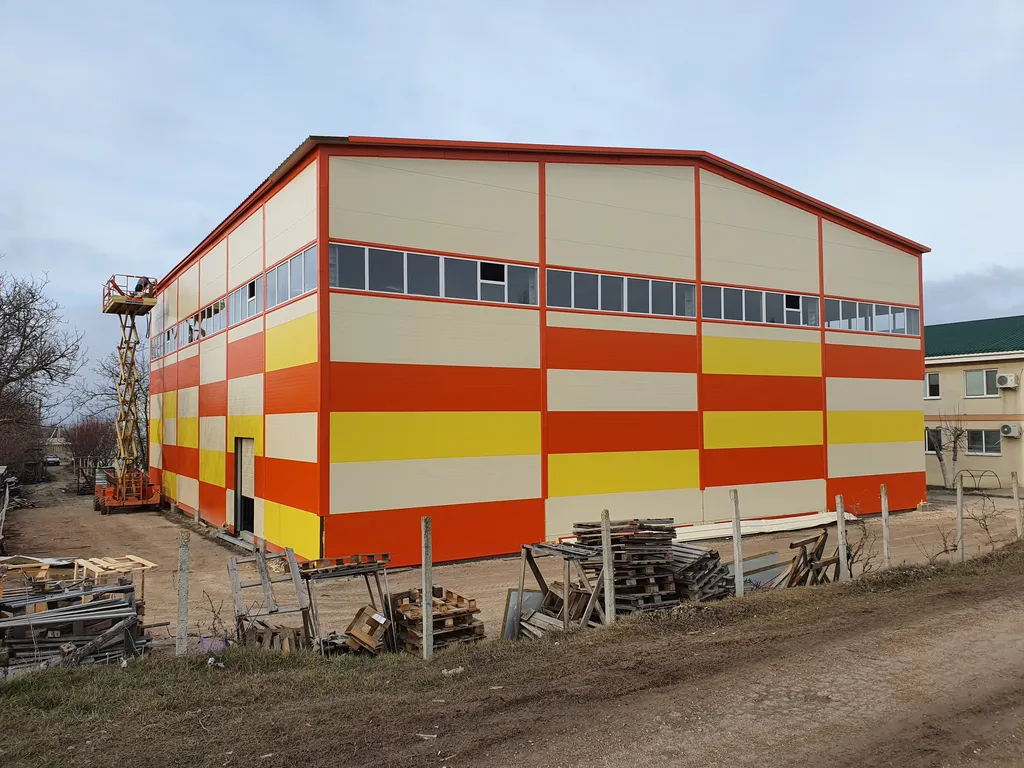

Технология монтажа стеновых панелей — шаг за шагом
Монтаж стеновых панелей ведётся вертикально или горизонтально. Выбор зависит от проекта каркаса и высоты здания. Большинство промышленных объектов 200–1499 м² — вертикальный монтаж, шаг прогонов 1,5–2 м.
Шаг 1. Установка стартового уголка
В основании стены по всему периметру устанавливается стартовый уголок — он задаёт нижний уровень стены и создаёт опору для первой панели. Уголок выставляется по нивелиру с точностью до 2 мм. Если уголок кривой — все панели будут уходить из вертикали, накапливая отклонение кверху.
Шаг 2. Монтаж первой панели
Это самый критичный этап. Первая панель задаёт геометрию всей стены. Её проверяют по вертикальному уровню и отвесу, фиксируют крепежом в прогон только после подтверждения вертикальности. Первая панель, поставленная с отклонением 5 мм, к последней панели превращается в 50 мм видимой кривизны.
Шаг 3. Последовательная навеска панелей
Каждая следующая панель заходит замком в предыдущую. Замок должен защёлкнуться по всей длине без зазора. Монтажники проверяют это визуально снизу доверху панели — частично закрытый замок не видно снаружи, но зимой он проявляется инеем на стыке изнутри.
Шаг 4. Крепление к прогону
Саморезы с термошайбами вкручиваются в металлический прогон каркаса согласно схеме раскладки. Шаг крепежа — по расчёту (обычно 300–500 мм), не «на глаз». Термошайба обжимается до лёгкого сжатия — не до деформации. Перетянутый саморез прорывает облицовку, образуя точку проникновения влаги.
Шаг 5. Разделка угловых примыканий
Угол здания — зона максимальных теплопотерь и наиболее частое место протечек. Угловой нащельник устанавливается с двусторонним герметиком по всей длине. Резиновый уплотнитель в замке углового элемента должен прилегать без разрывов. Этот узел выполняется вручную — качество зависит от квалификации монтажника.
Шаг 6. Оформление проёмов
Ворота, окна, двери — каждый проём в стене из сэндвич-панелей требует откосов, отливов и герметизации контура. Откосы устанавливаются до навески панелей рядом с проёмом — иначе потом придётся снимать панели. Пропущенный откос — прямой путь влаги и холода в точке проёма.
Шаг 7. Герметизация стыка стена–фундамент
Нижнее примыкание стеновой панели к фундаменту или цоколю герметизируется специальным пенным уплотнителем или герметиком — в зависимости от конструкции фундамента. Непрогерметизированный цоколь — зимой здесь намерзает лёд, весной — вода в здании.

Раскладка стеновых панелей: зачем нужна и что меняет
Раскладка — это схема расположения каждой панели на стене с указанием позиции, длины и места стыков. Её делают до начала монтажа, по чертежам каркаса.
Без раскладки бригада режет панели по месту. Что это означает на практике:
- Стыки попадают между прогонами — крепёж вкручивается в пустоту и не держит панель под нагрузкой.
- Остатки после подрезки уходят в отходы — перерасход материала 5–15% от объёма стены.
- Нестандартные стыки сложно загерметизировать — в них концентрируются теплопотери и точки проникновения влаги.
- Монтажник принимает решения о раскрое на месте — без учёта общей геометрии здания, результат непредсказуем.
Раскладку ТТ ГРУПП делает бесплатно — под любой каркас, даже если панели на него поставляет другой производитель. На типовом здании 18×36 м раскладка занимает 2–3 часа расчётной работы и экономит 1–2 дня монтажа плюс 10–15% материала.
Цены на монтаж стеновых сэндвич-панелей и сроки работ
Стоимость монтажа стеновых панелей складывается из нескольких видов работ. Состав работ — в таблице ниже; актуальные ставки по каждой позиции — в едином прайсе ТТ ГРУПП (цены обновляются с датой актуальности).
| Тип работ | Единица | Что входит |
|---|---|---|
| Монтаж стеновых панелей (до 6 м высотой) | м² | Стандартная высота промышленного здания |
| Монтаж стеновых панелей (6–12 м) | м² | Требуется подъёмная техника, учтена в цене |
| Угловые примыкания | пог. м | Доборный элемент и герметик |
| Оформление проёма ворот | шт. | Откосы, отлив, герметизация контура |
| Герметизация цоколя (стена–фундамент) | пог. м | Пенный уплотнитель или строительный герметик |
Актуальные цены — в едином прайсе ТТ ГРУПП. Чтобы не копаться: монтаж стеновых сэндвич-панелей — 350 ₽/м² без подъёмной техники; если нужен автокран или манипулятор — +1 000 ₽/м² к ставке монтажа. Точный расчёт под ваш объект с точностью 95% занимает 15 минут — нужны габариты здания, высота, количество и размеры проёмов.
Сроки монтажа стеновых панелей для типового здания 18×36 м (около 700 м² стен) — 7–12 рабочих дней при наличии манипулятора или автокрана. Без подъёмной техники срок растёт до 15–20 дней. Работы ведутся круглогодично, в том числе в зимнее время — монтаж панелей не требует «влажных» процессов, чувствительных к морозу.
Свой завод ТТ ГРУПП в Краснодаре и заводы-партнёры в Воронеже и Невинномысске в радиусе 700 км обеспечивают прогнозируемую дату доставки. Дата согласуется заранее и не сдвигает старт монтажа.

Ошибки монтажа стеновых панелей, которые стоят денег
- Приёмка каркаса и согласование раскладки. До прихода панелей инженер проверяет геометрию каркаса: диагонали пролётов, вертикальность колонн, горизонтальность прогонов (допуск 3–5 мм по ГОСТ 23118). Параллельно согласовывается раскладка — схема позиций каждой панели с учётом шага прогонов.
- Подготовка основания и стартового уголка. По периметру здания по нивелиру устанавливают стартовый уголок — опорный профиль, на который ляжет нижний торец первого ряда панелей. Горизонтальность уголка определяет ровность всей стены: ошибка 5 мм здесь накапливается к верхнему ряду.
- Монтаж первого ряда стеновых панелей. Первая панель ряда устанавливается от угла с контролем вертикальности по отвесу. Крепёж — самонарезающие шурупы с термошайбами, шаг определён ветровым расчётом. Замок первой панели — эталон для всех последующих в ряду.
- Последовательный монтаж панелей ряда. Каждая следующая панель входит в замок предыдущей и прижимается без перекоса. Замок не должен «пружинить» при закрытии — это признак деформации или попадания мусора. Проверка вертикальности — каждые 3–4 панели.
- Обрамление проёмов (ворота, окна, двери). Панели у проёмов подрезают по раскладке. Проёмный профиль устанавливают до монтажа обрамляющих панелей — иначе обрамление не ляжет в плоскость стены. Торцы подрезанных панелей у проёмов обязательно закрывают торцевым профилем от коррозии.
- Герметизация угловых примыканий и цоколя. Угловые примыкания (стена к стене) и примыкание нижнего ряда к фундаменту герметизируют силиконом после монтажа каждого угла — не в конце всего объёма. Эти зоны — источник 90% жалоб на продувание и влагу.
- Установка доборных элементов. Угловые планки, откосы и отливы монтируют по мере готовности зон, закрывая торцы панелей от влаги. Откосы вокруг проёмов устанавливают до сдачи объекта и не откладывают: открытый торец панели у проёма — точка входа воды и коррозии.
-
1
Первая панель установлена без проверки вертикали
Чем грозит: отклонение первой панели 5–10 мм к последней превращается в 50–100 мм видимой кривизны стены. Исправить без полного демонтажа невозможно — переделка всей стены за ваш счёт.
Как правильно: первую панель выставляют по нивелиру и отвесу, фиксируют только после подтверждения вертикальности. Инженер шеф-монтажа ТТ ГРУПП контролирует этот момент лично — он на площадке, а не на телефоне. -
2
Замок между панелями закрыт частично
Чем грозит: щель в замке — мостик холода по всей высоте стены. Зимой изнутри появляется иней на стыке, конденсат капает на товар. К следующей зиме в стыке образуется лёд, замок разрушается окончательно.
Как правильно: после навески каждой панели монтажник проверяет замок по всей длине снизу доверху. Замок должен быть закрыт без зазора — это проверяется щупом и визуально. Шеф-надзор фиксирует отклонение до закрытия следующей панели. -
3
Крепёж вкручен не в прогон
Чем грозит: саморез в пустоте держит только на трении в пенополиуретане. При ветровой нагрузке или снеговом давлении крепёж вырывается. Панель «играет», разрушает соседние замки. Перекрепить уже навешанную панель без демонтажа нельзя.
Как правильно: раскладка панелей под конкретный каркас показывает, куда идёт каждый саморез. Крепёж ставится строго по схеме, в прогон, с контролем усилия затяжки. ТТ ГРУПП делает раскладку бесплатно — до начала монтажа. -
4
Угловые примыкания установлены без герметика
Чем грозит: угол здания — зона максимального ветрового давления. Без герметика под угловым нащельником сюда поступает воздух и влага. Первый год — сквозняк. Через 3–5 лет — коррозия торца панели и разрушение замкового узла.
Как правильно: угловой нащельник устанавливается с двусторонним бутиловым герметиком по всей длине. Герметик наносится до установки нащельника, а не после — попасть потом под уже установленный элемент невозможно. -
5
Проёмы ворот и дверей оформлены после навески соседних панелей
Чем грозит: откосы проёма устанавливаются в зазор между рамой и панелью. Если соседние панели уже навешены, вставить откос без деформации краёв панели невозможно. Либо откос не встаёт, либо монтажники «подгибают» край — и создают место протечки.
Как правильно: сначала монтируется оконная или дверная рама, оформляется откос и отлив, проверяется герметизация контура — и только после этого навешиваются панели рядом с проёмом. Это порядок, обязательный в раскладке.
