Автор: Тимур Шевченко, основатель ТТ ГРУПП
Склад 20×30 м высотой 6 м в Феодосии выходит по расчёту калькулятора ТТ ГРУПП в 10 386 027 ₽ без доставки и фундамента. Для города принят ветровой район II и снеговой район II: каркас весит 19,39 т против 20,5 т для подмосковной Коломны, где снега больше, а ветер слабее. Ниже разобрано, куда уходит металл, как материал добирается на полуостров и как снизить сумму почти на 243 тыс. ₽, не ослабляя здание. Расчёт типовой, цену под ваш проект считает менеджер.
Феодосия и ветер II: почему здесь склад легче, чем там, где много снега
Для Феодосии принят снеговой район II (расчётная нагрузка 0,98 кПа) и ветровой район II: нормативная нагрузка w0 = 0,3 кПа, расчётная 0,322 кПа. Каркас типового склада весит 19,39 т, или 32,3 кг/м². Калькулятор при этом работает в режиме ТТ ГРУПП: запас ×1,35 к нормативу.
В Коломне всё наоборот: снеговой район III (1,47 кПа), ветровой I (0,247 кПа), каркас 20,5 т, 34,2 кг/м². Эти 1,11 т разницы (20,5 против 19,39) — итог двух нагрузок сразу: в Феодосии сильнее ветер, в Коломне снег, и перевешивает снег. Точно учесть обе можно только расчётом, а не типовым проектом с каталога. Район привязан к городу: для конкретной площадки в Феодосии он уточняется по карте СП 20.13330 в проекте, и цифры ниже тогда смещаются.
Что ветер делает с каждым элементом каркаса и какая строка растёт сильнее всего

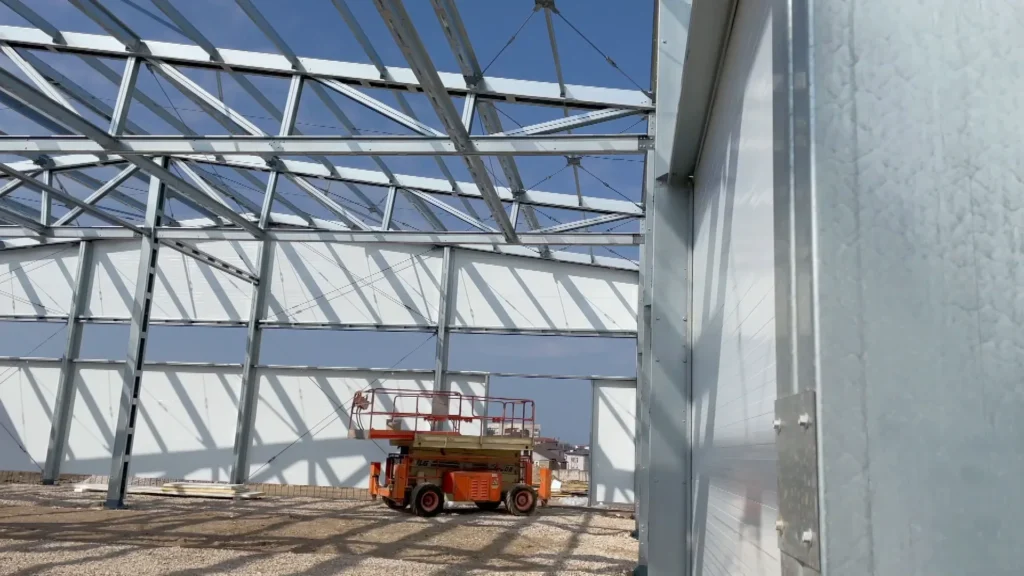

Ветер II района давит на стены умеренно. Стеновые прогоны в Феодосии — 60 труб 100×50×5, и весят они 3 774 кг. В Коломне те же 60 штук — труба 100×50×4, 3 094 кг. Разница в 680 кг: профиль толще, потому что в Феодосии ветер сильнее. Колонны в Феодосии — 150×150×5, а стойки торцевого фахверка — 120×120×5.
| Элемент | Профиль в Феодосии | Штук | Масса, кг |
|---|---|---|---|
| Прогоны кровли | 180×80×7 | 40 | 6 172 |
| Прогоны стен | 100×50×5 | 60 | 3 774 |
| Колонны | 150×150×5 | 12 | 1 603 |
| Верхний пояс ферм | 110×110×5 | 6 | 1 927 |
| Стойки торцевого фахверка | 120×120×5 | 8 | 842 |
Стеновые прогоны в 1,6 раза легче кровельных: 3 774 против 6 172 кг. Ветер II района нагружает стены умеренно, поэтому основной металл здесь идёт на кровлю. Для владельца это значит, что с проектировщиком в первую очередь стоит обсудить кровлю и район площадки, и сделать это до заказа металла.

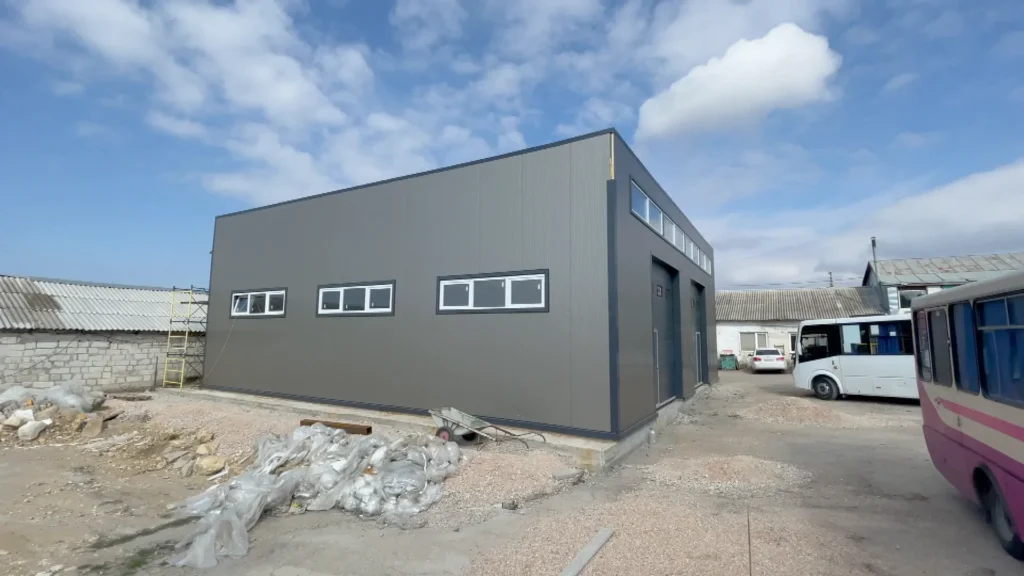

Мост закрыт для большегрузов: как каркас и панели попадают в Феодосию
Мост закрыт для большегрузов, поэтому фуры в Крым идут по Мариупольской трассе. ТТ ГРУПП подбирает место отгрузки под вашу задачу: на объект в Феодосии или на свой распределительный склад в Крыму, который работает с 2014 года. Как только откроют проезд через мост — сразу сообщим.
Схема зависит от того, как вы строите. Если нужен весь комплект под один монтаж, логичнее везти на объект одной поставкой. Если собираете склад по частям, удобнее принимать материал со склада. Суммы доставки в этой статье не приводятся: маршрут и цену рейса менеджер фиксирует в КП под вашу спецификацию. Свой завод у ТТ ГРУПП в Краснодаре, заводы-партнёры — в Воронеже и Невинномысске.
10,4 млн ₽ по статьям: где в складе Феодосии деньги
Итог на 02.10.2026 — 10 386 027 ₽ без доставки и фундамента, то есть около 17 310 ₽ за квадратный метр. Прайс проката действует на 01.09.2026, профлиста — на 02.09.2026. Вводные: двускатная кровля 10 %, одни ворота 4×4 м, окон нет, стены — минвата 100 мм, кровля — минвата 150 мм.
| Часть здания | Сумма | Доля итога |
|---|---|---|
| Металл каркаса | 1 728 827 ₽ | 17 % |
| Каркас как изделие: базы, покраска, отход, сварка | 1 586 000 ₽ | 15 % |
| Ограждение, товары, монтаж | 7 071 200 ₽ | 68 % |
В последней строке панели по прайсу занимают 3 225 083 ₽ (кровля 603 м² по 2 995 ₽, стены 584 м² по 2 430 ₽). Остальное, около 3,85 млн ₽, приходится на ворота, комплектующие и работу бригады. Получается, что каркас с металлом — треть здания, а две трети — оболочка и сборка. Отсюда и практический вывод: при сравнении предложений смотрите на состав, а не на строку «металлоконструкции».
Здание без доставки и фундамента — 10 386 027 ₽. Фундамент считается по геологии площадки, доставка — по схеме отгрузки, оба пункта отдельно и в КП от менеджера.
Шаг рам 3,75 м вместо 6 м: где калькулятор нашёл 243 497 ₽ экономии
Калькулятор проверяет несколько шагов рам и для Феодосии находит дешевле шаг 3,75 м: девять рам вместо шести. Масса каркаса падает с 19,39 до 16,75 т (на 2,64 т), удельный расход — до 27,9 кг/м². Каркас под ключ при шаге 6 м стоит 2 956 133 ₽, при шаге 3,75 м — 2 712 636 ₽. Разница — 243 497 ₽, около 8 %.
Каркас под ключ здесь складывается из металла (1 728 827 ₽), доставки металла по калькулятору (8 000 ₽), покраски (434 630 ₽), монтажа (592 677 ₽), узлов (36 000 ₽) и опор колонн (156 000 ₽). Выигрыш идёт от массы: металла требуется на 2,64 т меньше. Это тот случай, где типовое решение «рама каждые 6 метров» дороже расчётного на ощутимую сумму.
Море рядом: что в Феодосии нужно защищать от коррозии и почему это не экономят
Калькулятор металлокаркаса коррозию не считает, поэтому про неё нужно помнить отдельно. Феодосия стоит на море, а морской воздух и влажность ускоряют износ стали и крепежа. Защиту каркаса и стойкое покрытие внешнего листа панелей стоит заложить в проект сразу и обсудить с проектировщиком: дешевле сделать это до заказа, чем перекрашивать узлы потом.
Покраска в каркасе под ключ — 434 630 ₽, около 15 % этой суммы. Эту строку не урезают, даже когда ищут, где сэкономить. Сэкономить можно на шаге рам, о чём выше, но не на защите металла.
Минвата, PIR или ППС для склада в Феодосии
В калькуляторе стены и кровля считаются на минвате: ограждение обходится в 3 225 083 ₽. Если взять PIR 100 мм, то 1 922 528 ₽ стены плюс 2 098 414 ₽ кровля дают 4 020 942 ₽, то есть на 795 859 ₽ больше. Разница — не повод выбирать дешёвый вариант по умолчанию: утеплитель определяется нормами.
- Минвата (НГ). Негорючая, самая дорогая из трёх. Обязательна, если нормы требуют НГ: склады горючих материалов, категории А и Б, эвакуационные зоны.
- PIR (Г1). Лучшая теплоизоляция на единицу толщины, 100 мм равны примерно 130–140 мм минваты. Средняя цена, не впитывает влагу. Подходит для тёплого склада без требования НГ.
- ППС (Г4). Пенополистирол, самый доступный. Допустим под защитным листом панели на складе без требований НГ, например для хранения тары или техники. Запрещён там, где НГ обязательна.
Толщину подбирает теплорасчёт под режим хранения. Для склада с +5 °C обычно хватает 100 мм, для помещения с +18 °C нужно 120–150 мм. Теплорасчёт ТТ ГРУПП делает бесплатно.
Свой склад или аренда: когда окупаются 10,4 млн ₽
В основной статье о строительстве склада ориентир аренды сопоставимого склада — 130 000–200 000 ₽ в месяц. При таких платежах здание за 10,4 млн ₽ возвращается за 4,3–6,7 года. Подставьте реальную арендную плату. Фундамент и доставка в расчёт не входят, поэтому срок немного длиннее.
- 130 000 ₽ в месяц: 1,56 млн ₽ в год, срок около 6,7 года.
- 150 000 ₽ в месяц: 1,8 млн ₽ в год, срок около 5,8 года.
- 200 000 ₽ в месяц: 2,4 млн ₽ в год, срок около 4,3 года.
Закрепить цену металла до закупки можно депозитом: стоимость фиксируется на дату внесения, проценты начисляются ежедневно по ставке ЦБ+6 %. Рассчитать выгоду депозита → Для юрлиц есть и рассрочка на 1–6 месяцев с авансом от 30 % и ставкой, зависящей от размера аванса. Рассчитать платёж по рассрочке →

Сколько времени занимает стройка склада в Феодосии и что её растягивает
От расчёта до сдачи склад 200–1499 м² строится за 3,5–4 месяца, если участок готов, документы на землю в порядке, а финансирование решено. Этапы такие.
Расчёт и BIM-модель
Ширина, длина, высота, назначение склада и адрес участка. Расчёт с точностью 95 % готов за 15 минут, BIM-модель и 3D-визуализация бесплатны, согласование — 2–5 рабочих дней.
Проект КМ/КМД
Рабочий проект под ветровой и снеговой район II, раскладка панелей бесплатно. Срок — 2–3 недели.
Фундамент
Лента или сваи по геологии участка у моря, анкеры под каркас, рассчитанные на отрыв от ветра. Срок — 15–25 дней, параллельно с металлом.
Изготовление и отгрузка
Каркас и панели выходят с завода в Краснодаре или заводов-партнёров, дальше — на объект или на крымский склад. Индивидуальный каркас изготавливается 4–6 недель.
Монтаж и сдача
Шеф-монтаж бесплатный, инженер контролирует узлы, работающие на ветровой отрыв. Монтаж — 3–4 недели, затем исполнительная документация.
Три обстоятельства увеличивают срок: геология без изысканий (фундамент «с запасом» дороже и дольше), смена высоты или ворот после запуска металла (пересчёт и 2–4 недели задержки) и сезонная загрузка заводов. Заказ осенью или зимой даёт более спокойный график.
Пять ошибок при строительстве склада в Феодосии, которые стоят денег
-
1
Взяли типовой каркас без расчёта на ветер и снег района
Чем грозит: стены и кровля получают нагрузку больше расчётной, при сильном порыве деформируются узлы и срывает покрытие.
Как правильно: считать каркас под ветер 0,3 кПа и снег 1,0 кПа по СП 20.13330 для района площадки. Расчёт ТТ ГРУПП готов за 15 минут до оплаты. -
2
Оставили шаг рам 6 м, не проверив 3,75 м
Чем грозит: лишние 2,64 т металла и 243 497 ₽ за каркас на типовом складе 20×30 м.
Как правильно: сравнить варианты шага в калькуляторе до заказа металла и выбрать по цифрам. -
3
Урезали покраску и защиту от морского воздуха
Чем грозит: коррозия узлов и крепежа проявится раньше срока, а ремонт обойдётся дороже первоначальной защиты.
Как правильно: заложить защиту каркаса и стойкое покрытие панелей в проект. В расчёте калькулятора покраска — 503 871 ₽. -
4
Не выбрали схему отгрузки до заказа
Чем грозит: материал приходит, а площадка или бригада не готовы: простой и оплата хранения.
Как правильно: заранее решить, везти на объект или на крымский склад ТТ ГРУПП. Менеджер подберёт вариант под ваш график монтажа. -
5
Поставили ППС там, где нужна негорючая минвата
Чем грозит: предписание при приёмке, демонтаж облицовки и замена утеплителя.
Как правильно: определить пожарную категорию до выбора утеплителя. Нужна НГ — только минвата, иначе подойдут PIR или ППС.
Нормативы и бумаги: что проверяют при приёмке склада в Феодосии
Снег и ветер считаются по СП 20.13330.2017: Феодосия по нашим данным в снеговом районе II и ветровом районе II, окончательный район площадки указывается в проекте. Допустимый утеплитель определяет СП 2.13130.2020 по категории здания. СП 56.13330.2021 задаёт высоту пролётов, освещённость и вентиляцию для складов с постоянными рабочими местами.
Склад от 500 м² проходит обязательную экспертизу проекта, её срок закладывается в график. Для здания меньше 500 м², не выше двух этажей и без категории А/Б хватает рабочего проекта. После стройки вы получаете исполнительные чертежи, акты скрытых работ, паспорта материалов и сертификаты, которых достаточно для кадастрового учёта.
Заявка на расчёт склада в Феодосии
Пришлите габариты, назначение склада и адрес участка, технический отдел свяжется в течение рабочего дня. Расчёт покажет цену каркаса, панелей и монтажа, выберет шаг рам и даст ориентир по сроку. Оставить заявку можно на странице направления или позвонить. Договор подписывается уже после того, как цифры устроили вас.
