Сроки производства металлокаркаса и сэндвич-панелей: почему так долго и что стоит за обещанием «сделаем быстрее»

Панели мы делаем от 5 рабочих дней, каркас безфермерного здания — за 5–10 рабочих дней. Срок ЧМК и профтрубы зависит от проекта и загрузки и записывается в договор. Разбираем, из чего он складывается и что спросить у того, кто обещает быстрее.
Было Один поставщик называет срок на каркас, другой обещает вдвое быстрее, и непонятно, кому верить и почему у первого «так долго».
Стало Вы понимаете цепочку: расчёт, КМД, прокат, изготовление, защита, комплектация. Знаете, за счёт чего срок сокращают честно, а за счёт чего его только обещают, и задаёте поставщику вопросы, после которых видно разницу.

Панели ТТ ГРУПП производит от 5 рабочих дней, каркас безфермерного здания — за 5–10 рабочих дней. Срок каркаса из чёрного металла (ЧМК), профтрубы и двутавра числом заранее не назвать: он по заявке, зависит от проекта, объёма и загрузки производства и фиксируется в договоре. Обещание «сделаем быстрее» выполнимо, но почти всегда за счёт чего-то конкретного. За счёт чего и как это увидеть до подписания договора, разбираем ниже.

Заказчики спрашивают почти дословно. Про каркас: «Сроки производства каркаса — а что так долго, мне сделают быстрее». Про панели: «Сроки производства панелей — а что так долго, я нашёл место, где сделают быстрее».

Вопросы честные. Неделя простоя стройки — это аренда, платёж по кредиту, ждущая бригада и риск сорвать сезон. Ниже: из каких шагов складывается срок, где его можно сократить по-настоящему и где «быстрее» означает пропущенный шаг.

Из чего складывается срок производства каркаса?

Срок производства каркаса складывается из шести шагов: расчёт и КМД, закупка проката, изготовление, защита от коррозии, комплектация метизами и базами, отгрузка. Само изготовление на станках — только часть цепочки. Когда говорят «сделаем за неделю», обычно имеют в виду именно её, а не весь путь от задания до машины.

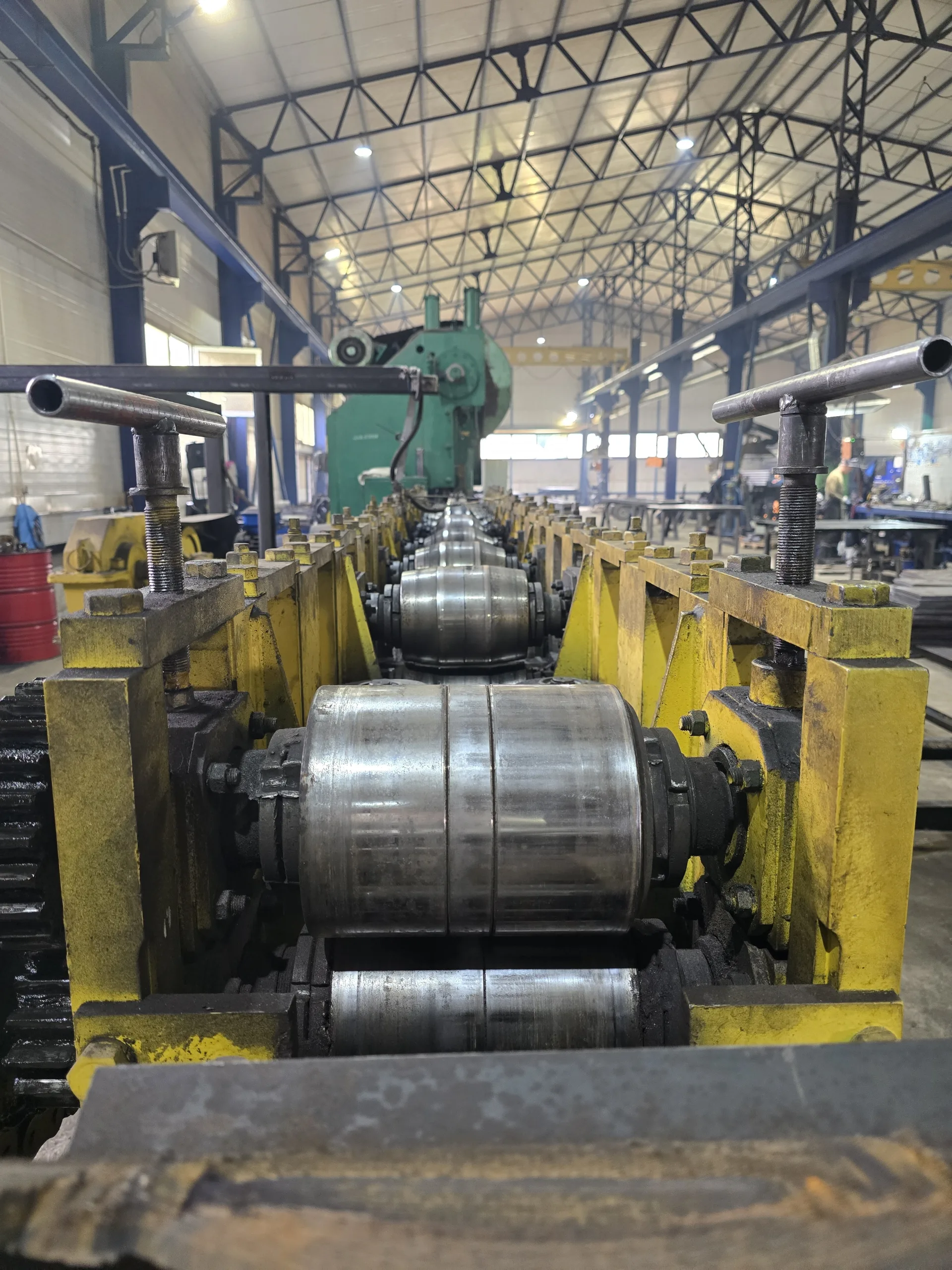

Профилегибочный стан: из стальной полосы последовательно формуют профиль для каркаса
Профилегибочный стан: из стальной полосы последовательно формуют профиль для каркаса
Шаг Что происходит Что влияет на срок
Расчёт и КМД Здание считают под нагрузки города, выпускают деталировочные чертежи Полнота технического задания, сложность здания
Закупка проката Металл приходит на производство Наличие профиля на складе, объём заказа
Изготовление Резка, гибка, отверстия по чертежу Загрузка линии, число деталей
Защита Безфермерный каркас оцинкован, ЧМК красят У ЧМК — число слоёв и сушка
Комплектация Метизы, базы колонн, маркировка Полнота спецификации
Отгрузка Погрузка и доставка на площадку Число машин, расстояние

Расчёт и КМД идут первыми. Ориентиры проектирования, точно срок известен после технического задания: расчётная записка 2–5 рабочих дней, рабочая документация 15–25, КМ/КМД 25–35. Полный проект капитального здания занимает 25–90 рабочих дней. Как собрать задание, чтобы эти сроки не растягивались, — в статье «ТЗ на проектирование и сроки».

КМД при заказе каркаса ЛСТК мы выпускаем бесплатно, для ЧМК это платная услуга по прайсу. Для ЛСТК чертежи не требуют отдельного договора и согласования стоимости, поэтому цепочка стартует быстрее.

Защита идёт в цеху, до отгрузки. Безфермерный каркас оцинкован, красить его на площадке не нужно. ЧМК красят на производстве, и это отдельный этап со своим временем. Если поставщик отгружает «чёрный» металл без покраски, чтобы выиграть срок, красить придётся на объекте, в погоде, и результат будет другим.

Последние два шага чаще всего съедают время у тех, кто обещал быстро. Комплектация — это отдельная работа: болты нужного класса, шайбы, гайки, опорные плиты. Без них каркас приезжает неполным и встаёт в первый день монтажа. Что должно входить в заказ, — в статье «Купить металлокаркас: что входит в заказ».

Почему безфермерный каркас делают быстрее других?

Безфермерный каркас делают за 5–10 рабочих дней, потому что он собран из серийных узлов, без ферм, и приезжает на площадку в сборе с метизами и базами колонн. Это не ускорение за счёт качества, а следствие конструкции: меньше уникальных деталей, меньше чертежей, меньше шагов в цепочке.

Рама собирается из спаренного сигма-профиля. Узлы одинаковые от здания к зданию, меняются длины и сечения под нагрузку. Ферм, которые нужно делать отдельно и возить негабаритом, нет. Оцинковка заводская, этапа покраски нет. Сборка на площадке идёт на болтах, как конструктор: бригада 2–4 человека, срок до 14 календарных дней.

У каркаса из профтрубы узлы свариваются в цеху, фермы и колонны подбираются под каждое здание, защита наносится после изготовления. Это нормальная и во многих случаях лучшая конструкция, например при больших пролётах или тяжёлых нагрузках, но цепочка у неё длиннее по природе. Срок такого каркаса зависит от проекта, и честнее не называть число до расчёта.

Если здание проходит по правилам безфермерного, это самый быстрый путь по производству. Проходит ли оно, покажет сервис «Габариты ТТ»: введите ширину, длину, высоту и город, и он выберет подходящий каркас и покажет срок в подсказке «?» у каркаса и на карточке варианта. У профтрубы и двутавра там написано «срок по заявке».

Из чего складывается срок производства сэндвич-панелей?

Срок панелей зависит от очереди на линии, толщины, цвета и объёма заказа. Базовый ориентир — от 5 рабочих дней. Дальше срок определяет сценарий поставки: именно он объясняет, почему у одного поставщика «неделя», а у другого «месяц».

Под каждую толщину и цвет покрытия линия перенастраивается. Небольшой заказ в популярной толщине и стандартном цвете уйдёт быстро, редкий RAL или нестандартная толщина встанут в очередь. Сценария три, подробности — в статье «Отложенное производство 44/88»:

Сценарий Срок Аванс Кому подходит
Со склада 1–5 дней 50 % Нужно сразу, объём до 700 м²
Под заказ 10–25 дней 80 % Большинству клиентов, от 200 м²
Отложенное производство 44 или 88 дней, жёстко 100 % Панели нужны позже, цена ниже

Быстрее всего не производство, а покупка готового: со склада панели уходят за 1–5 дней. Если панели нужны не сегодня, отложенное производство на 44 или 88 дней даёт цену ниже и закрепляет дату отгрузки в договоре.

Актуальные цены по толщине и наполнителю — в прайсе на сайте, дата обновления: 02.10.2026.

«Мне сделают быстрее»: что спросить у того, кто это обещает?

Обещание «быстрее» проверяется пятью вопросами. Ответы за десять минут показывают, настоящее ли это ускорение.

  1. Срок записан в договоре с ответственностью? Устное «за две недели» ничего не стоит. Нужны дата, условия её переноса и неустойка за просрочку. Не готов вписать срок — это и есть ответ.
  2. Есть ли прокат на складе? Если металла нет, срок включает закупку, и обещанная неделя превращается в месяц.
  3. Кто делает КМД и когда? Если КМД «будет потом» или «не нужен», готовьтесь к рассверловке на площадке.
  4. За счёт чего срок короче? Главный вопрос. Честные ответы: серийная конструкция, склад, свободная линия.
  5. Что входит в комплект? Метизы, базы колонн, защита, маркировка. Чего нет, то придётся докупать и ждать уже после монтажа.

Быстро можно двумя способами: сократить работу или перенести её на вас. Вот как выглядит второй:

  • Чужой металл. Прокат неизвестного происхождения, который есть «прямо сейчас». Сертификаты и фактические сечения придётся проверять вам.
  • Пропуск КМД. Каркас делают «по эскизу», узлы подгоняют на площадке. Производство короче, монтаж длиннее, за узлы не отвечает никто.
  • Без защиты. Металл отгружают без покраски или оцинковки. Красить будете сами и в погоде.
  • Неполная комплектация. «Допоставим на неделе», а бригада стоит.

В коммерческом предложении сравнивайте не строку «срок изготовления», а всю цепочку: от подписания до машины на площадке с полным комплектом.

Как не терять время на своей стороне и что делать, если срок критичен?

Больше всего недель теряется до производства и вокруг него, и эти недели ваши. Порядок такой: собрать техническое задание, параллельно запросить ГПЗУ, а фундамент готовить, пока производят каркас, а не после его приезда.

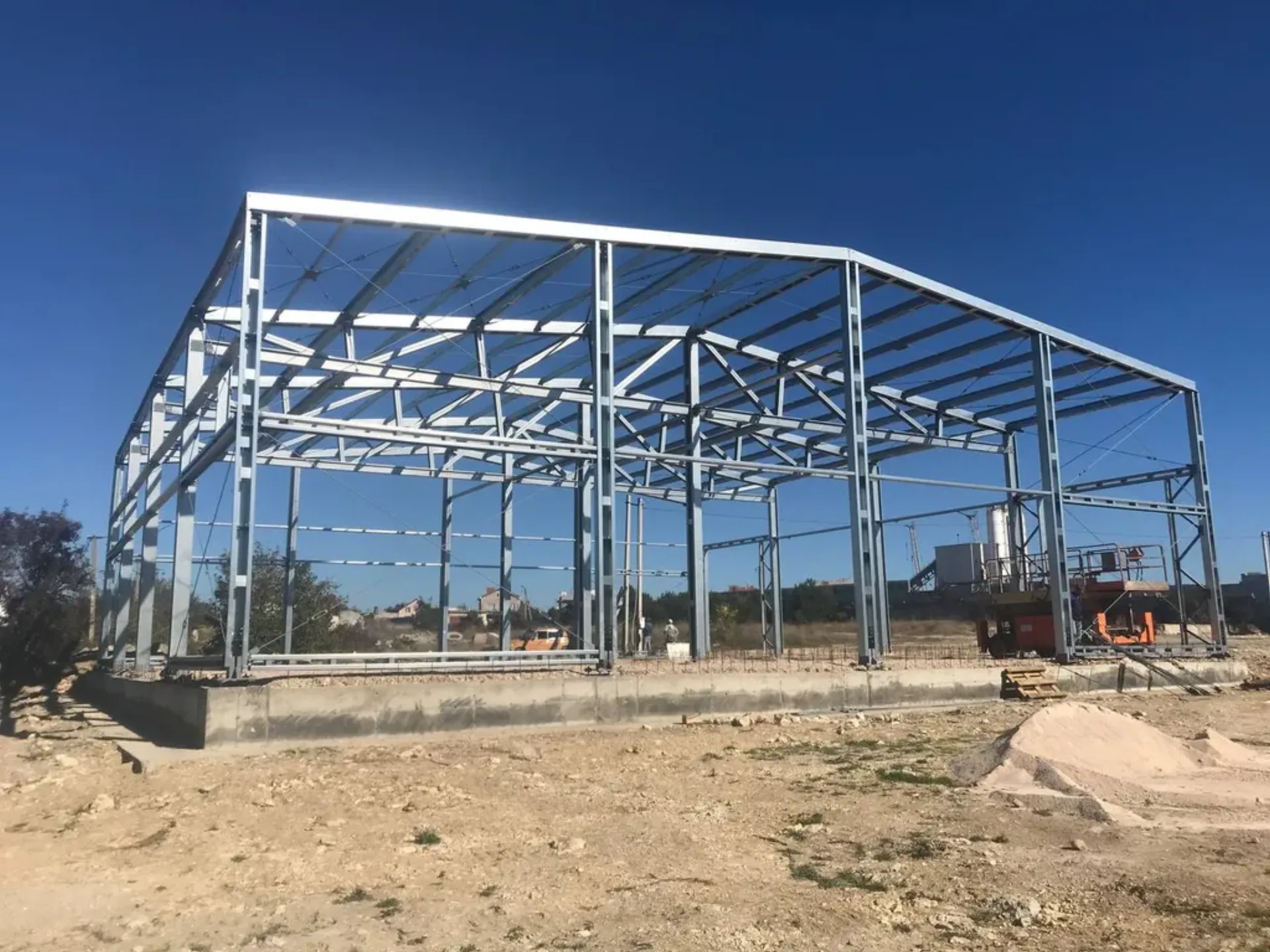

Собранный каркас здания на основании: стены и кровлю закрывают после него
Собранный каркас здания на основании: стены и кровлю закрывают после него
  • ТЗ на проектирование. Чем полнее задание, тем меньше кругов правок: срок и стоимость проекта в основном зависят от исходных данных.
  • ГПЗУ. Для капитального здания его выдают за 14 рабочих дней, бесплатно. Запрашивайте сразу, не ждите проект.
  • Фундамент параллельно с производством. Нужен план баз колонн: оси и расстояния между колоннами, чтобы закладные встали в бетон до заливки. Его даёт сервис «Габариты ТТ» по тому же расчёту, что и каркас.
  • Разделы проекта частями. Каркас запускают, как только готов раздел КМ, не дожидаясь сетей.

Общий ориентир «от идеи до ключа» по нашему опыту — 3,5–4 месяца, и производство в этом периоде не самая длинная часть.

Если срок критичен, рычагов четыре. Безфермерный каркас, если здание подходит: 5–10 рабочих дней. Проверьте габариты в сервисе или в калькуляторе безфермерного здания ЛСТК. Панели со склада: 1–5 дней при объёме до 700 м². Отложенное производство под дату, если панели нужны через 44 или 88 дней. Стандартные толщина и цвет, чтобы не встать в очередь на линии. Что только прячет срок, а не сокращает: заказ без КМД, металл без защиты и неполная комплектация.

Ошибки, которые стоят денег

  • 1
    Сравнивать только срок изготовления, а не весь путь до площадки
    Чем грозит: «неделя на изготовление» не включает КМД, закупку проката, защиту и отгрузку. Реальный срок оказывается в разы больше обещанного, а стройка стоит.
    Как правильно: просите срок от подписания договора до машины на площадке с полным комплектом и записывайте его в договор. У нас безфермерный каркас — 5–10 рабочих дней, остальное фиксируем после ТЗ.
  • 2
    Соглашаться на срок без неустойки
    Чем грозит: срок, за который никто не отвечает, сдвигается без последствий для поставщика и с большими для вас.
    Как правильно: вписывайте в договор дату, условия переноса и ответственность за просрочку.
  • 3
    Ускорять каркас за счёт пропуска КМД
    Чем грозит: узлы подгоняют на площадке, монтаж растягивается, а гарантия на соединения теряет смысл.
    Как правильно: делайте каркас по КМД. При заказе ЛСТК мы выпускаем его бесплатно.
  • 4
    Заказывать фундамент после того, как приехал каркас
    Чем грозит: производство закончено за недели, а каркас лежит на площадке, ожидая заливки и набора прочности бетона.
    Как правильно: готовьте фундамент параллельно с производством по плану баз колонн из сервиса «Габариты ТТ».
  • 5
    Заказывать панели в последний момент
    Чем грозит: каркас готов, а панели в очереди на линии, и монтаж ограждающих конструкций откладывается.
    Как правильно: выберите сценарий поставки заранее: со склада, под заказ или отложенное производство на 44/88 дней под дату монтажа.

Рассчитайте срок и стоимость вашего здания

Введите ширину, длину, высоту и город в сервисе «Габариты ТТ»: он подберёт каркас, покажет спецификацию, план баз колонн и раскладку панелей. Безфермерное здание можно сразу посчитать в калькуляторе ЛСТК. Срок ЧМК, профтрубы и двутавра менеджер назовёт по заявке после технического задания и впишет в договор. Расчёт можно сохранить в личный кабинет. Телефон: +7 (928) 437-94-44.

Посчитаем ваш объект?

Оставьте заявку — менеджер свяжется в течение 15 минут в рабочее время. Или изучите гид по продукту с ценами и комплектациями.

Частые вопросы

Сколько занимает производство металлокаркаса?

Каркас безфермерного здания ТТ ГРУПП изготавливается за 5–10 рабочих дней. Это серийная конструкция из спаренного сигма-профиля без ферм, оцинкованная и поставляемая в сборе с метизами и базами колонн, поэтому цепочка короче. Срок каркаса из чёрного металла (ЧМК) и из профтрубы числом заранее назвать нельзя: он зависит от проекта, объёма и загрузки производства, и менеджер фиксирует его в договоре после технического задания. К изготовлению добавьте проектирование: расчётная записка 2–5 рабочих дней, рабочая документация 15–25, КМ/КМД 25–35 (ориентиры, точно после ТЗ). Сборка на площадке занимает до 14 календарных дней, бригадой 2–4 человека. Для безфермерного здания срок виден в подсказке «?» у каркаса и на карточке варианта в сервисе «Габариты ТТ» после ввода ширины, длины, высоты и города; у профтрубы и двутавра там указано «срок по заявке». Фиксировать срок нужно письменно: дата и условия переноса записываются в договор.

Сколько делают сэндвич-панели?

Сэндвич-панели ТТ ГРУПП производятся от 5 рабочих дней, а итоговый срок зависит от сценария поставки. Со склада панели уходят за 1–5 дней при объёме до 700 м² и авансе 50 %. Под заказ срок составляет 10–25 дней, подходит для объёмов от 200 м², аванс 80 %. Отложенное производство на 44 или 88 дней идёт по 100 % авансу, дата отгрузки жёсткая, а цена ниже. На срок влияют толщина, цвет покрытия и очередь на линии: стандартная толщина и популярный цвет делаются быстрее нестандартных. Сценарий лучше выбрать до заказа каркаса, чтобы панели пришли к началу монтажа. Если площадь заказа до 700 м², проверьте наличие на складе; если от 200 м² и срок не горит, выбирайте сценарий под заказ или отложенное производство с более низкой ценой.

Мне обещают сделать каркас быстрее. Как проверить?

Проверьте пять вещей: записан ли срок в договоре с неустойкой, есть ли нужный прокат на складе, кто делает КМД и когда, за счёт чего срок короче и что входит в комплект. Настоящее ускорение объясняется серийной конструкцией, наличием металла или свободной линией. Ненастоящее скрывается за пропуском КМД, чужим металлом без проверки сертификатов, отгрузкой без защиты или неполной комплектацией: срок на бумаге короче, но недостающее вы получаете и оплачиваете потом, уже на монтаже. Сравнивайте срок до машины на площадке с полным комплектом, а не срок изготовления, и требуйте вписать его в договор вместе с ответственностью за просрочку. Устное «за две недели» ничего не стоит: нужны дата в договоре, условия её переноса и ответственность за просрочку, а также прокат на складе и КМД, выпущенный до начала изготовления.

Можно ли начать фундамент, пока делают каркас?

Да, фундамент готовят параллельно с производством каркаса, и это самый надёжный способ сократить общий срок. Для этого нужен план баз колонн: оси и расстояния между колоннами, по которым закладные ставят в бетон до заливки. Такой план даёт сервис «Габариты ТТ» по тому же расчёту, что и каркас. Документы по участку тоже не стоит откладывать: ГПЗУ для капитального здания выдают за 14 рабочих дней, бесплатно, его запрашивают в тот день, когда решили строить. Общий ориентир «от идеи до ключа» по нашему опыту составляет 3,5–4 месяца, и само производство в этом периоде не самая длинная часть. Если фундамент и каркас идут последовательно, готовый каркас лежит на площадке в ожидании заливки и набора прочности бетона, поэтому закладные по плану баз колонн ставьте в бетон до заливки.

Что делать, если срок критичен, а здание нестандартное?

Ускоряйте то, что ускоряется честно. Попросите проектировщика выдавать разделы по мере готовности: каркас запускают, как только готов раздел КМ, без ожидания сетей. Выберите стандартные толщину и цвет панелей, чтобы не встать в очередь на линии, и при необходимости возьмите панели со склада за 1–5 дней при объёме до 700 м². Если панели нужны позже, зафиксируйте отложенное производство на 44 или 88 дней под дату монтажа: цена ниже, дата жёсткая. Для подходящего здания безфермерный каркас делается за 5–10 рабочих дней. Срок каркаса из профтрубы или ЧМК менеджер называет после технического задания и записывает в договор. Рычагов четыре: безфермерный каркас для подходящего здания, панели со склада, отложенное производство под дату и стандартные толщина и цвет; пропуск КМД, металл без защиты и неполная комплектация срок только прячут.

Цены

Цены ориентировочные, точная стоимость — по спецификации вашего объекта.

Стоимость зависит от объёма, толщины панели, утеплителя, региона и сезона. Точный расчёт — по проекту.

Рассчитайте свой объект

Не нашли ответ? Спросите умный поиск

Начните печатать — подскажем статью, расчёт или калькулятор по вашей теме.

Читайте также

Перекрытие по металлокаркасу: монолит или плиты ПК, база колонны и ферма из профтрубы Перекрытие по металлокаркасу: монолит или плиты ПК, база колонны и ферма из профтрубы Двухэтажное здание 18 × 18 м на металлокаркасе: сетка колонн, высоты этажей и сколько весит каркас Двухэтажное здание 18 × 18 м на металлокаркасе: сетка колонн, высоты этажей и сколько весит каркас Каркас здания: как не переплатить за металл и не получить доборы после подписания договора Каркас здания: как не переплатить за металл и не получить доборы после подписания договора Каркас из профильной трубы под сэндвич-панели: когда подходит и как выглядит спецификация Каркас из профильной трубы под сэндвич-панели: когда подходит и как выглядит спецификация Из чего состоит безфермерное здание ТТ ГРУПП Из чего состоит безфермерное здание ТТ ГРУПП Связевой блок безфермерного здания: что это и сколько их нужно Связевой блок безфермерного здания: что это и сколько их нужно Торцевой блок безфермерного здания: левый и правый, шаг и жёсткость по ширине Торцевой блок безфермерного здания: левый и правый, шаг и жёсткость по ширине Рядовая рама безфермерного здания: что это, какой шаг и сколько стоит добавить Рядовая рама безфермерного здания: что это, какой шаг и сколько стоит добавить База колонны безфермерного здания: как устроена, сколько нужно и как крепится База колонны безфермерного здания: как устроена, сколько нужно и как крепится Производители ангаров на Юге России — кто строит и сколько стоит Производители ангаров на Юге России — кто строит и сколько стоит
