Автор: Технический отдел ТТ ГРУПП
Монтаж каркаса в Воскресенске определяют зима и расстояние: снеговой район III даёт нагрузку на кровлю 1,47 кПа, а до завода-партнёра в Воронеже 500 км. По расчёту калькулятора на типовом складе 20×30 м работа монтажников стоит 627 126 ₽, или пятую часть стоимости каркаса под ключ. Сроки для зданий 200–1499 м² — от 7 до 21 рабочего дня. Ниже — что именно поднимают бригады, какая погода останавливает работу, почему в городе с химическими и стройматериальными производствами покраску узлов не откладывают и как выглядит бюджет.

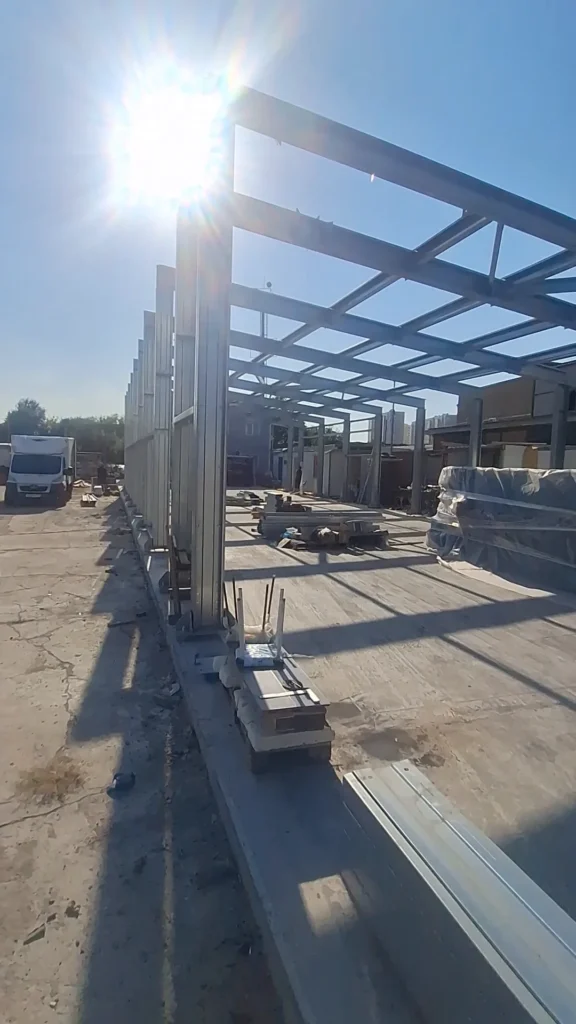

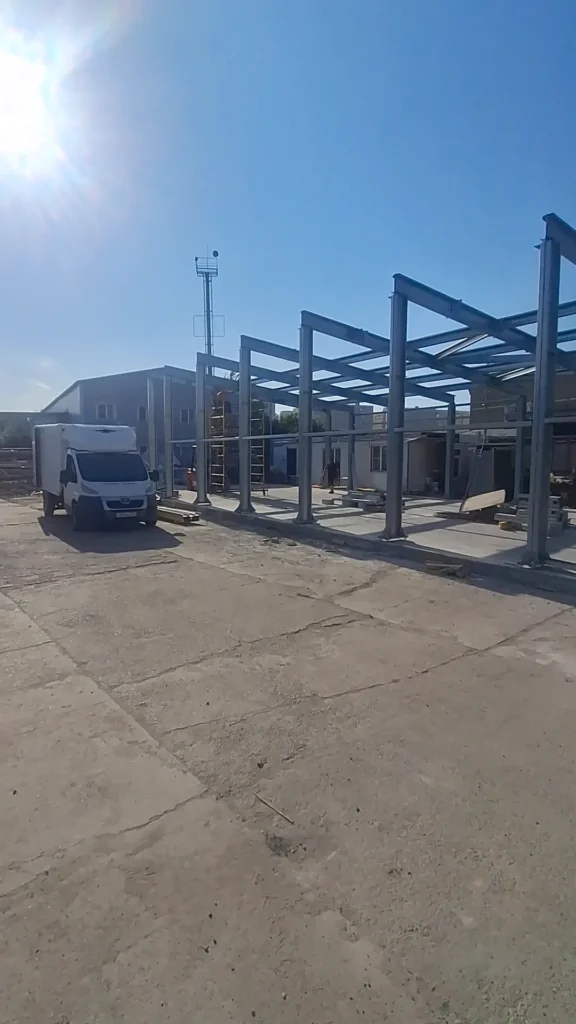

Сколько весит каждая деталь, которую монтажники поднимают в Воскресенске
Каркас типового склада 20×30 м высотой 6 м под снег 1,47 кПа и ветер 0,247 кПа весит 20,5 т, или 34,2 кг/м²: это результат прогона калькулятора ТТ ГРУПП на типовом объекте, а не расчёт вашего здания. Но веса отдельных деталей показывают, чем занята бригада каждый день: тяжёлых подъёмов в этом каркасе немного, а лёгких и однотипных — сотни.
| Деталь | Всего штук | Вес одной, кг |
|---|---|---|
| Ферма (пояса и раскосы) | 6 | около 983 |
| Связь по покрытию | 4 | 350 |
| Прогон кровли | 40 | около 181 |
| Колонна | 12 | около 134 |
| Стойка фахверка торца | 8 | около 96 |
| Прогон стеновой | 60 | около 52 |
| Вертикальная связь | 4 | 44 |
Вес одной детали получен делением массы группы из расчёта на число штук. Из таблицы видно: кран нужен ради шести ферм и колонн, а основной объём смены — это сотня прогонов, которые надо выставить по шагу и закрепить. Именно поэтому в график закладывают не только кран, но и время на выверку.

Почему зимний снег III района утяжеляет кровлю, а не колонны
Расчётная снеговая нагрузка 1,47 кПа (норматив района III — 1,5 кПа) передаётся на кровельные прогоны, и калькулятор подбирает для них трубу 200×100×7. Для сравнения возьмём Невинномысск: там снег II района (0,98 кПа), зато ветровой напор выше, и каркас того же склада распределяет металл иначе.
| Что сравниваем | Воскресенск | Невинномысск |
|---|---|---|
| Расчётный снег, кПа | 1,47 | 0,98 |
| Расчётный ветер, кПа | 0,247 | 0,515 |
| Прогон кровли | 200×100×7 | 180×80×7 |
| Колонна | 150×150×5 | 140×140×7 |
| Стеновой прогон | 100×50×4 | 160×80×4 |
| Масса каркаса | 20,5 т | 21,23 т |
В Воскресенске расчёт «тратит» металл на кровлю, в Невинномысске на стены и колонны. Значит, снег не прибавляет работы на вертикали, зато прогоны кровли — самая повторяющаяся операция монтажа. Район участка сверяйте по карте СП 20.13330 до заказа металла: для соседней площадки он может быть другим.
Как работать в мороз: четыре шага зимнего монтажа и два предела из норм
Монтаж каркаса останавливают при ветре сильнее 15 м/с и при температуре ниже −25 °C. Эти два предела определяют, в какие дни зимой бригада выходит на площадку. Порядок работ при этом остаётся тем же, что и летом, но каждый шаг требует внимания к холоду.
Проверка закладных после снега
Площадку расчищают, геодезист проверяет отметки нивелиром. Допуск по горизонтали — 5 мм, а с высотой колонны ошибка только растёт.
Колонны на расчалках
До затяжки болтов колонна неустойчива, поэтому её держат временные расчалки. Снять их можно, когда колонна вошла в систему связей.
Фермы и прогоны
Фермы подают краном и соединяют болтовыми узлами по КМД. Прогоны кровли выставляют по шагу, связи ставят без изъятий: после закрытия панелями их не проверить.
Затяжка, покраска, акт
Болты затягивают динамометрическим ключом до момента из КМД. Зоны с нарушенным покрытием грунтуют и красят, после чего инженер подписывает акт скрытых работ.
Морозные и ветреные дни входят в договорной срок, поэтому сверяйте его с датой приёмки каркаса под панели.
Зачем в промышленном городе красят узлы сразу, а не в конце
В калькуляторе покраска каркаса склада 20×30 м стоит 459 893 ₽, то есть 14,7 % от стоимости каркаса под ключ: это третья по размеру статья после металла и монтажа. Воскресенск — город с химическими и стройматериальными производствами, и для стали рядом с такими площадками правило простое: место, где при монтаже нарушено заводское покрытие, закрывают краской в тот же день.
Нарушают покрытие просто: отверстие под болт, срез детали, зона сварки, царапина при строповке. Болтовой монтаж здесь выигрывает у сварного: точечное отверстие повреждает меньше, чем зона вокруг сварного шва, и восстановить его быстрее. Инженер ТТ ГРУПП при шеф-монтаже проверяет, что такие места найдены и обработаны до закрытия каркаса панелями. Цену покраски под вашу среду (химически активную или обычную) считает менеджер: калькулятор даёт базу на типовом складе.
Сколько стоит рейс из Воронежа на 500 км и что выходит дешевле
До ближайшего завода в Воронеже от Воскресенска 500 км; до Краснодара — 1 230 км, до Невинномысска — 1 260 км. Расчёт по формуле сайта для двух фур даёт на доставку стен типового склада (584 м² минераловатных панелей 100 мм) от 105 000 до 150 000 ₽, то есть 180–257 ₽/м². Металл каркаса тоже идёт двумя машинами. С завода в Краснодаре верхняя граница по той же формуле — 369 000 ₽, в 2,5 раза больше, чем из Воронежа. Точную сумму для вашего заказа называет менеджер.
Из чего складывается каркас под ключ за 3,14 млн ₽
Каркас склада 20×30 м при шаге рам 6 м калькулятор оценивает в 3 135 680 ₽ под ключ: металл, доставка металла, покраска, монтаж, узлы и опоры колонн. Прайс проката — от 01.09.2026, всё без доставки стен.
| Статья | Сумма, ₽ | Доля |
|---|---|---|
| Металл | 1 840 661 | 58,7 % |
| Монтаж | 627 126 | 20,0 % |
| Покраска | 459 893 | 14,7 % |
| Опоры колонн | 156 000 | 5,0 % |
| Узлы | 36 000 | 1,1 % |
| Доставка металла | 16 000 | 0,5 % |
Вариант дешевле калькулятор находит при шаге рам 3 м: 11 рам, 17,47 т, каркас под ключ 2 846 662 ₽ — на 289 018 ₽ меньше. Но подъёмов ферм будет 11 вместо шести, и монтаж это учтёт: поэтому «дешевле» всегда проверяется на объекте.
Калькулятор оценивает склад 20×30 м целиком, без доставки, в 10 679 761 ₽: металл 1 840 661 ₽, каркас как изделие 1 671 100 ₽, ограждение, комплектующие и монтаж 7 168 000 ₽. Это около 17 800 ₽ на квадратный метр застройки. Фундамент и участок считайте отдельно.
За сколько лет окупается своё здание в Воскресенске, если вы сейчас арендуете
Срок окупаемости — это цена здания, делённая на годовую аренду: 10 679 761 ₽ делим на то, что вы платите за склад в год. Ставки ниже взяты из основной статьи о монтаже: 120 000–180 000 ₽ в месяц за склад около 500 м², с примером 150 000 ₽. Это ориентир для другого города и другой площади, а не ставка Воскресенска: подставьте цифру из своего договора.
| Если аренда в месяц | Аренда в год | Окупаемость здания |
|---|---|---|
| 120 000 ₽ | 1 440 000 ₽ | около 7,4 года |
| 150 000 ₽ | 1 800 000 ₽ | около 5,9 года |
| 180 000 ₽ | 2 160 000 ₽ | около 4,9 года |
После окупаемости здание остаётся вашим, а болтовой каркас при смене участка разбирается и переезжает вместе с бизнесом. Аренда такого актива не оставляет.
Четыре ошибки, которые в Воскресенске стоят денег
-
1
Покраска узлов отложена на конец объекта
Чем грозит: открытые отверстия и срезы остаются без защиты недели, и покрытие в узлах приходится восстанавливать под уже собранным каркасом.
Как правильно: красить повреждённые зоны в тот же день и фиксировать это в акте скрытых работ. -
2
Прогоны кровли подобраны без расчёта под снег III района
Чем грозит: под нагрузкой 1,47 кПа нужны более тяжёлые прогоны, а слабый прогибается под снегом.
Как правильно: заказывать каркас под район площадки: для типового склада это прогоны 200×100×7. -
3
Монтаж в мороз без оглядки на пределы норм
Чем грозит: работа при ветре выше 15 м/с или температуре ниже −25 °C опасна и оставляет ошибки в узлах.
Как правильно: переносить подъёмы на разрешённые дни и фиксировать дату сдачи с погодным запасом. -
4
Связи «срезали ради скорости»
Чем грозит: без связей каркас теряет жёсткость по горизонтали, а проверить их после панелей уже нельзя.
Как правильно: ставить связи по проекту полностью, а наличие каждой проверяет шеф-монтаж до закрытия.
Как расплатиться за каркас и не заморозить оборот
Если металл дорожает, пока вы согласуете проект, зафиксируйте цену депозитом: ставка ЦБ+6 % годовых, проценты начисляются каждый день. Рассчитать выгоду депозита → А когда нужно разбить платёж, юрлица используют рассрочку: аванс от 30 %, остаток 1–6 месяцев, ставка зависит от размера аванса. Рассчитать платёж по рассрочке →

Куда смотреть дальше
Этапы, болтовой и сварной монтаж, шеф-монтаж — в основной статье «Монтаж металлоконструкций». О том, как делают каркас для агрессивной среды, читайте в материале про завод металлоконструкций для Воскресенска, а виды каркасов — в статье «Металлоконструкции в Воскресенске». Все материалы города собраны на странице ТТ ГРУПП в Воскресенске.
Пришлите габариты и назначение здания — посчитаем каркас под ваш район и скажем, сколько стоит монтаж. Заявка — на странице направления «Строительство и монтаж».
